<118주차>

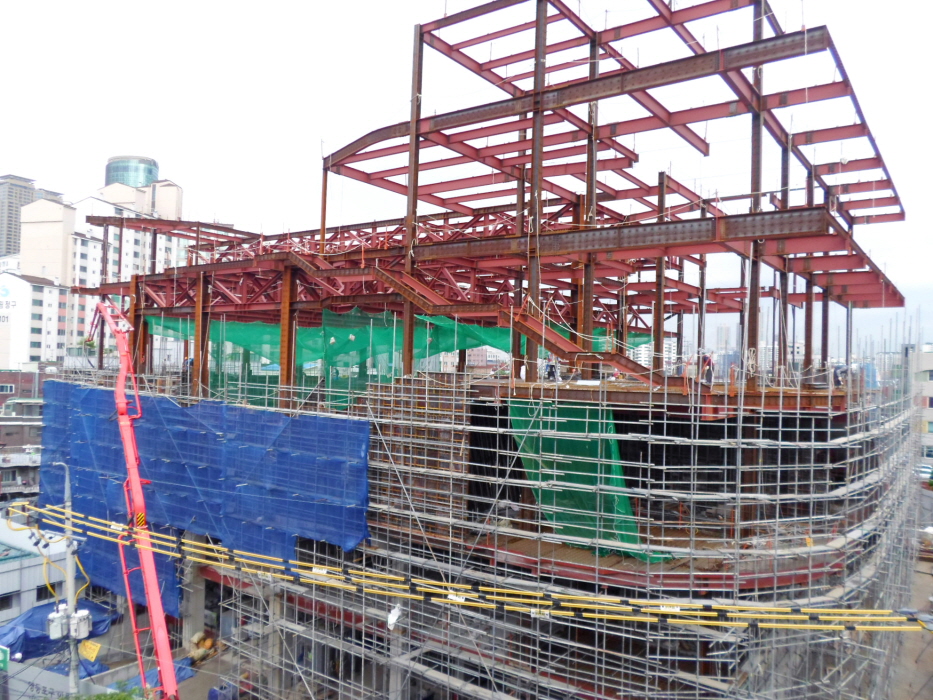

금주에도 지상층 골조공사 중심으로 작업이 진행되고 있습니다.

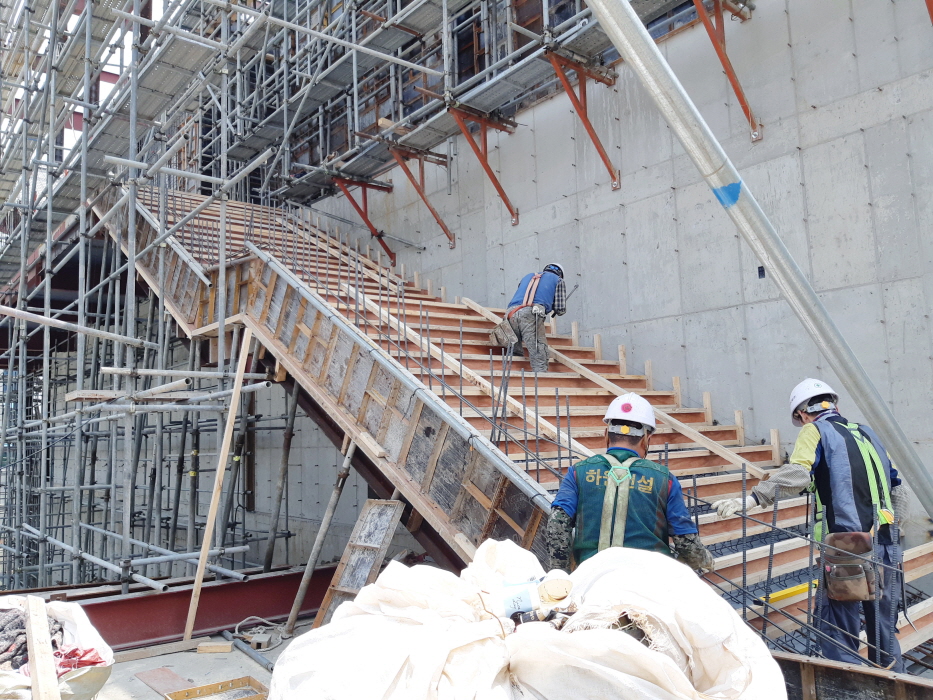

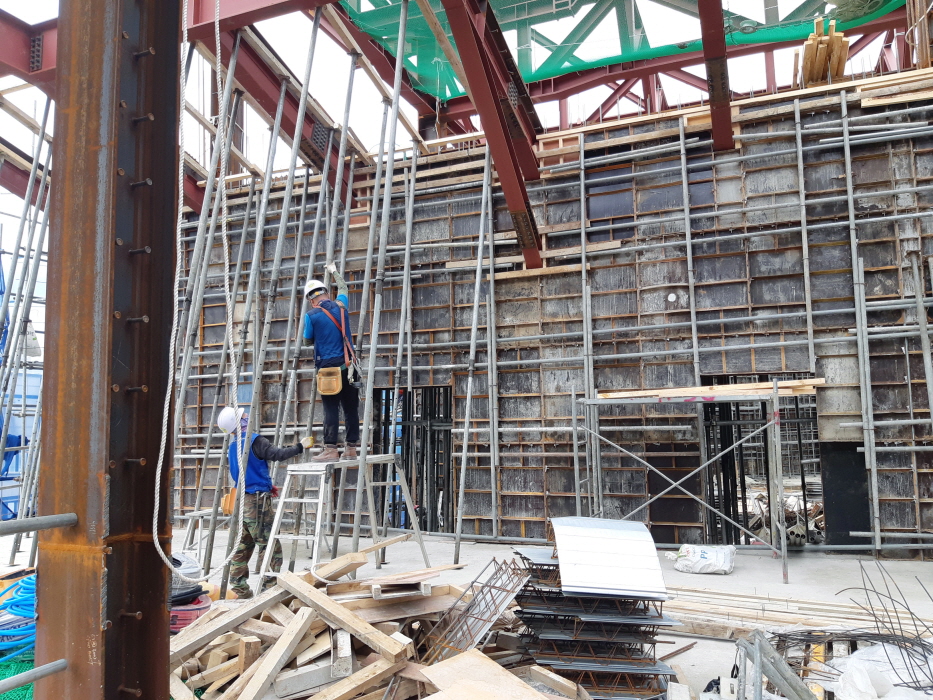

철근콘크리트 공사는 지상2, 3층 외부계단, 지상2층 토사반출구 및 지상1층 옹벽, 전면부 D.A 콘크리트 타설

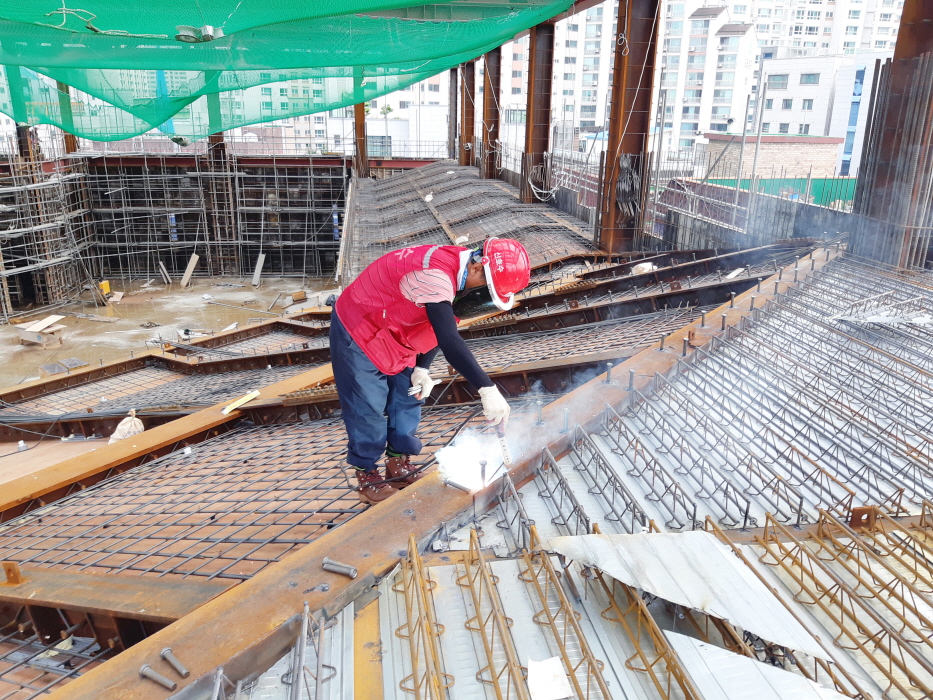

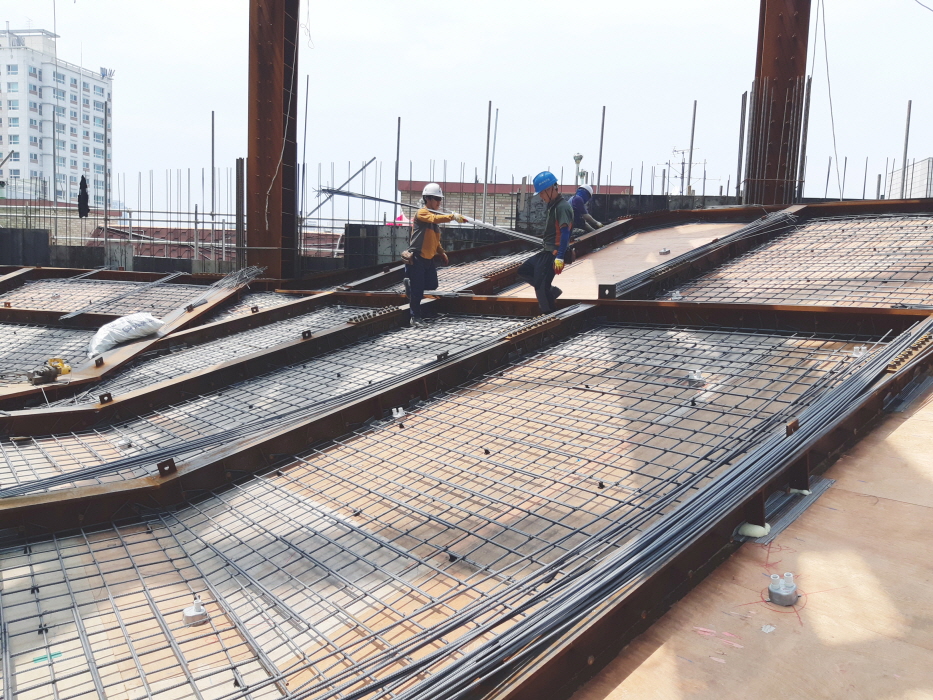

과 지상3층 우측면 외부계단 옹벽 거푸집 설치 및 철근배근 작업과 지상4층 스탠드석 바닥 SLAB 형틀 및
철근작업이 진행되었습니다.
철골공사는 지상2, 3층 외부계단 바닥 데크 시공 및 지상4층 홀 바닥 예배준비실 천장 데크 시공, 지상2층
바닥 데크 탈영 작업이 진행되었습니다.

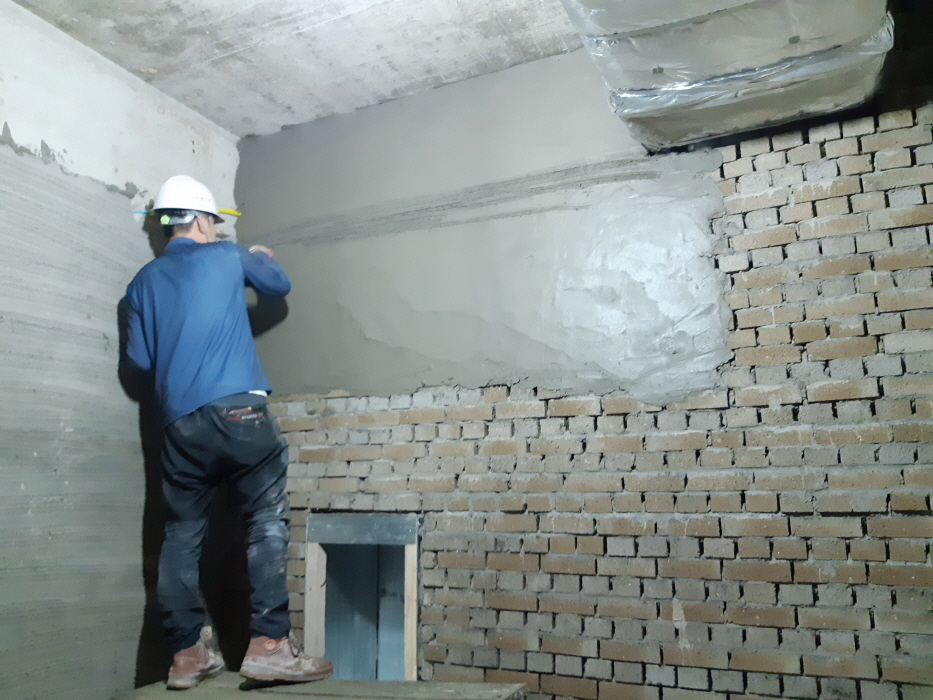

조적, 방수, 미장공사는 #1, #2 계단실 벽면과 지하5층~지하1층 미장작업이 진행되었습니다.

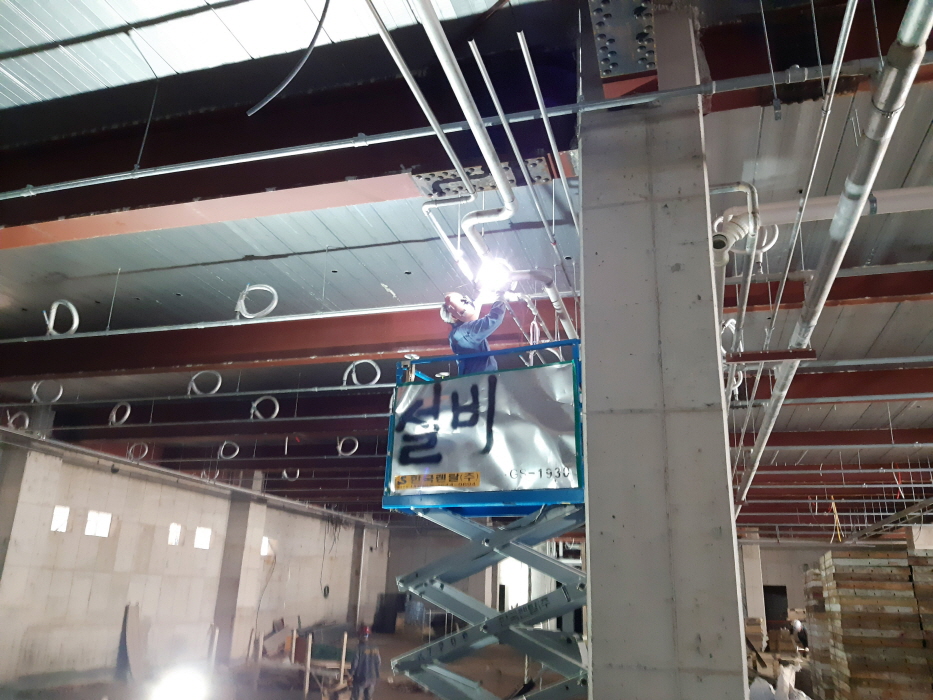

또한 지하층 조적공사 공조 및 위생배관, 전기 배관공사가 함께 진행되었습니다.
다음주에도 지상층 골조공사 중심으로 작업이 진행될 예정입니다.
