<126주차>

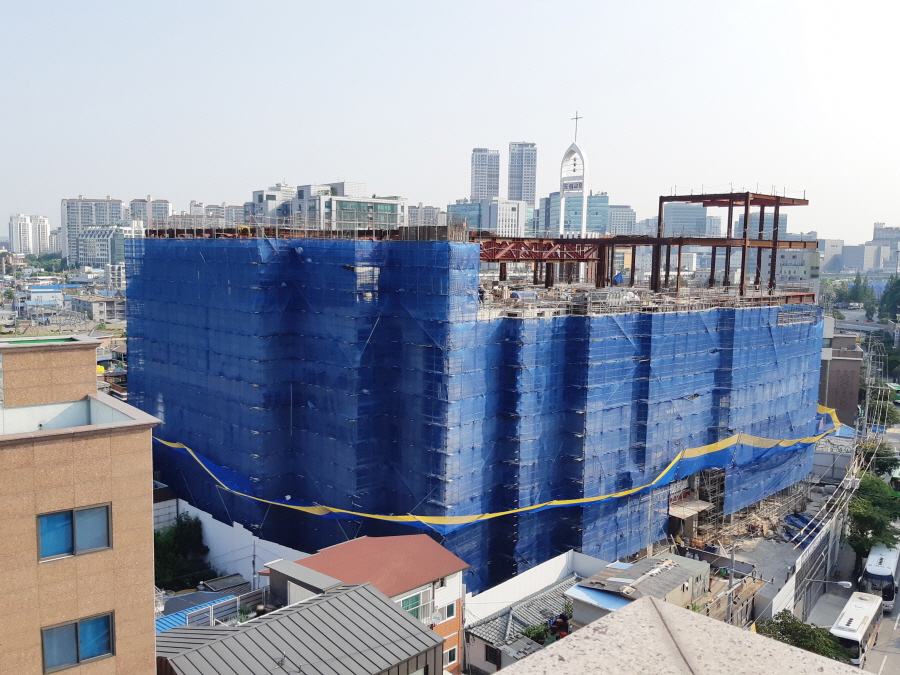

지상층 골조공사 중심으로 작업이 진행 중입니다.

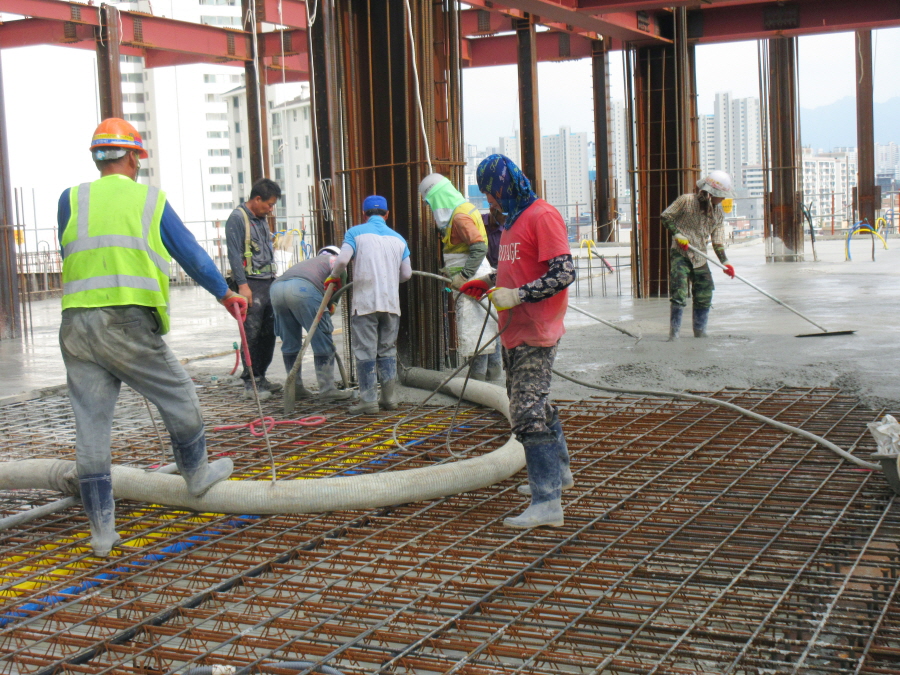

철근콘크리트 공사는 지상5층 바닥(ELEV구간) 및 지상4층 옹벽 콘크리트 타설 작업이 진행되었습니다.

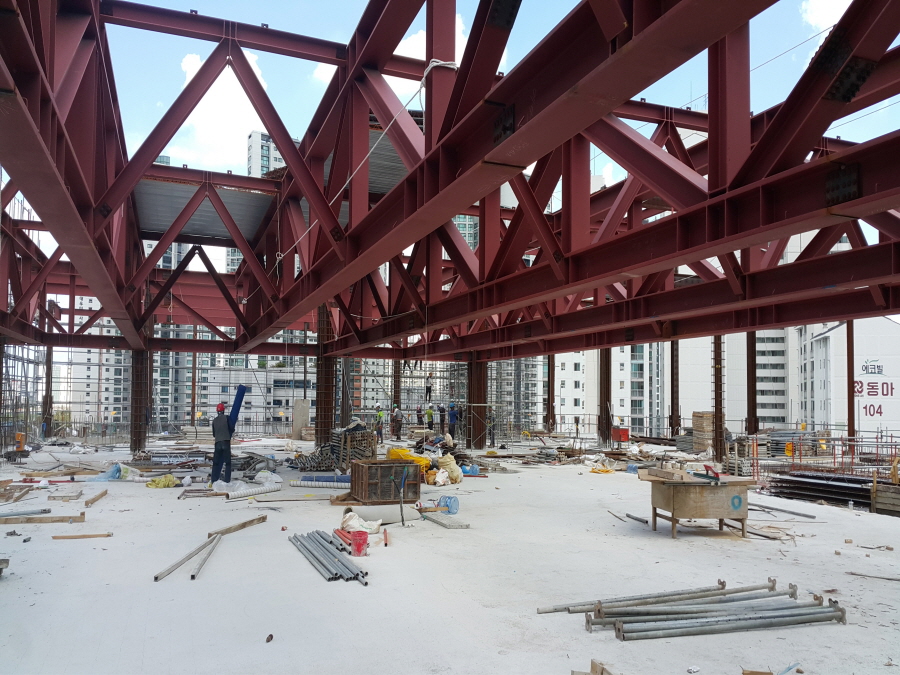

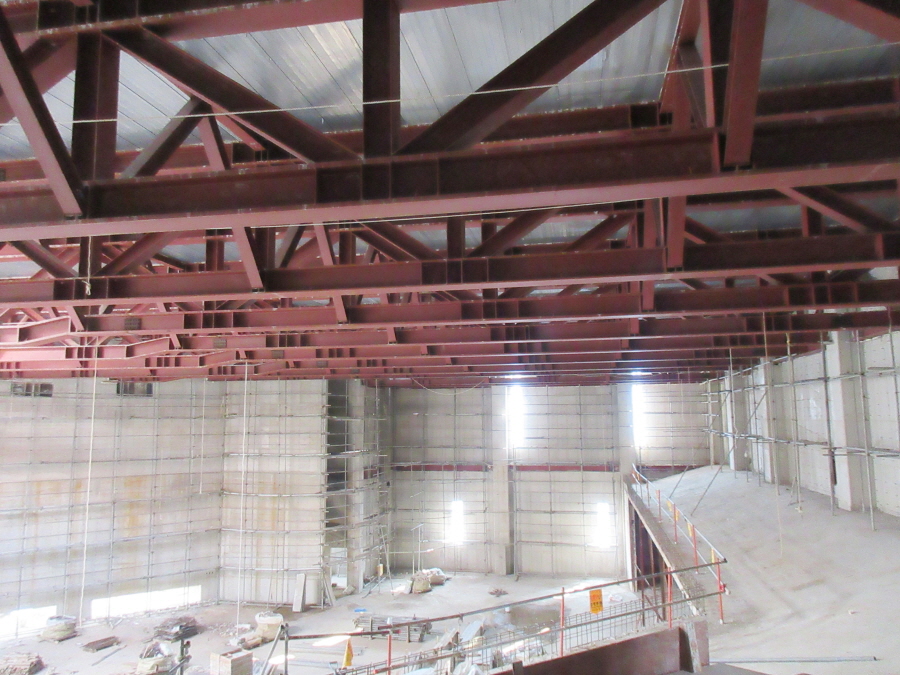

A구간 지상5층 옹벽 거푸집 작업 및 철근 배근작업과 지상층 비계 설치 작업 및 자재정리 작업도 진행하였습
니다.

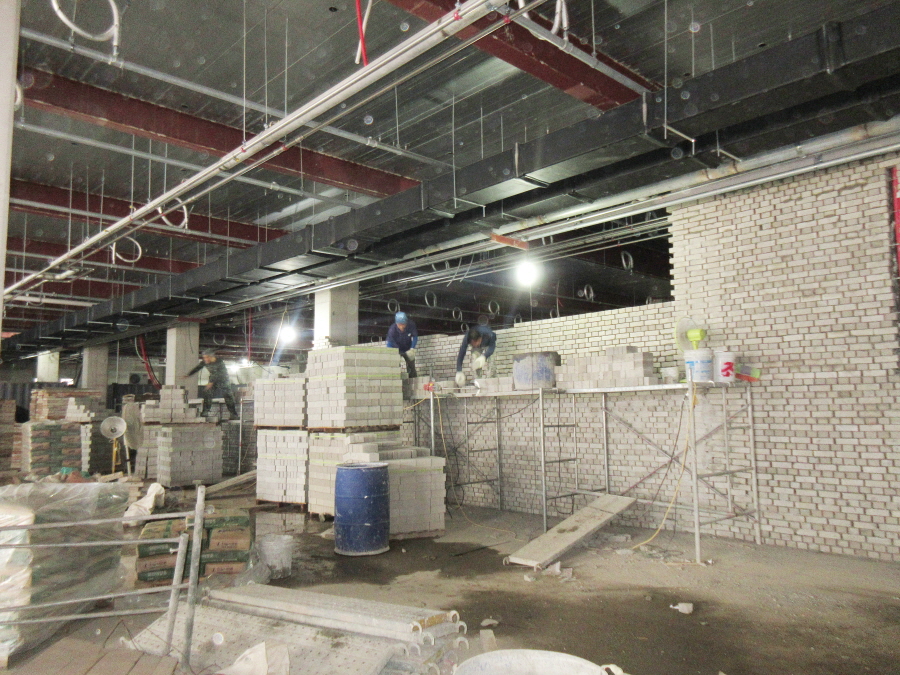

방수, 미장공사는 지상1층 조적부분 내벽 시공 및 지상2층 작업준비와 지하층 방화문 후레임 사춤작업, 지하

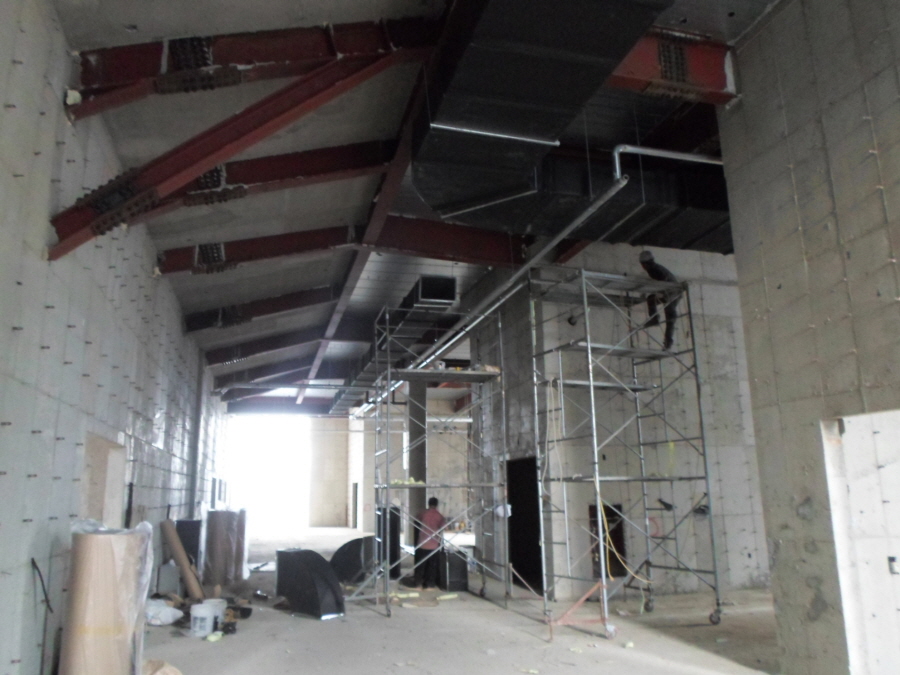

층 D.A 부분 방수 및 보강방수작업이 진행되었습니다.

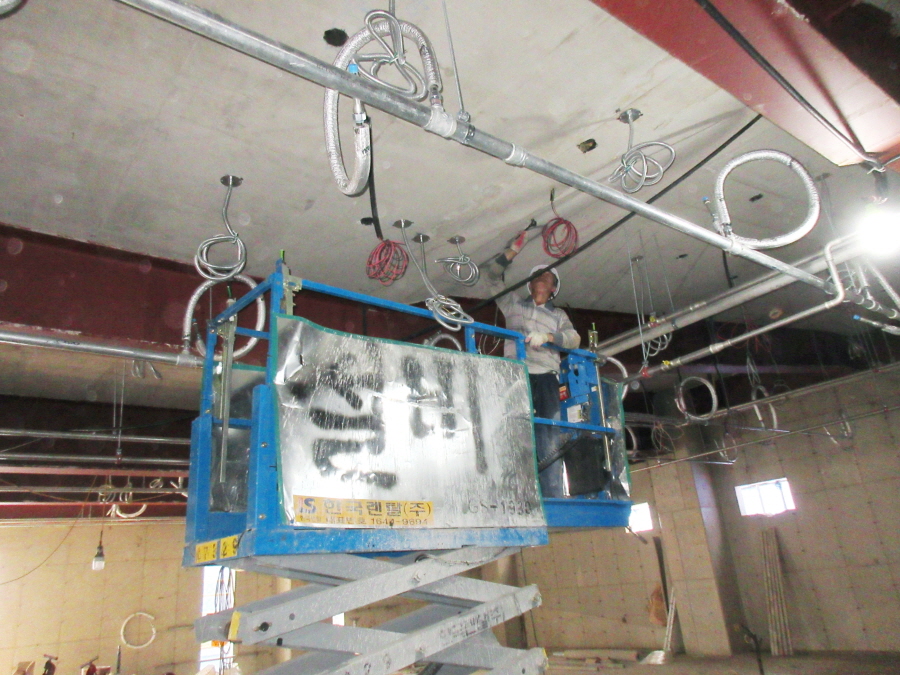

인테리어 공사는 지상2층 내부 먹메김 및 도면검토 작업이 진행 중입니다.
계속해서 지상층 골조공사 중심으로 작업이 진행될 예정입니다.
