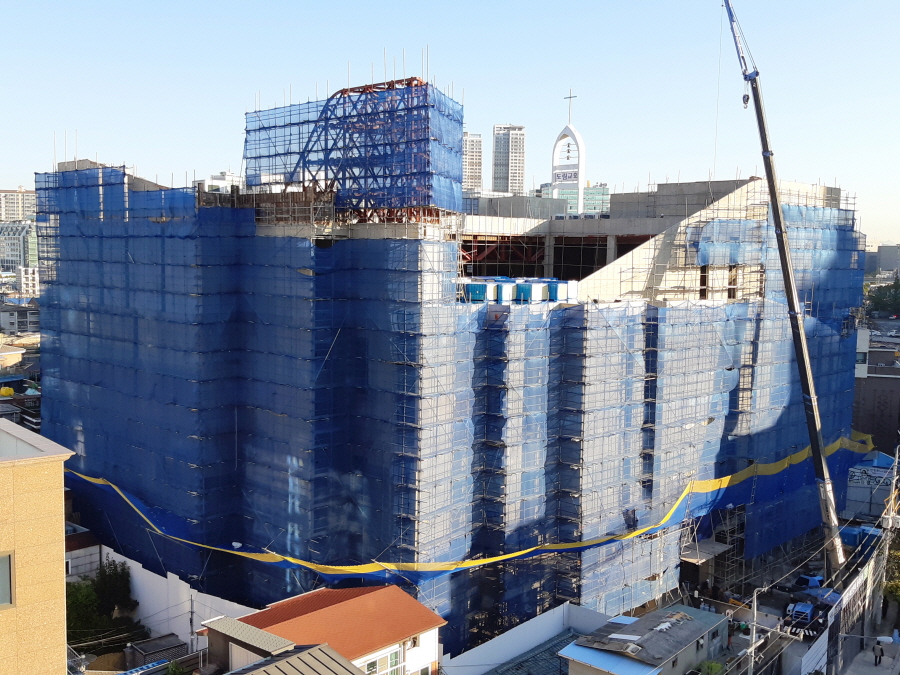

135주차 - 지상층 골조공사(10.8~10.13)
2018-10-14 00:00:00 조회수 529 도림교회









      <135주차>

      지상층 골조공사 중심으로 진행되고 있습니다.

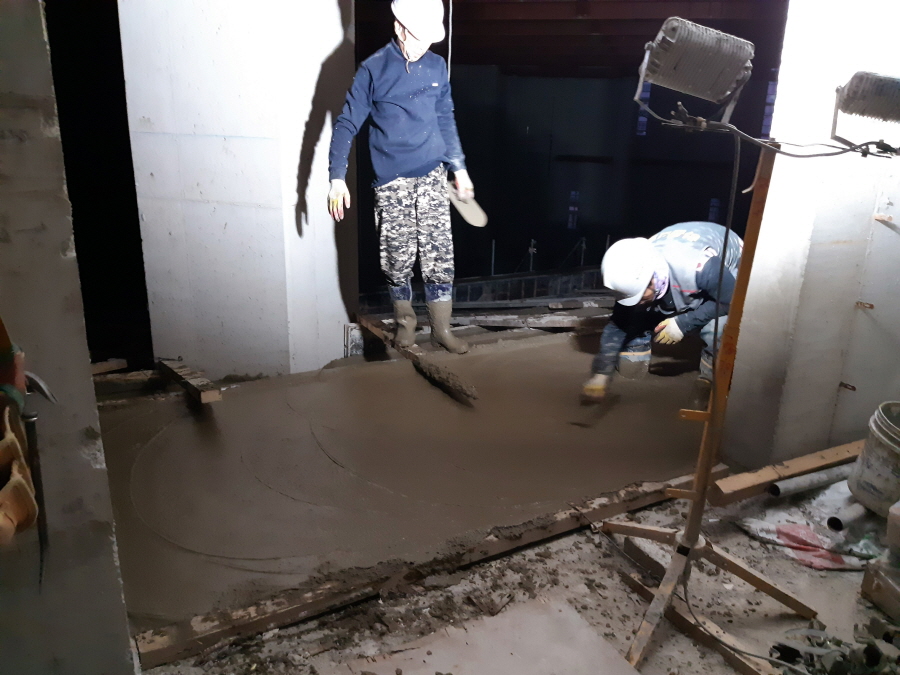

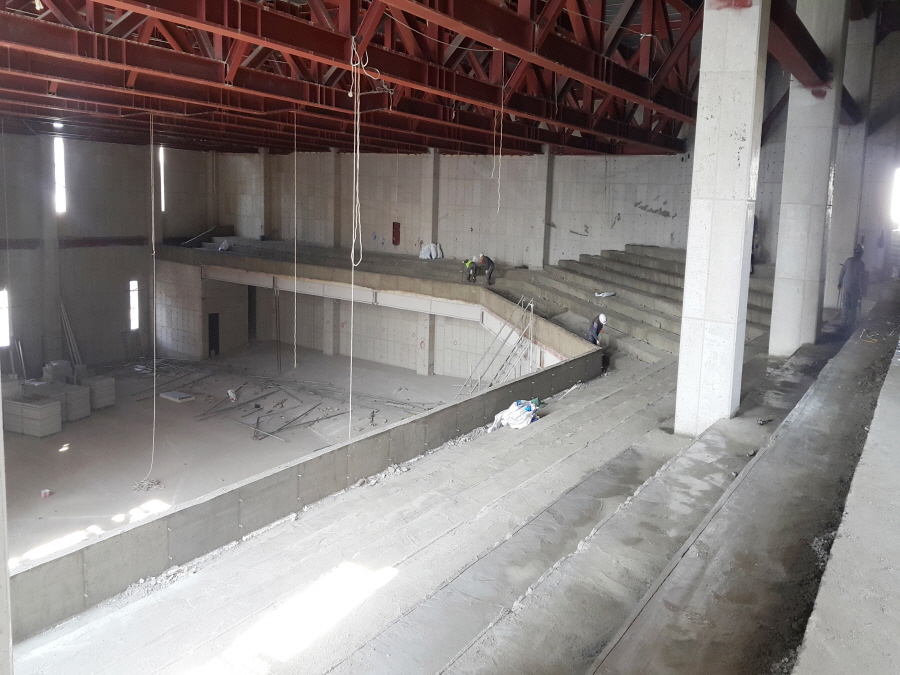

      철근콘크리트 공사는 지상5, 옥상층 철콘 자재 정리 및 양중, 지상4층 스탠드석 무근 콘크리트 타설, 지상5

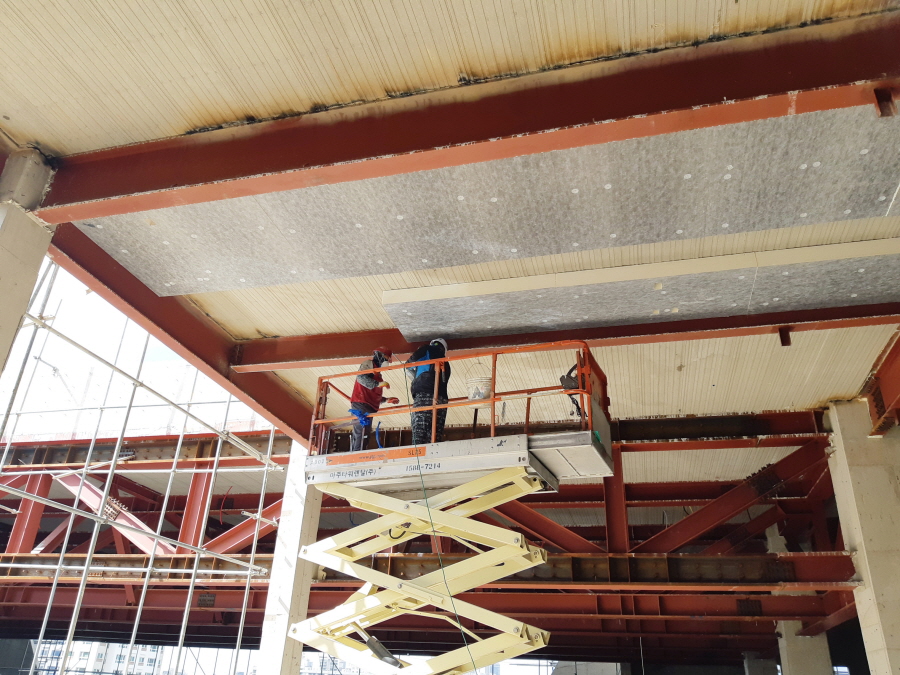

       천정 단열재 설치 작업, 외부 좌측면, 배면 외벽 단열재 시공 작업이 진행되었습니다.

      철골 및 데크 공사는 종탑층 철골 보 용접 시공 마무리 작업, 지상5층 천정 데크판 탈영 작업이 진행되었습니다.

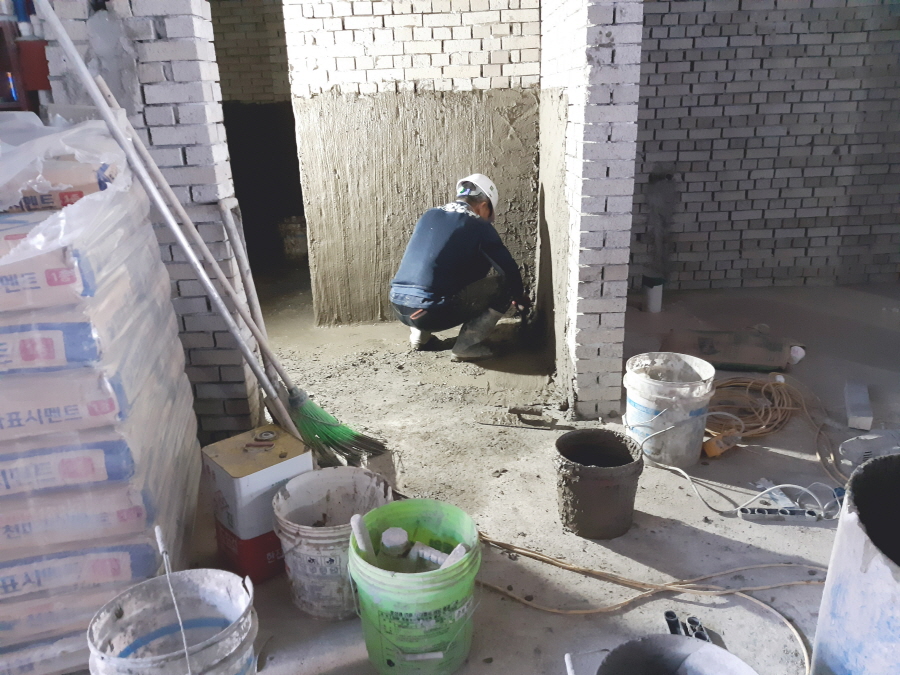

      조적, 미장, 방수공사는 계단실 천정면 견출 작업 및 화장실 방수 작업이 진행되었으며, 금속, 창호 공사는 지파

      1층 바닥 트렌치 시공이 진행되었습니다.

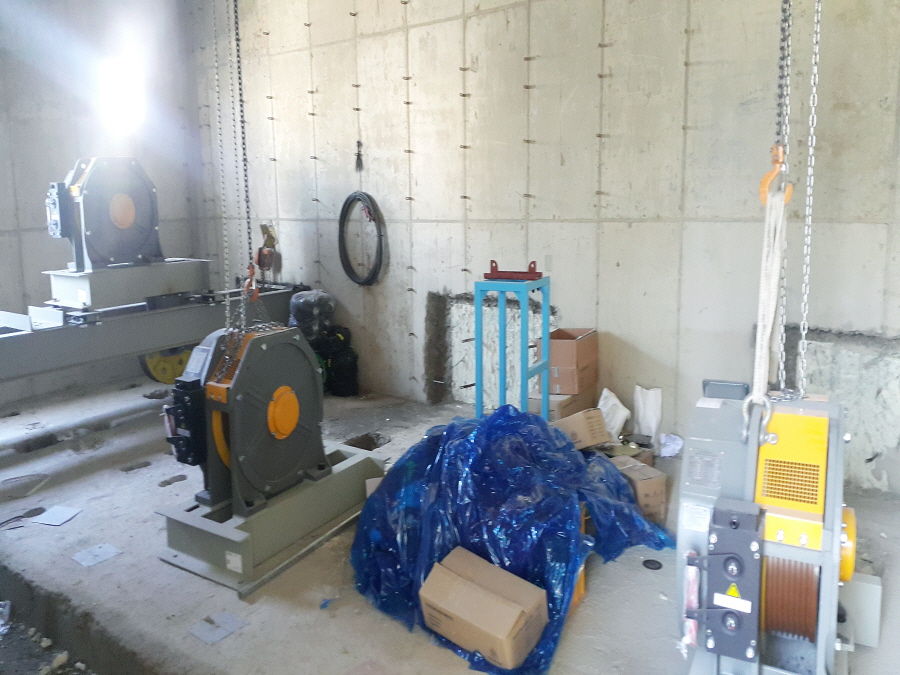

      E.V 공사는 E.V 기계실 기계 작업 및 레일 공사가 진행 중입니다.

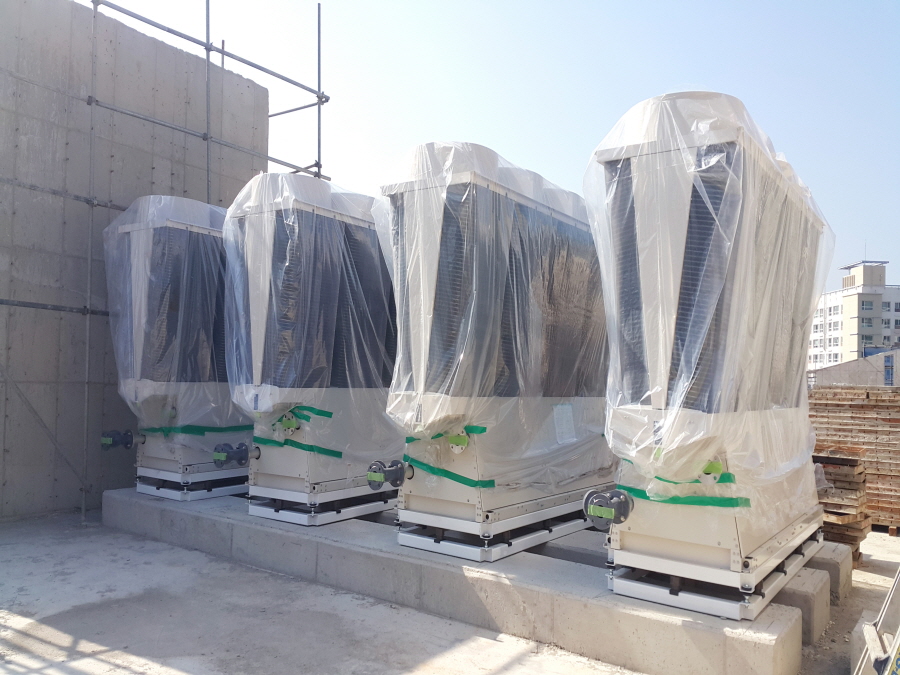

      설비공사는 공조 및 위생배관 코어링 작업과 공기열 히트펌프 설치 작업이 진행되었습니다.

      인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
