<137주차>

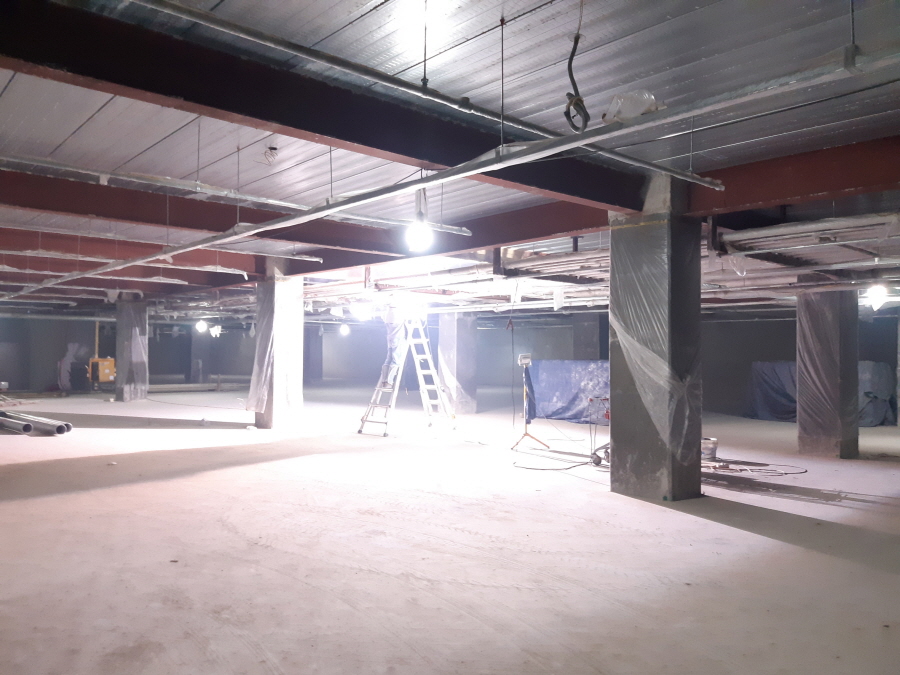

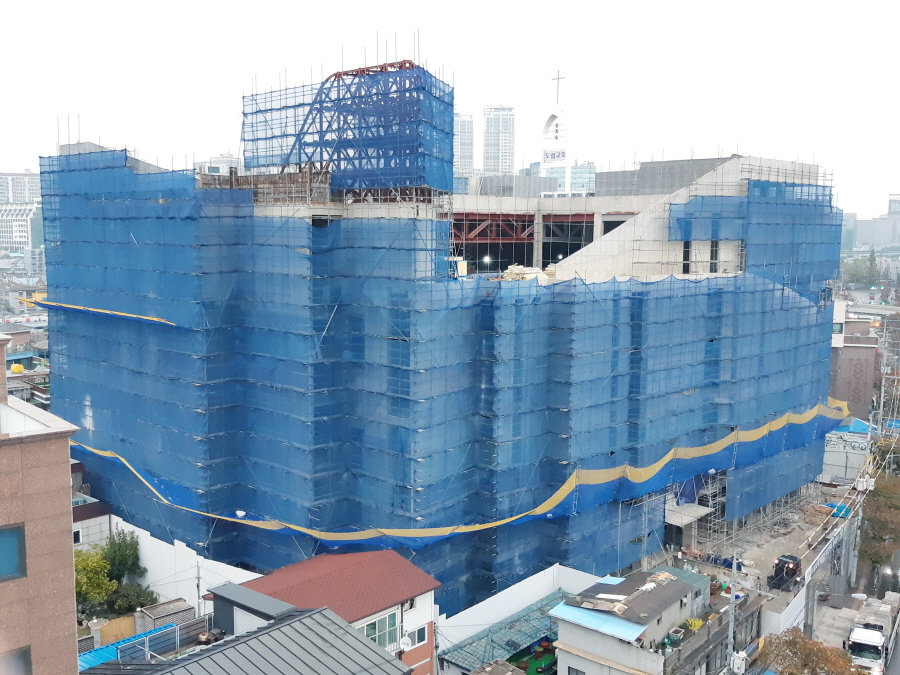

지상층 골조공사가 마무리 단계입니다.
철근콘크리트 공사는 지하5층 #6램프 바닥, 지상2층 D.A구간 콘크리트 타설, 옥상층 및 지상5층 자재 정
리 및 양중, 외부 좌측면, 배면 외벽 단열재 시공, 지하5층 수축열조실 바닥 무근 콘크리트 타설 작업이
진행되었습니다.

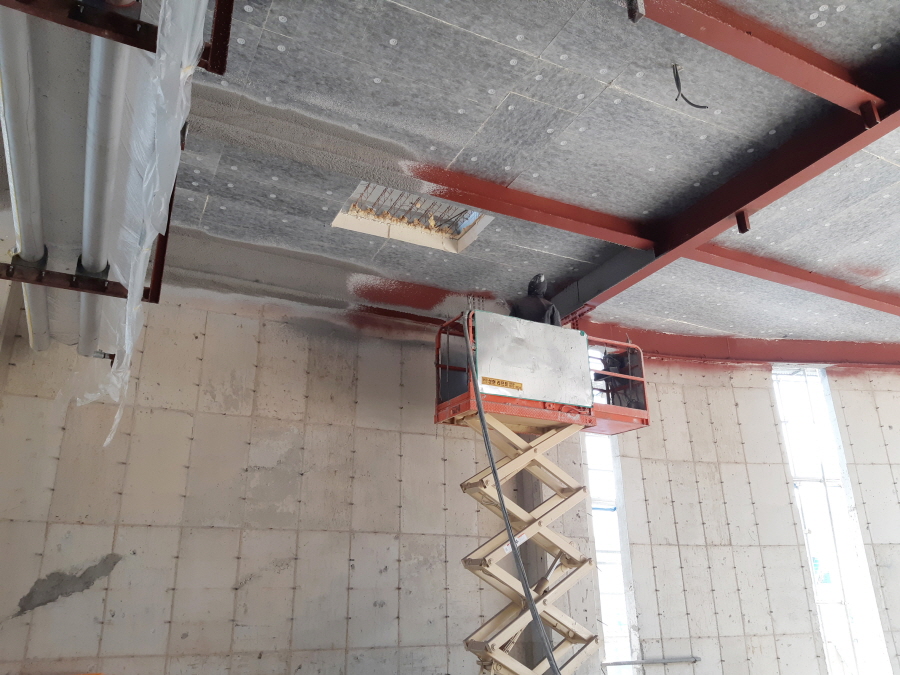

철골 및 데크 공사는 지상5층, 옥상 천정 철골보 뿜칠 작업, 옥상층 천정 데크 탈영 작업이 진행되었으며,

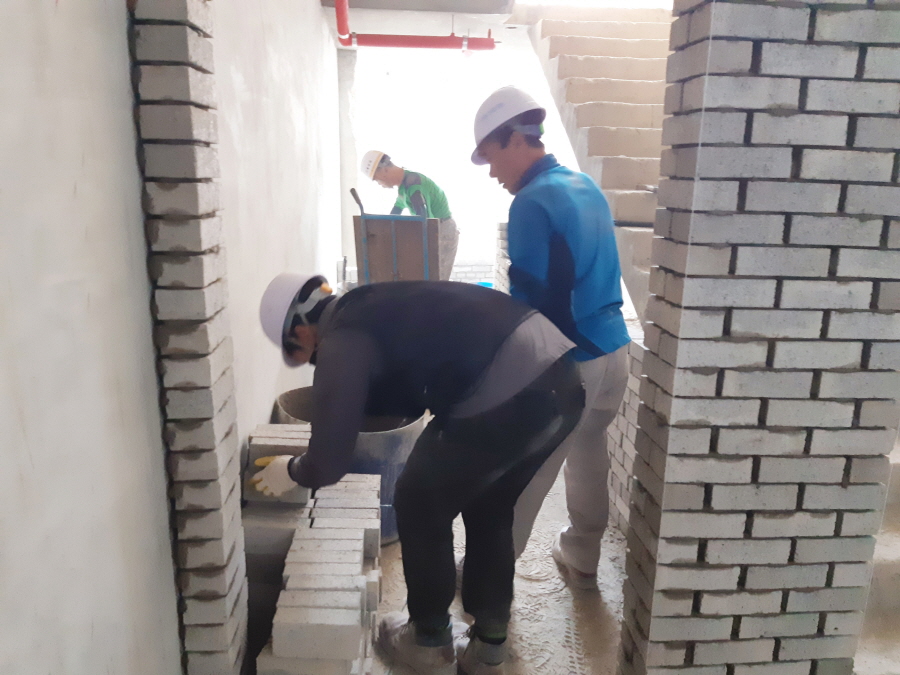

조적, 미장, 방수 공사는 정화조 방수 및 지하5층 E.V 피트 방수작업, 지상1, 4층 시멘트 벽돌 구간 벽돌

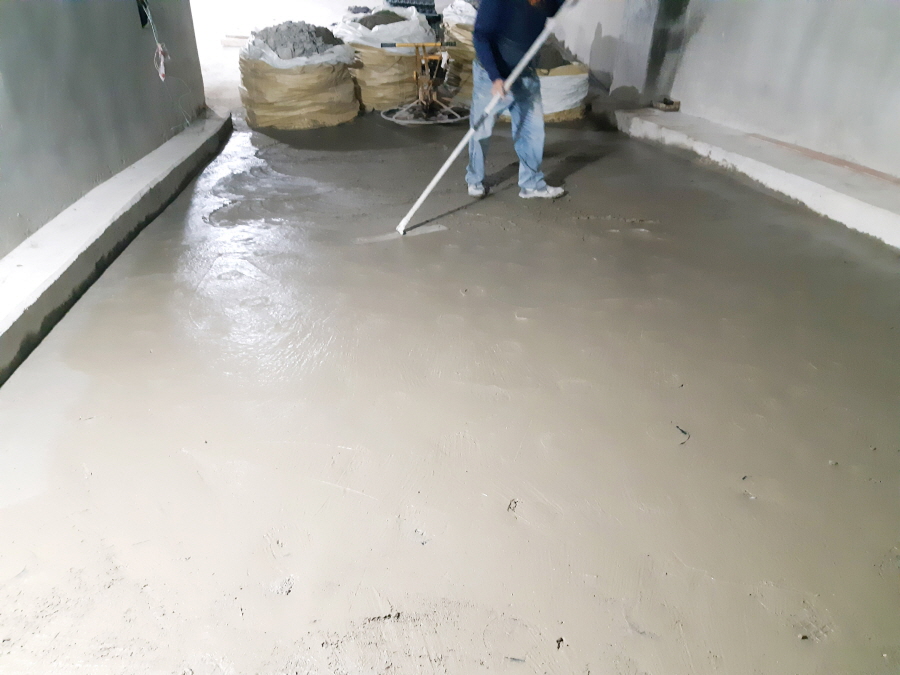

쌓기 자상4층 스탠드석 미장작업, 지하1층 무근 콘크리트 타설 준비 작업이 진행되었습니다.

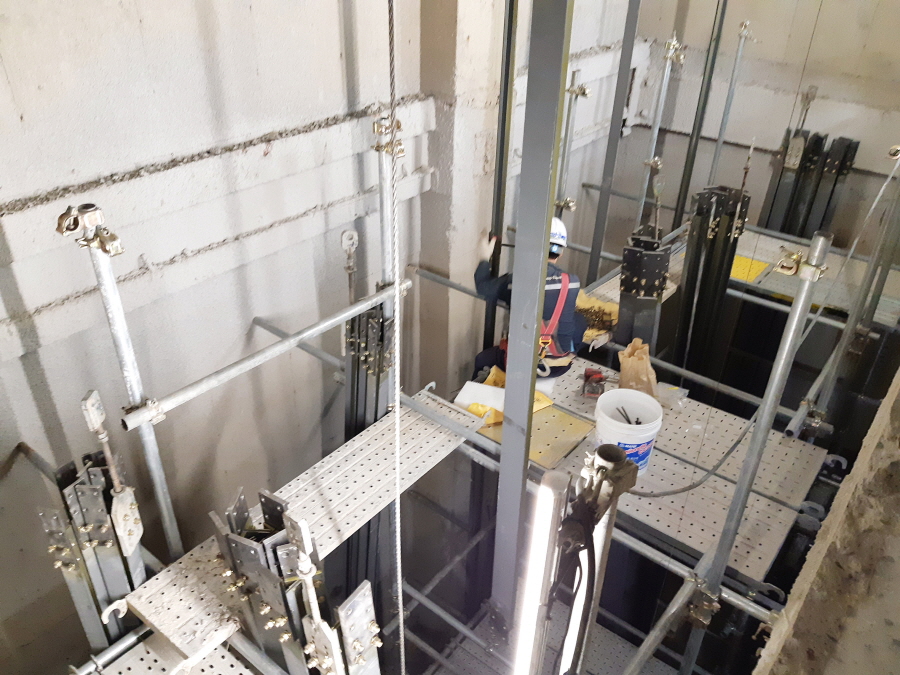

E.V 공사는 E.V 기계실 기계 작업 및 레일 공사가 진행 중입니다.

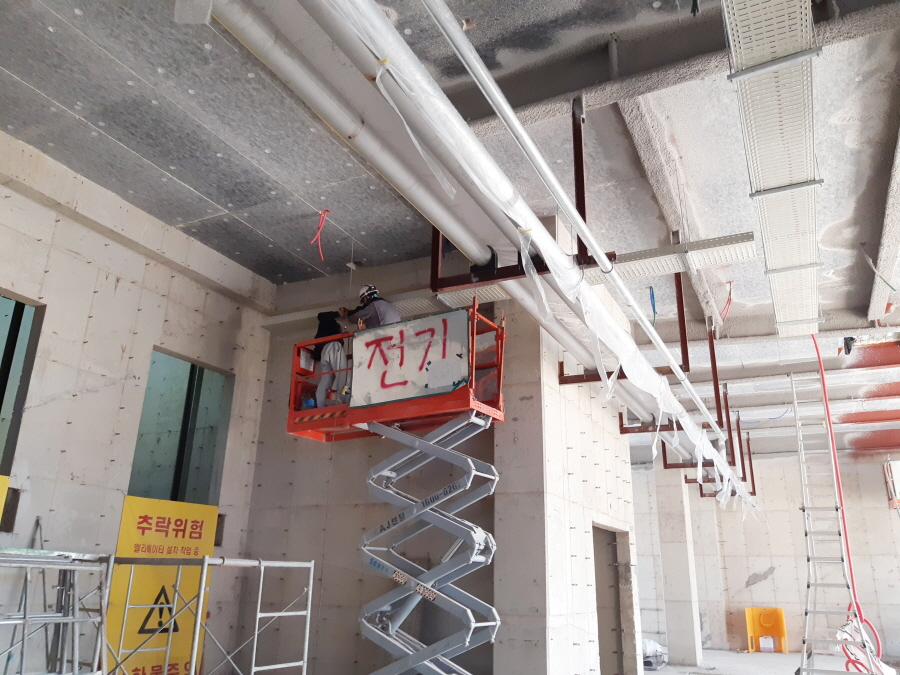

설비공사는 공조 및 위생배관 코어링 작업, 전기공사는 지하층 전등설치, 전력간선, 소방간선 작업이 진행
되었습니다.
인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
