<142주차>

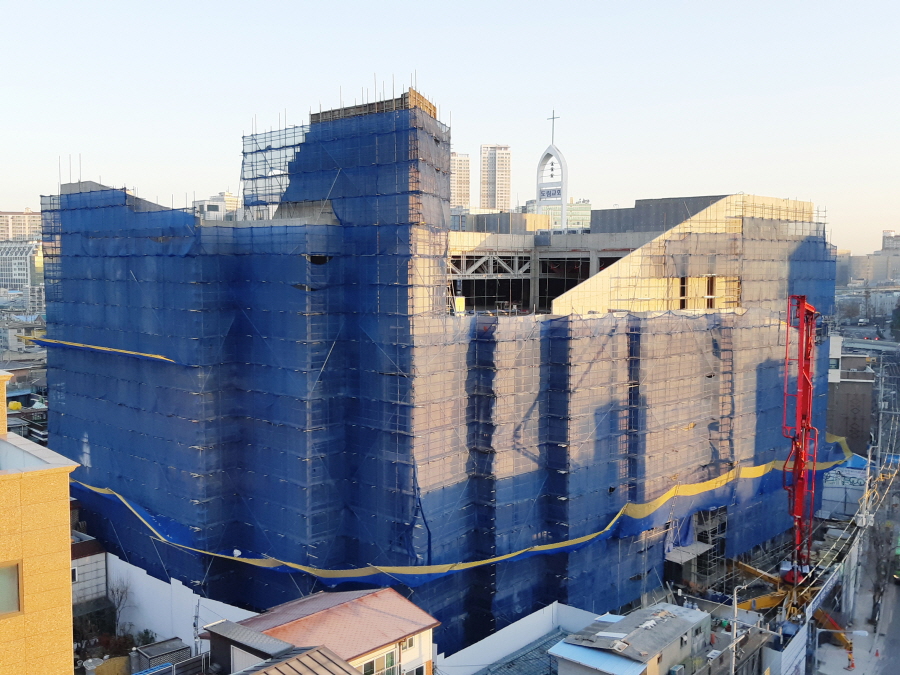

지상층 골조공사가 종탑공사를 진행하면서 마무리 단계에 이르렀으며 외관 공사 준비 및 실내 공사 중심
으로 진행중입니다.

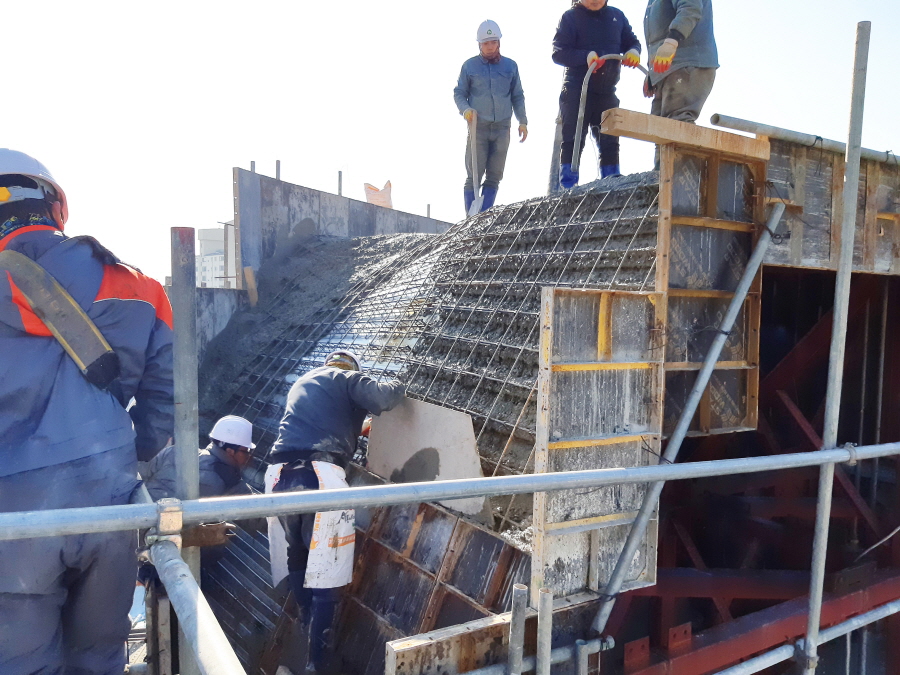

철근콘크리트 공사는 옥상 종탑 벽체 및 7,300 높이 바닥 콘크리트 타설 작업과 옥상 종탑 벽체 거푸집
설치 및 철근 배근 작업, 지상층 자재 정리 및 반출 준비 작업이 진행되었습니다.

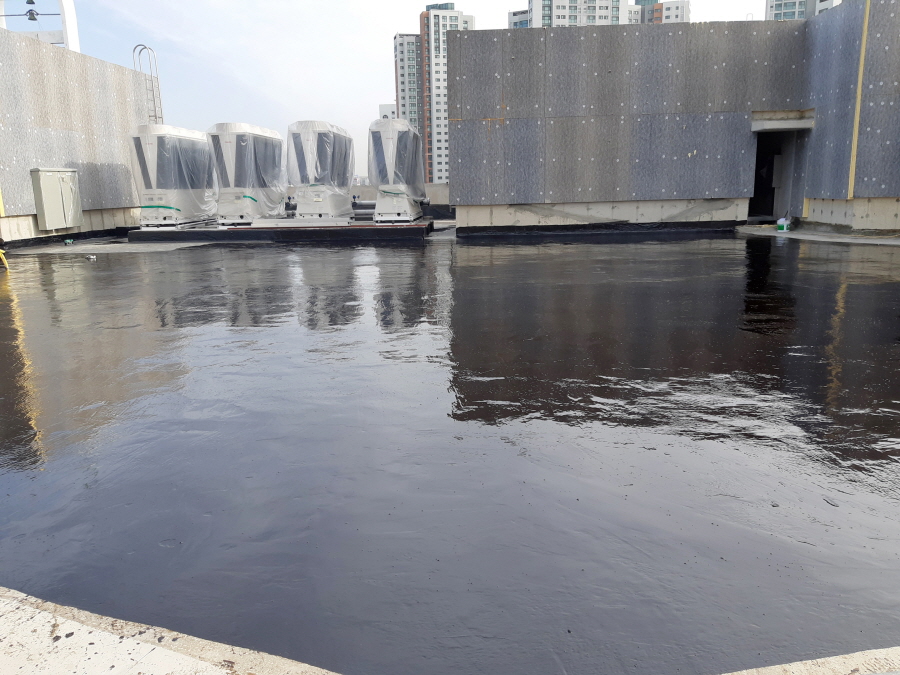

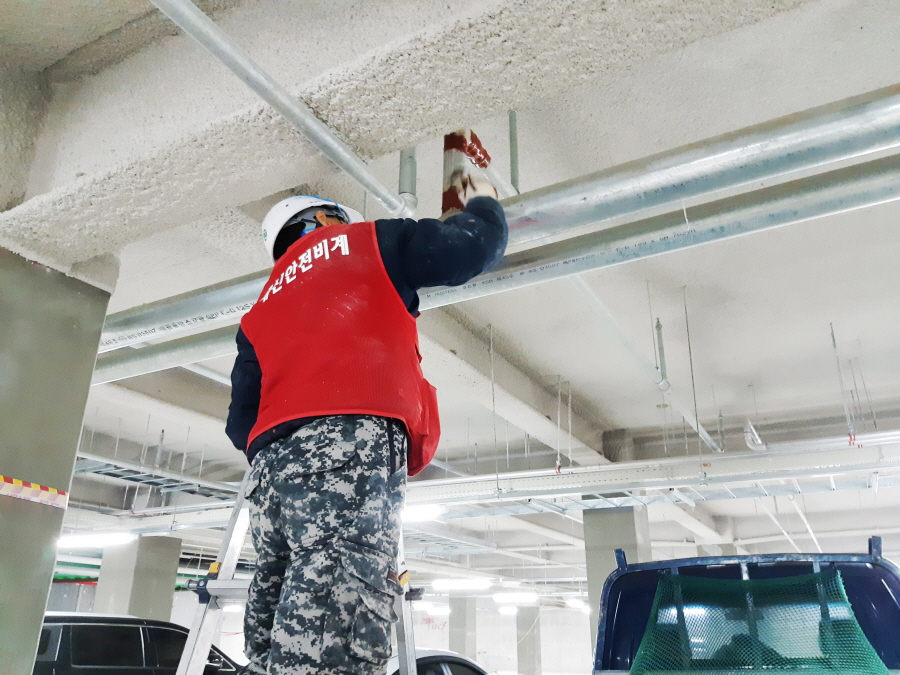

철골 공사는 지하5층 천장 뿜칠 작업과 조적, 미장, 방수 공사는 옥상층 바닥 및 외부계단, 지하층 합벽

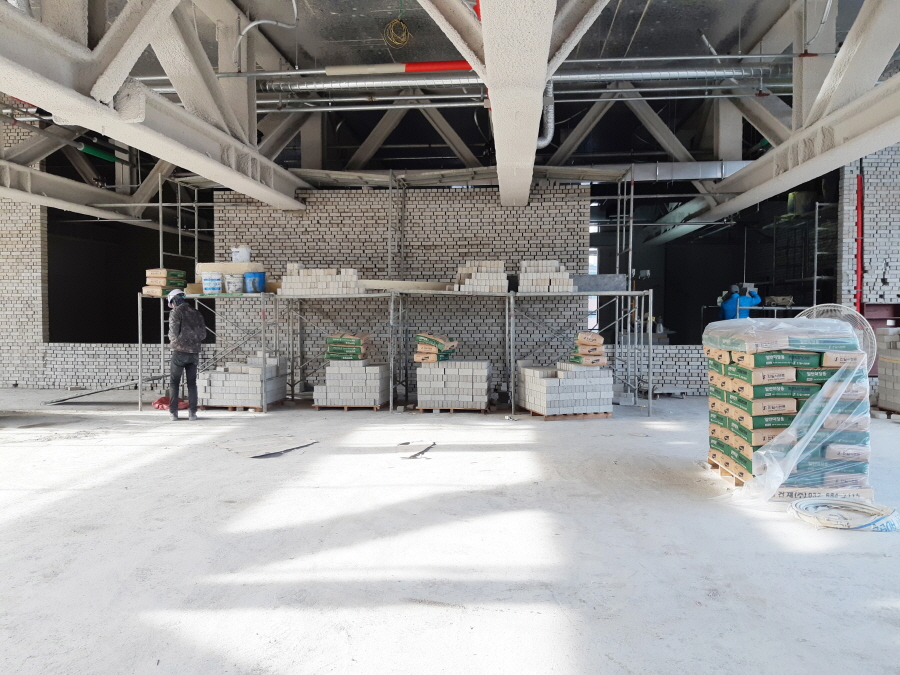

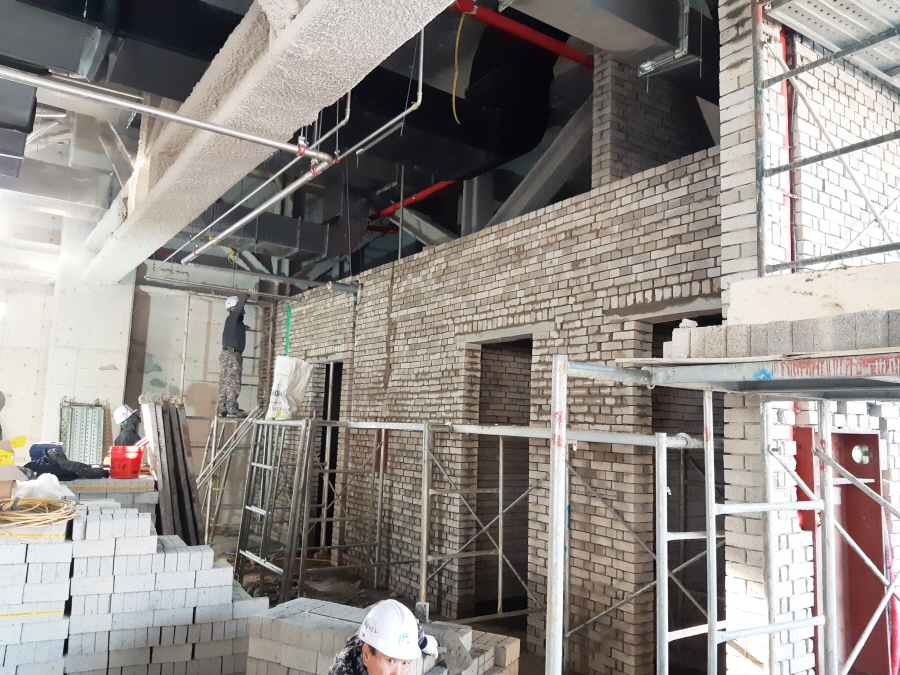

방수 작업, 지상5층 화장실 및 주방 시멘트벽돌 쌓기 작업, 지상층 #1,#2,#3 계단실 벽면 미장작업이 진
행되었습니다.
금속 창호 공사는 지상층 방화문 후레임 반입 및 시공, 외부 창호 샵드로잉 도면 제작 및 현장 실측 작업,
세라믹 판넬 공사는 하지틀 가공 및 기준점 작업이 진행되었습니다.
수장공사는 전기실, 발전기실 그로스크로스 보드 설치 작업, E.V 공사는 E.V 입구 Jam 발주 및 제작이
진행중입니다.

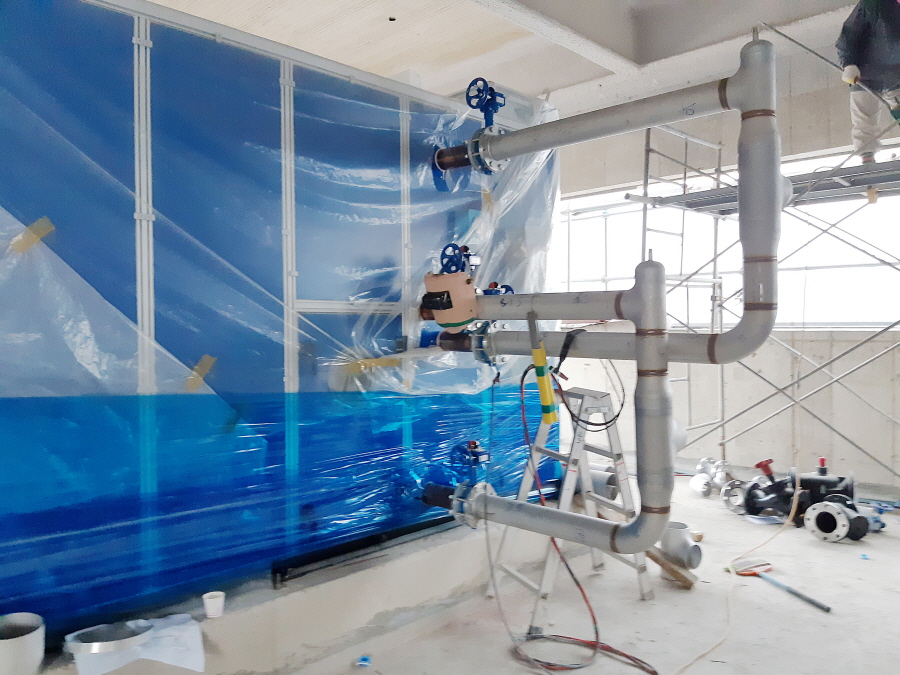

설비공사는 지하5층 기계실 배관 및 소방펌프 작업, 공조기 배관 펌프 작업 빛 옥상층 덕트 작업, 전기공
사는 지하층 배기휀 스틸배관 작업 및 지상4,5층 하이테크 작업이 진행되었습니다.
인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
