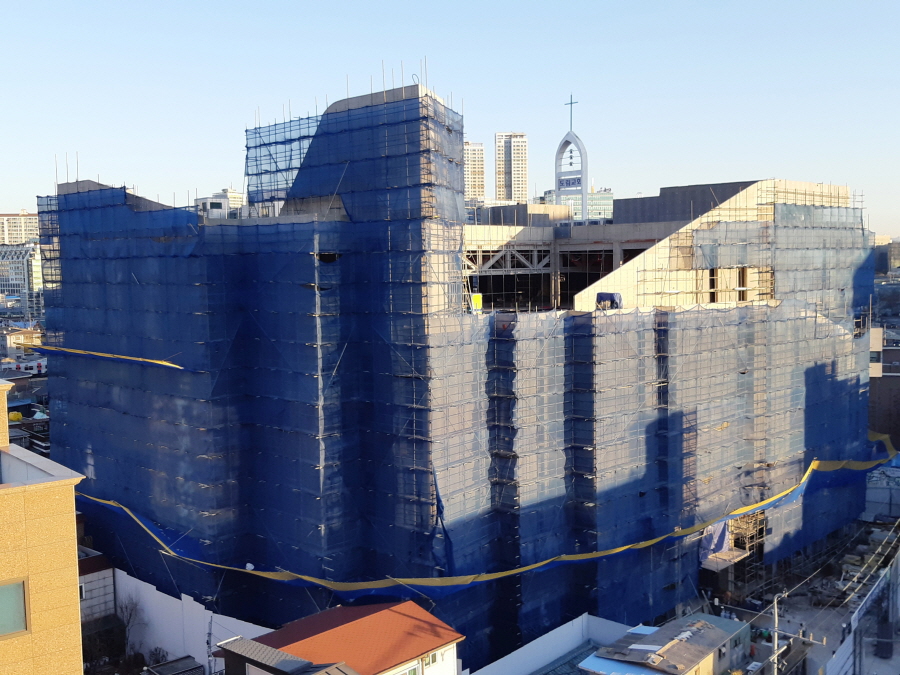

143주차 - 실외 외관 공사 및 실내 인테리어 준비 공사(12.3~12.8)
2018-12-09 00:00:00 조회수 238 도림교회









      <143주차>

      지상층 골조공사가 종탑공사를 끝으로 골조 공사를 마무리 하였습니다.

      철근콘크리트 공사는 지상3층 대예배당 바닥 무근 콘크리트 타설 준비, 지상층 자재 정리 및 반출 준비

      작업이 진행되었습니다.

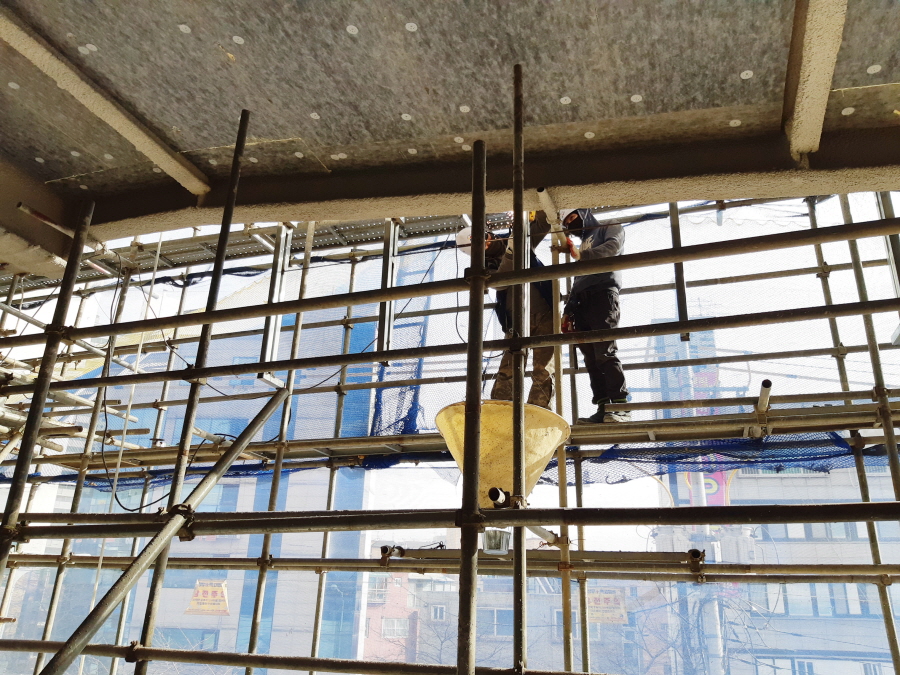

      철골 공사는 지상2층 천장 철골 보 보강 공사 준비, 지하5층 천장 뿜칠 작업을 마무리 하였으며, 조적,

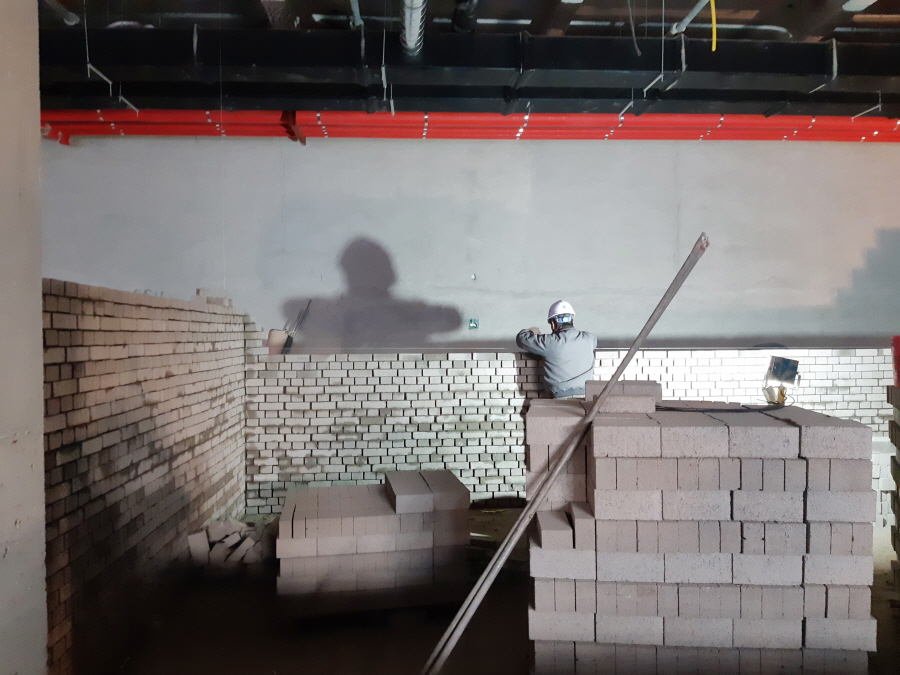

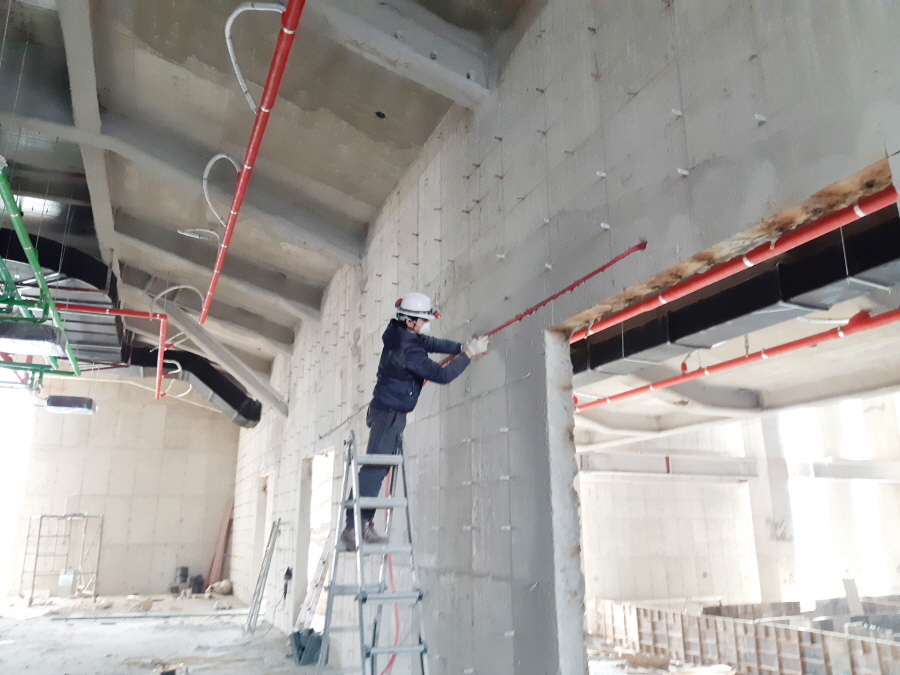

      장, 방수 공사는 지상층 #1,#2,#3 계단실 벽면 미장 작업, 지상1층 조적구간 시멘트별돌 쌓기 작업, 옥상

      층 바닥 및 정화조, 지상층 화장실 방수 작업이 진행되었습니다.

      금속 창호 공사는 외부창호 샵드로잉 도면 제작 및 창호 자재 1차 반입이 되었으며, 세라믹 판넬 공사

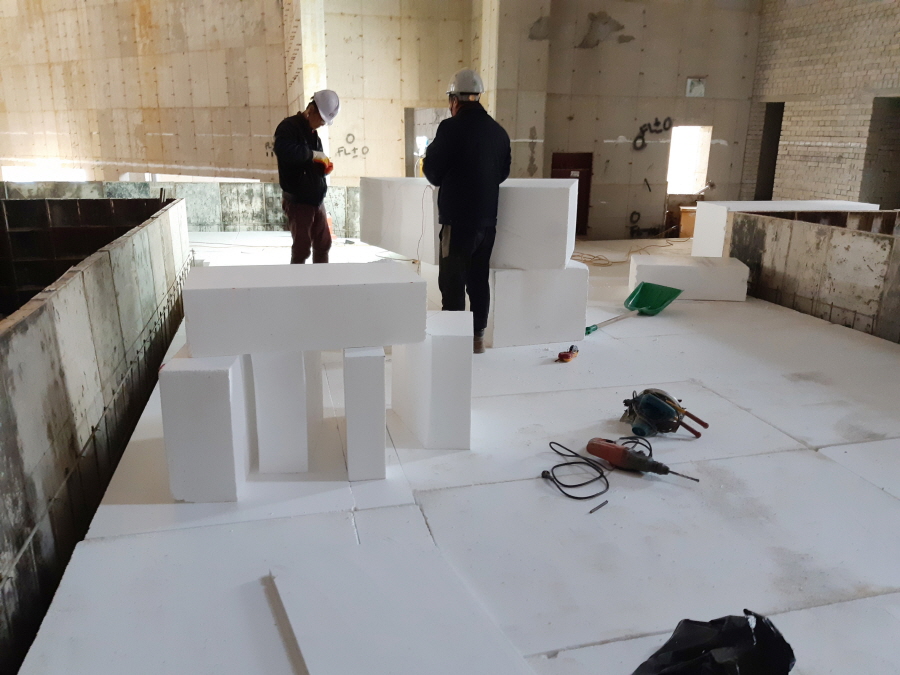

      는 세라믹판넬 하지틀 자재 반입, 하지틀 가공 및 설치 작업이 진행되었습니다.

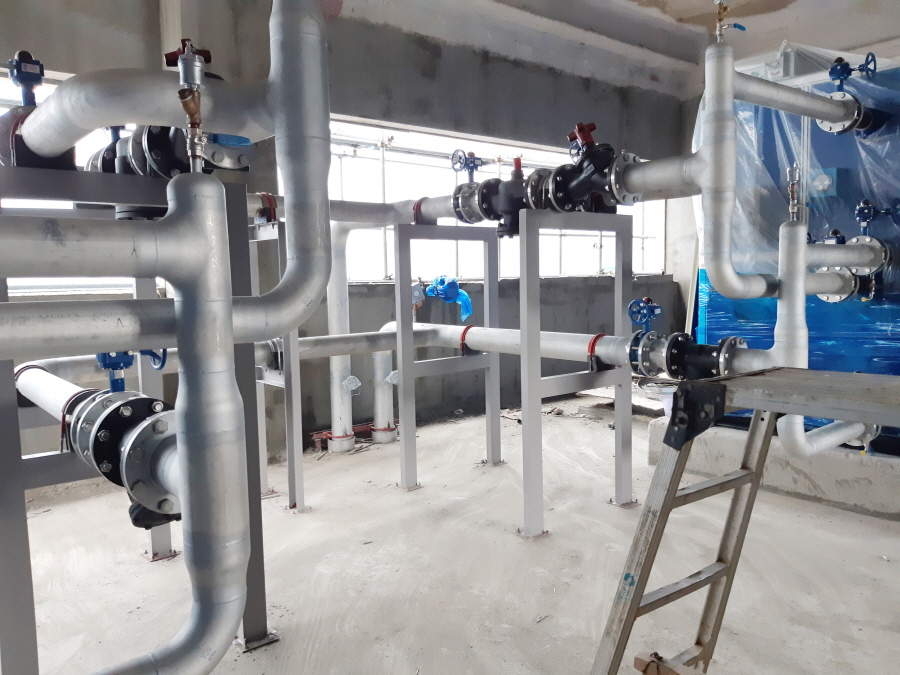

      수장공사는 기계실, 발전기실 그로스크로스 보드 설치 작업과, 설비공사는 지하5층 기계실 배관 및 소방펌

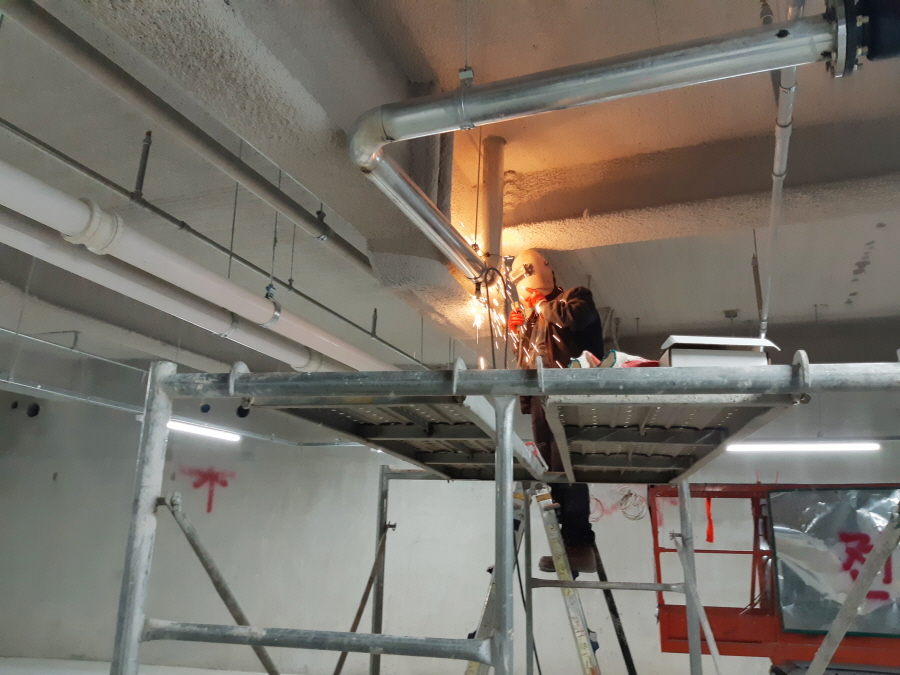

      프 작업, 공조기 배관 펌프 작업 빛 옥상층 덕트 작업, 전기공사는 EPS실 판넬취부 작업 및 지상4,5층 하

      이테크 작업이 진행되었습니다.

      인테리어 공사는 지상층 도면검토 및 수정 작업과 준비 공사가 진행 중입니다.
