145주차 - 실외 외관 공사 및 실내 인테리어 준비 공사(12.17~12.22)
2018-12-23 00:00:00 조회수 259 도림교회








      <145주차>

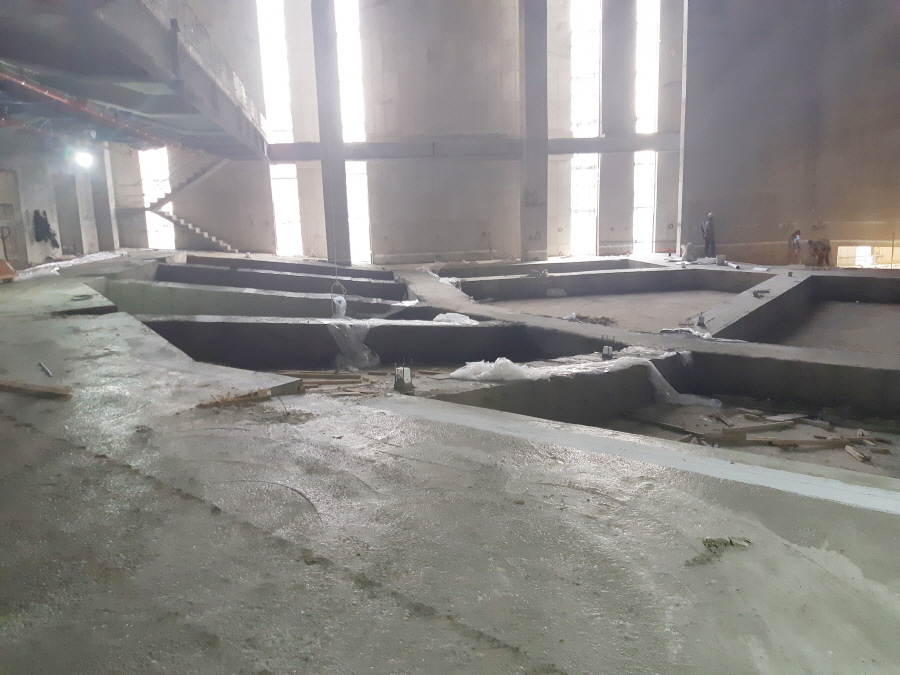

      철근콘크리트 공사는 지상3층 대예배당 바닥 무근 콘크리트 2차 타설, 지상층 자재 정리 및 반출 준비 작
      업이 진행되었습니다.

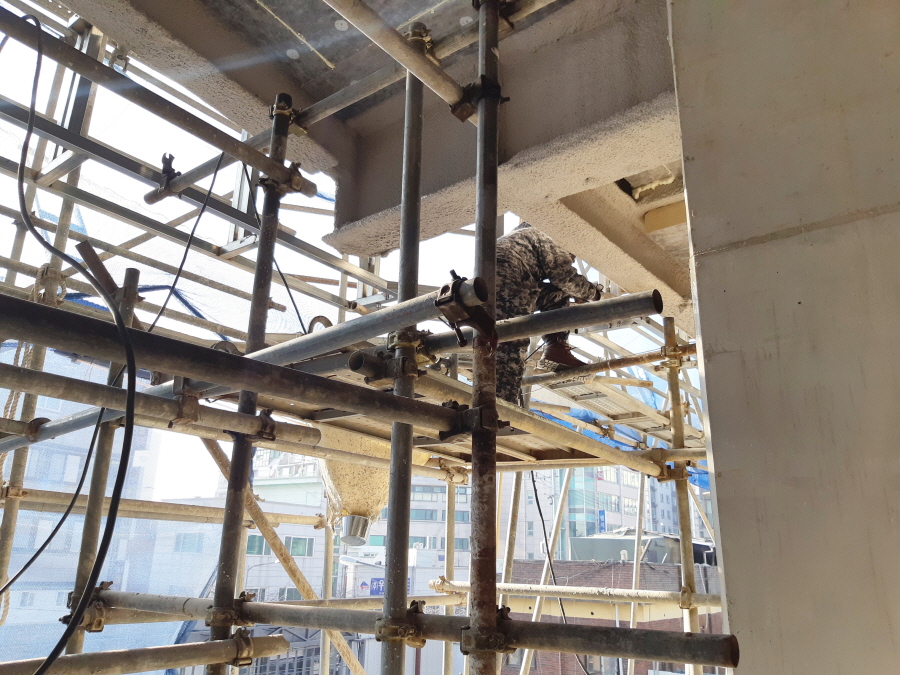

      철골 공사는 옥상층 종탑 철골 브레이싱 해체 2차 작업, 지상2층 천장 철골 보 보강 공사가 진행되었으며,
      조적, 미장, 방수 공사는 지상5층 옥상바닥 방수 및 지하1층 트렌치 바수 미장 작업, 공조실 조적 구간

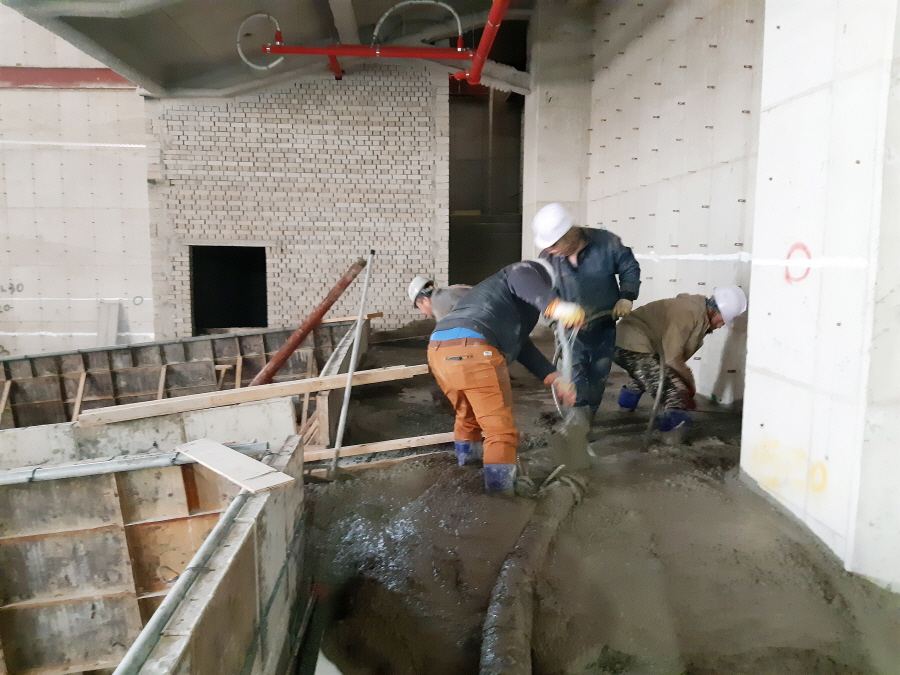

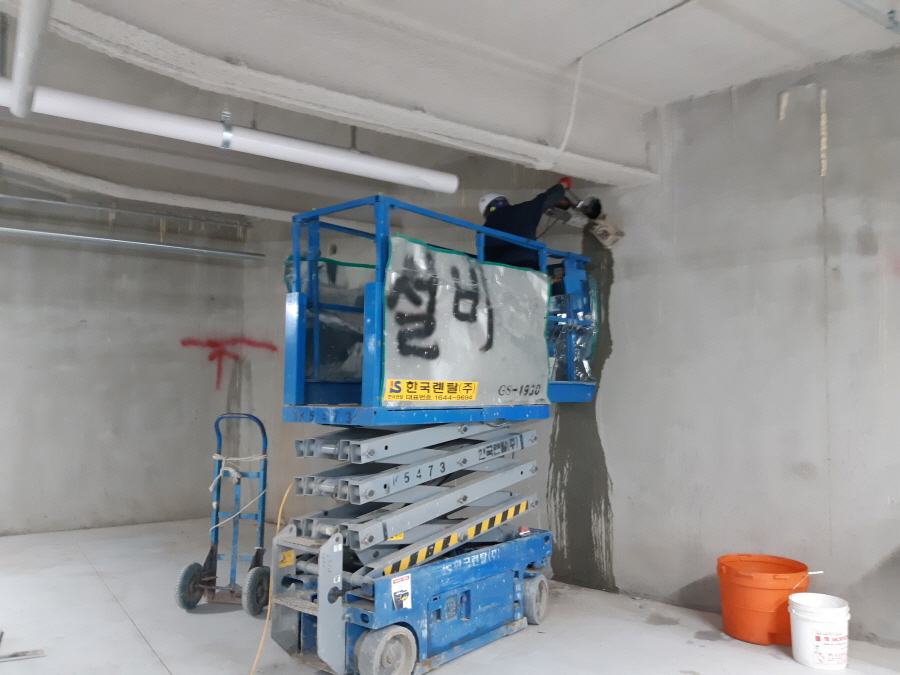

      시멘트벽돌 쌓기 작업, 지상층 #1,#2,#3 계단실 벽면 미장 작업 및 후레임 사춤, 지상1층 콘서트홀 바닥
      몰탈 타설 작업이 진행되었습니다.
      금속 창호 공사는 외부창호 하지작업(전면부), 지상층 방화문 후레임 지하층 셔터 설치작업이 완료 되었으
      , 세라믹 판넬 공사는 세라믹판넬 자재반입 및 설치, 하지틀, 하지 가공 및 설치 작업이 진행되었습니다.

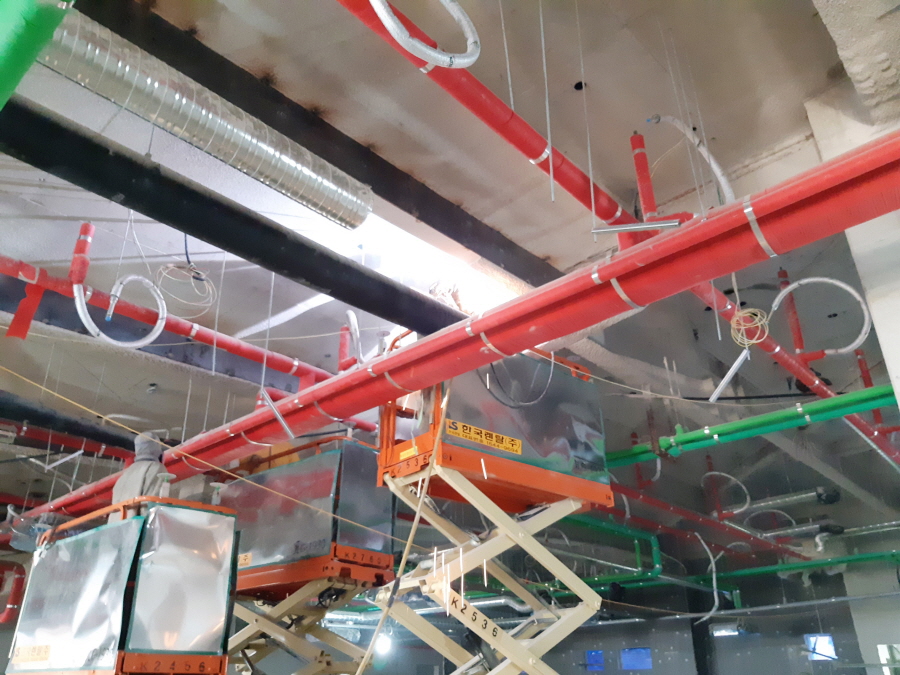

      수장공사는 기계실, 발전기실 그로스크로스 보드 설치 작업과, 설비공사는 옥상층 우수배관 및 보온 작업,
      공조기 배관 펌프 작업 빛 옥상층 덕트 작업, 전기공사는 지하5EPS실 입선 및 판넬취부 작업이 진행
      되었습니다.

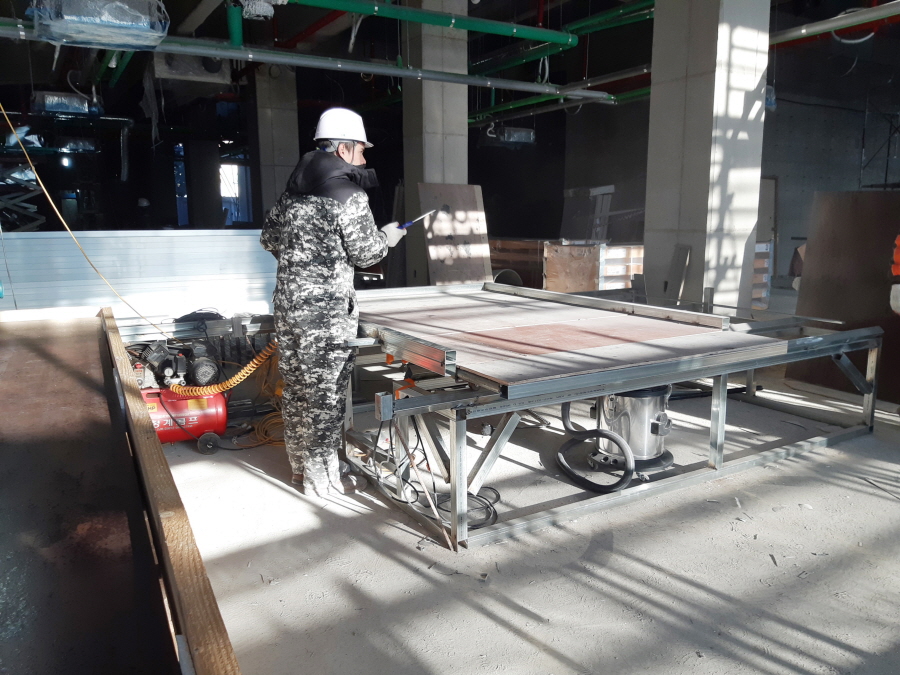

      인테리어 공사는 지상층 도면검토 및 수정 작업과 대예배당 비계 자재 입고가 진행 중입니다.
