146주차 - 외관 공사 및 인테리어 공사(12.24~12.29)
2018-12-30 00:00:00 조회수 494 도림교회








      <146주차>

      철근콘크리트 공사는 지상층 자재 정리 및 반출, 전면부 단열재 공사가 진행되었으며, 철골 공사는 지상2
      층 천장 철골 보 보강 공사가 계속해서 진행되었습니다.

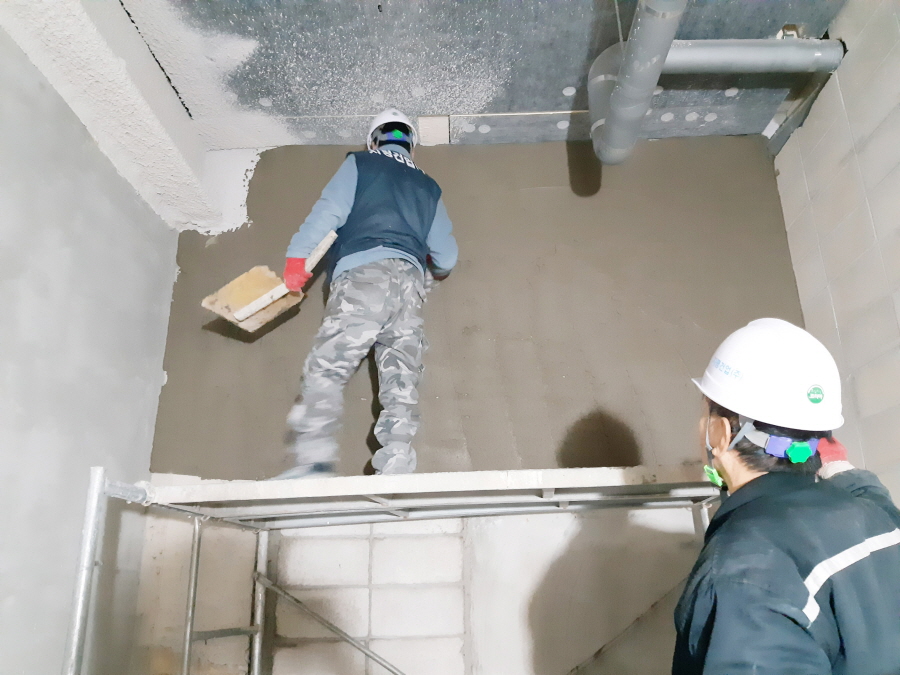

      조적, 미장, 방수 공사는 지상5층 정원바닥 방수 및 지하1층 트렌치 방수미장 작업, 지상층 #1,#2,#3 계단

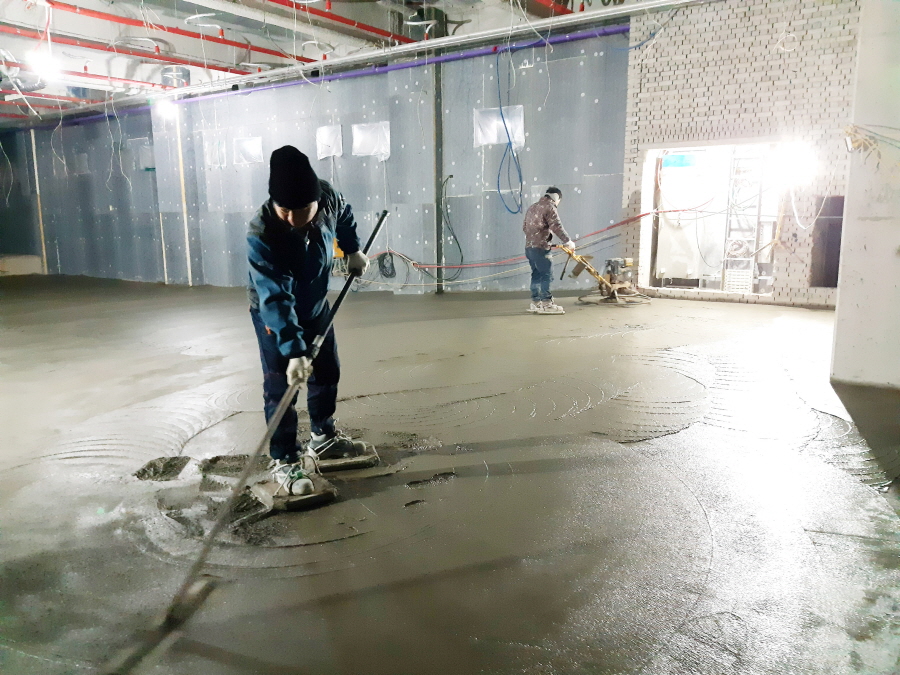

      실 벽면 미장 작업 및 후레임 사춤, 지상1층 콘서트홀 바닥 몰탈 타설 작업이 진행되었습니다.

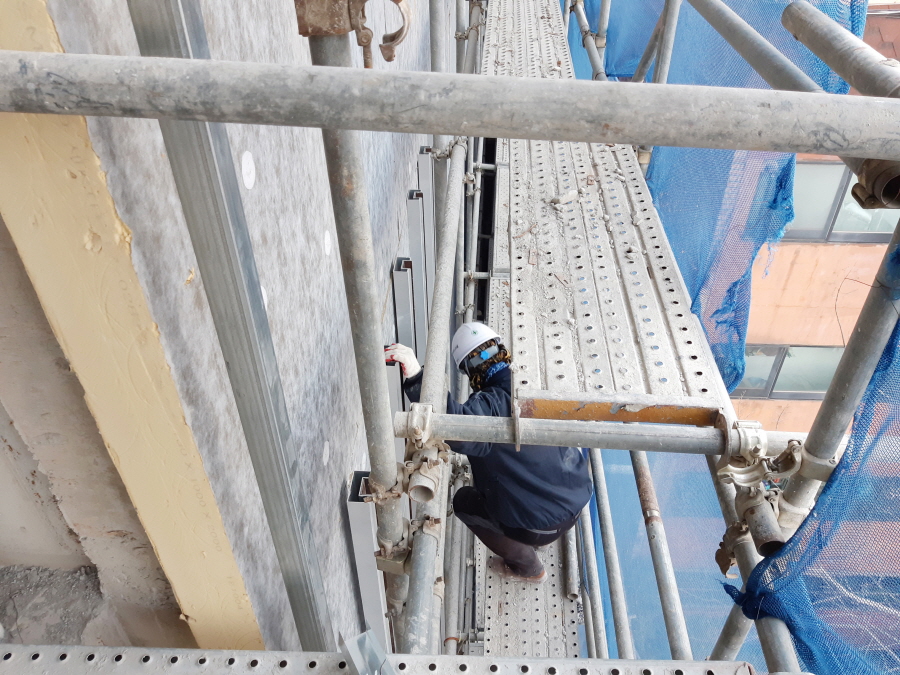

      금속 창호 공사는 계속해서 외부창호 하지작업(전면부), 외부창호 단창 실측 및 샵드로잉 도면 제작 작업
      이 진행되었으며, 세라믹 판넬 공사는 세라믹판넬 자재반입 및 설치, 하지틀, 하지 가공 및 설치 작업이
      진행되었습니다.

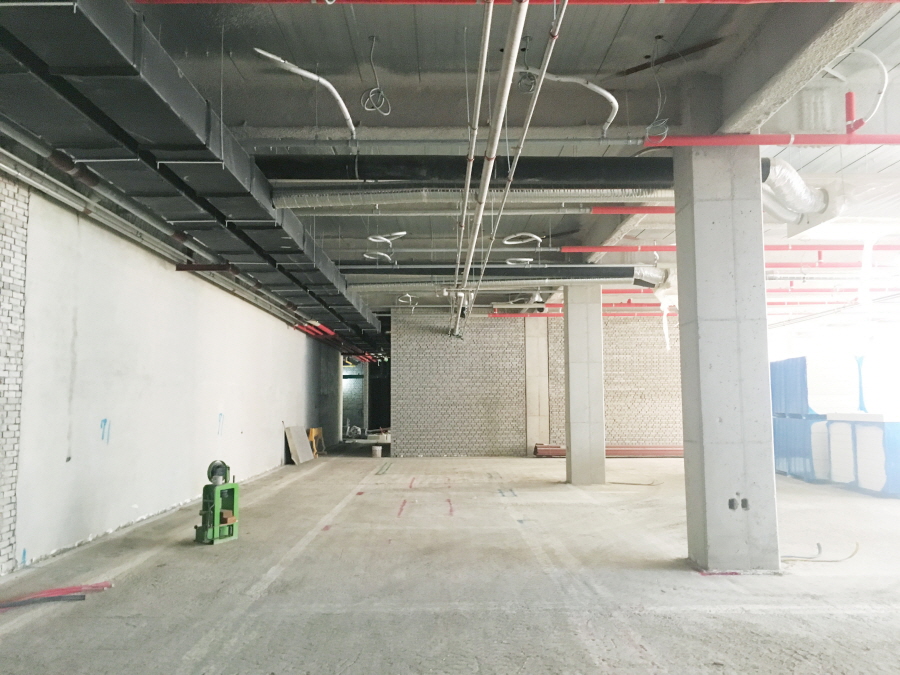

      수장공사는 기계실, 발전기실 그로스크로스 보드 설치 작업과, 설비공사는 옥상층 우수배관 및 보온 작업,

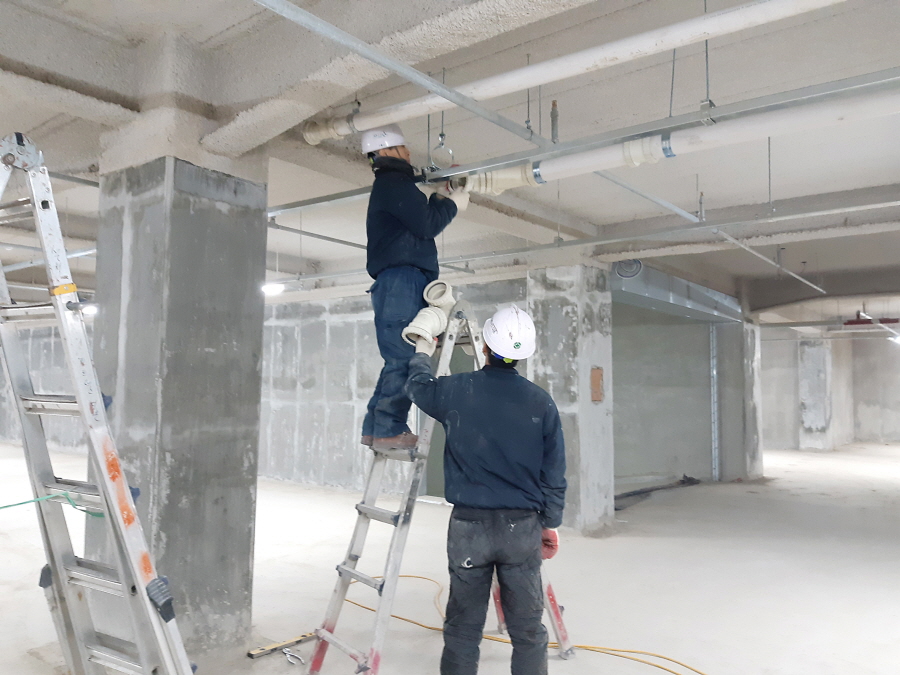

      공조기 배관 펌프 작업 빛 옥상층 덕트 작업, 전기공사는 지하5EPS실 입선 및 판넬취부 작업이 진행
      되었습니다.

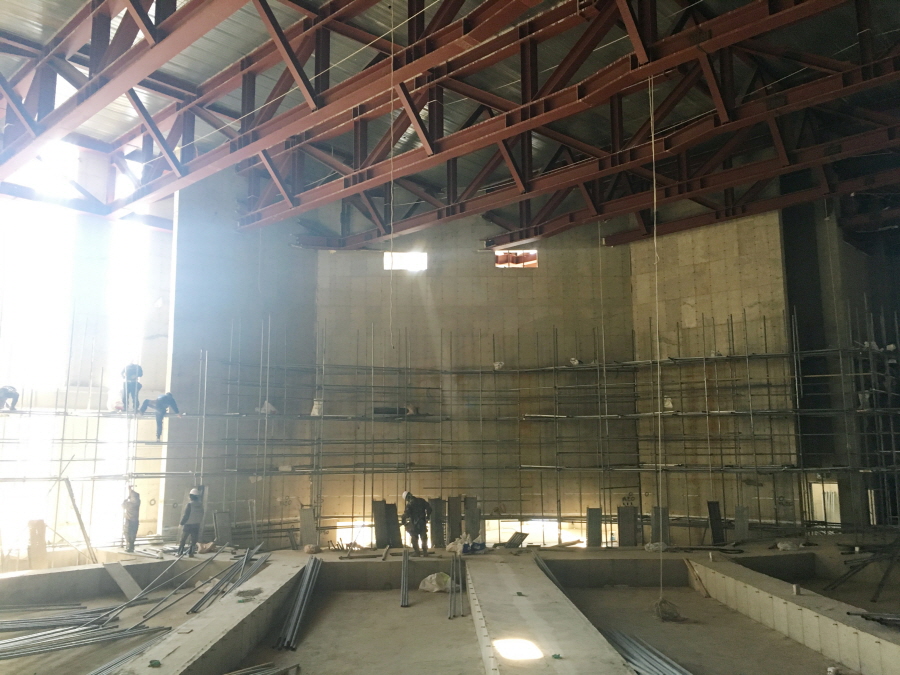

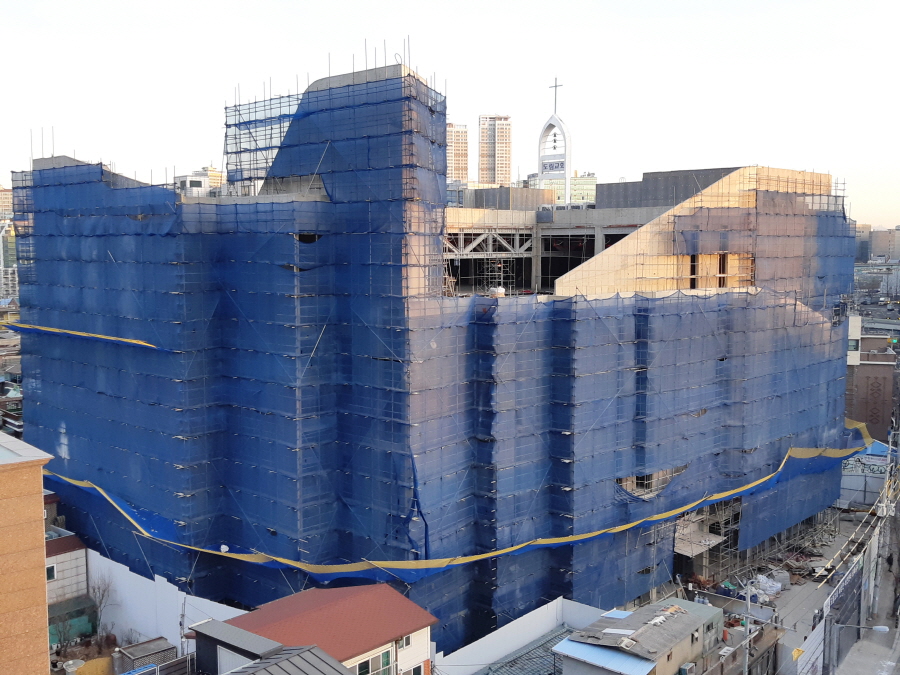

      인테리어 공사는 각 실 실측 작업과 대예배당 비계 자재 입고 및 설치 작업이 진행 중입니다.
