149주차 - 외관 공사 및 인테리어 공사(1.14~1.19)
2019-01-20 00:00:00 조회수 474 도림교회








      <149주차>

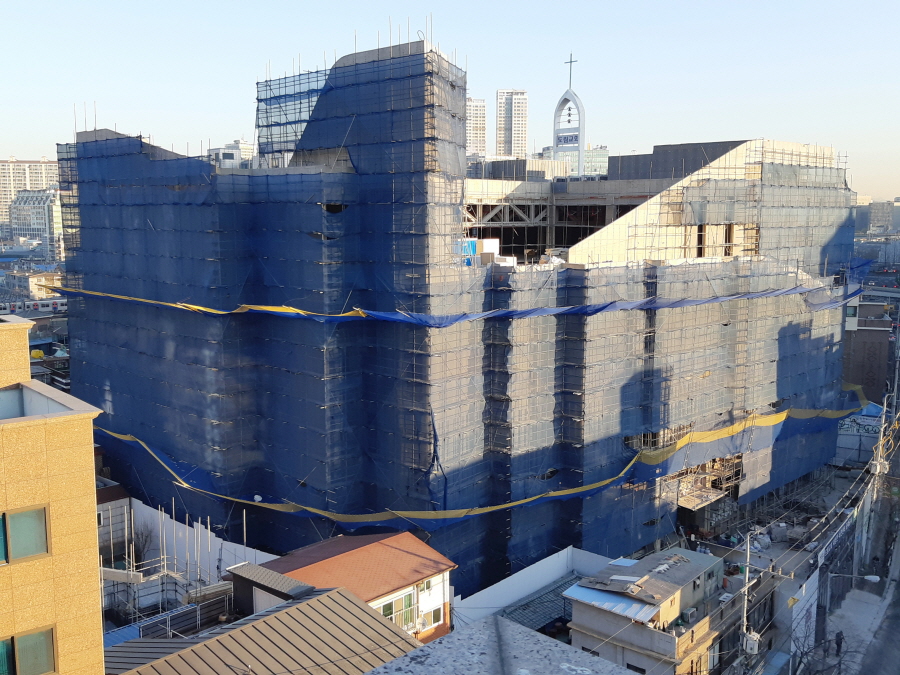

      철근콘크리트 공사는 천장 바닥 데크 단열재 시공, 전면부 벽체 단열재 공사 및 정리작업, 비계 및 외부

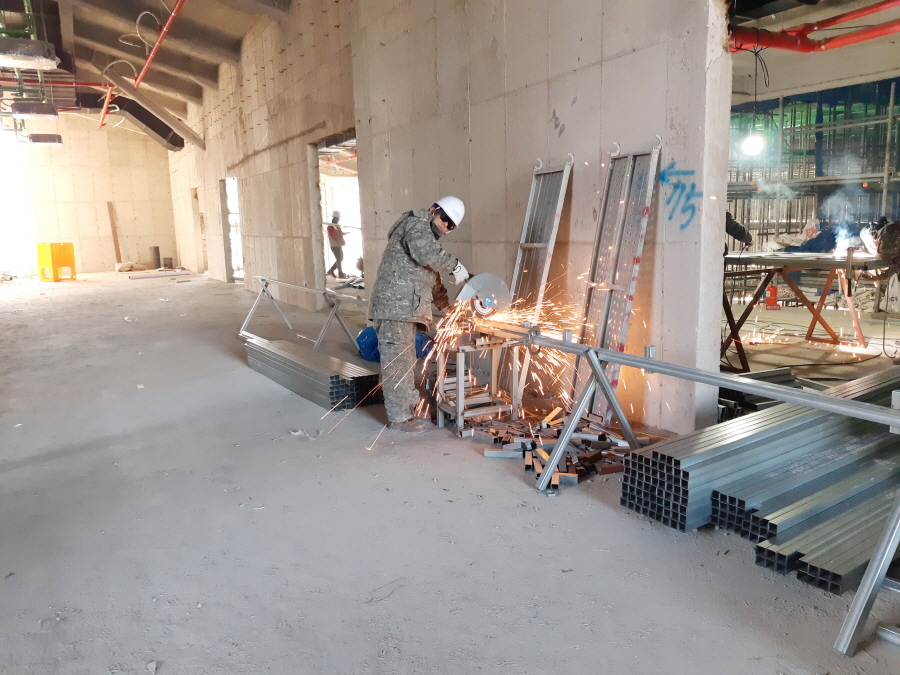

      낙하물방지망 수정 작업이 진행되었으며, 철골 공사는 지상4층 천장 철골 보 뿜칠 작업이 다음주간부터
      예정이 되어 있습니다.

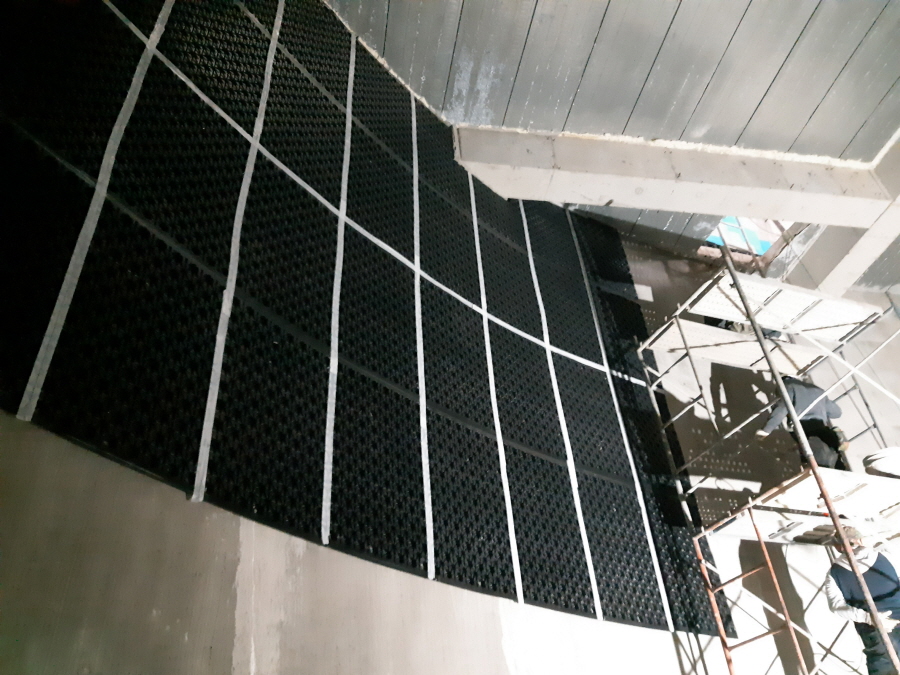

      조적, 미장, 방수 공사는 지하층 수축열조 벽체 배수판 시공, 지상3, 4, 5층 옥상 블록, 벽돌 미 자재 하역
      작업이, 금속 창호 공사는 지상층, 지하층 방화문 후레임 설치, 외부창호 하지설치, 샵드로잉 도면 제작 작

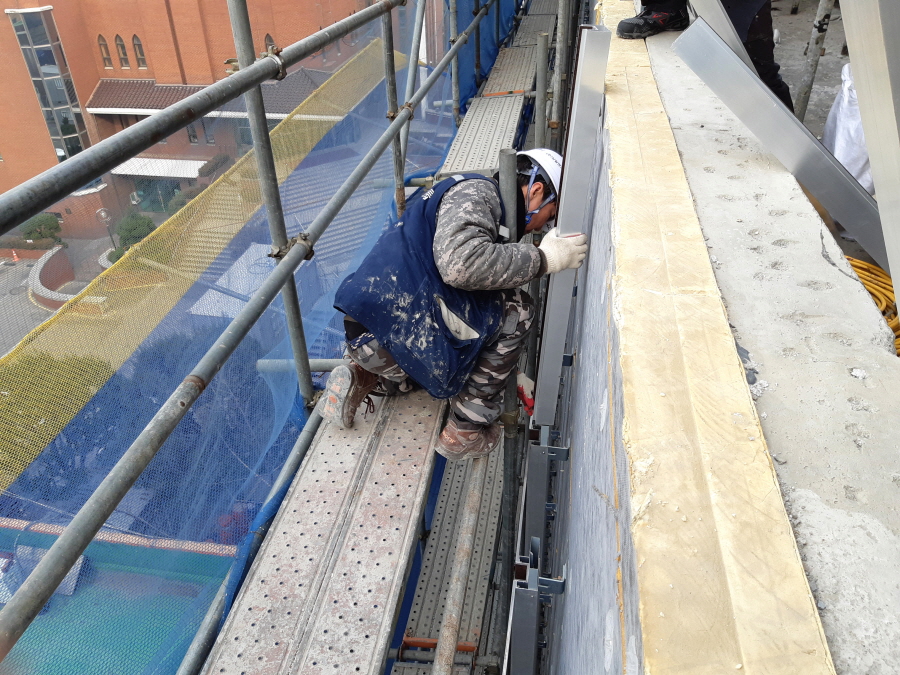

      업이 진행되었으며, 세라믹 판넬 공사는 배면부 징크판넬 하지틀 및 세라믹 판넬 하지 설치, 전면부 하지
      틀 설치 및 판넬 가공 작업이 진행되었습니다.
      설비공사는 공조기 배관 펌프 작업 및 대예배실 덕트 및 S.P 시공, 수축열 작업이, 전기공사는 지상층 판

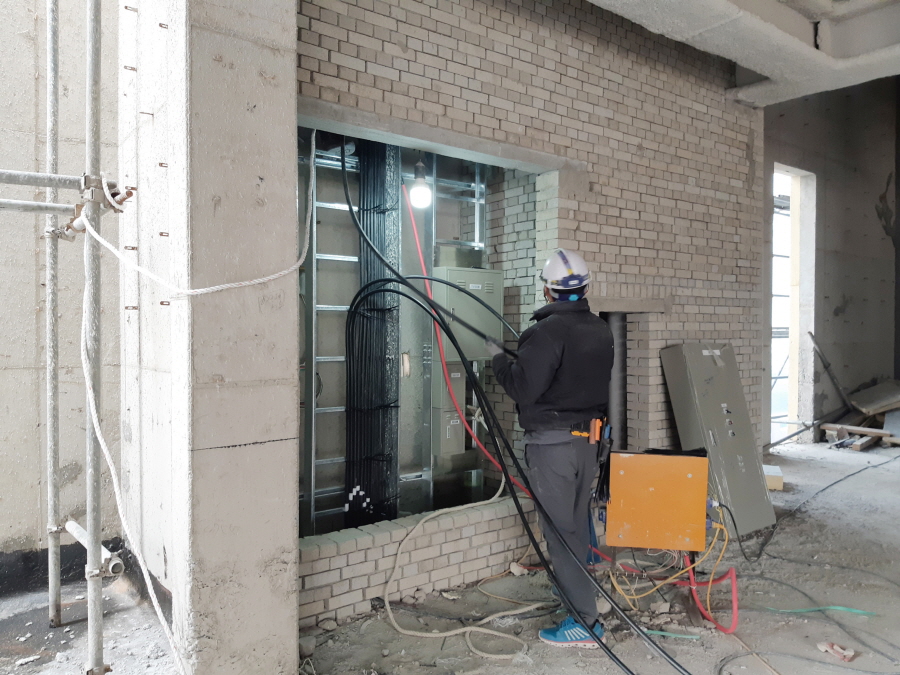

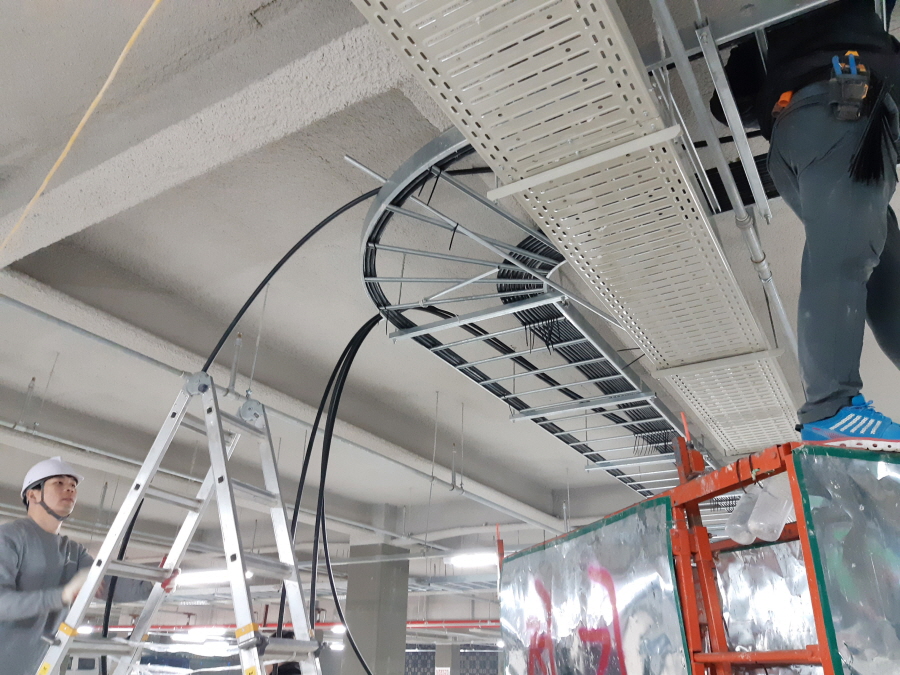

      넬 및 EPS실 레이스웨이 취부 및 입선 작업이 진행되었습니다.

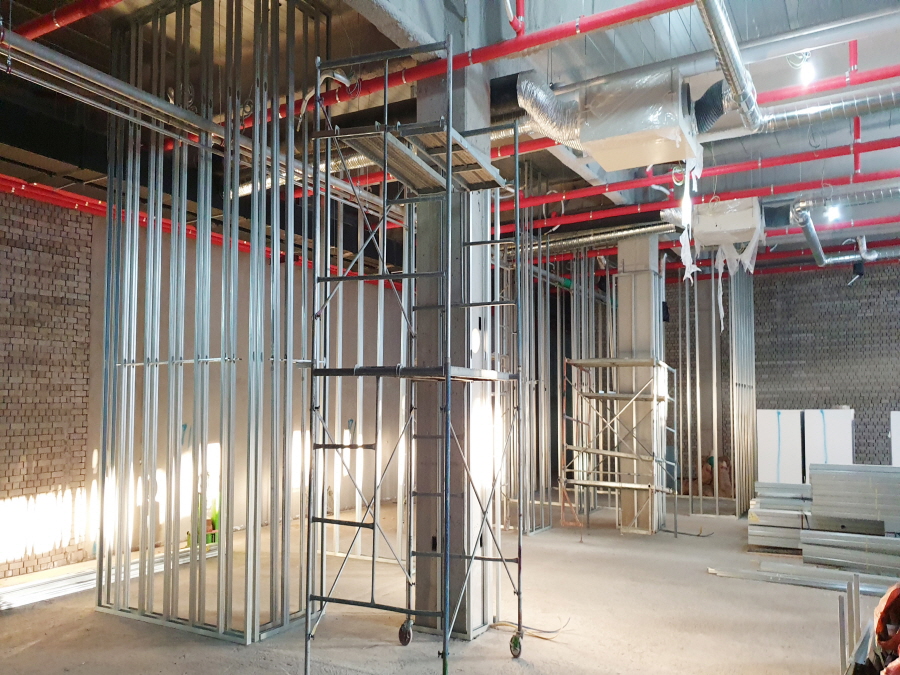

      인테리어 공사는 지상1, 2층 먹메김 및 지상3~4(대예배당) 벽체 설지 작업과 지상1층 내부 벽체 설치
      작업이 진행되었습니다.
