155주차 - 외관 공사 및 인테리어 공사(2.25~3.2)
2019-03-03 00:00:00 조회수 233 도림교회







<155주차>

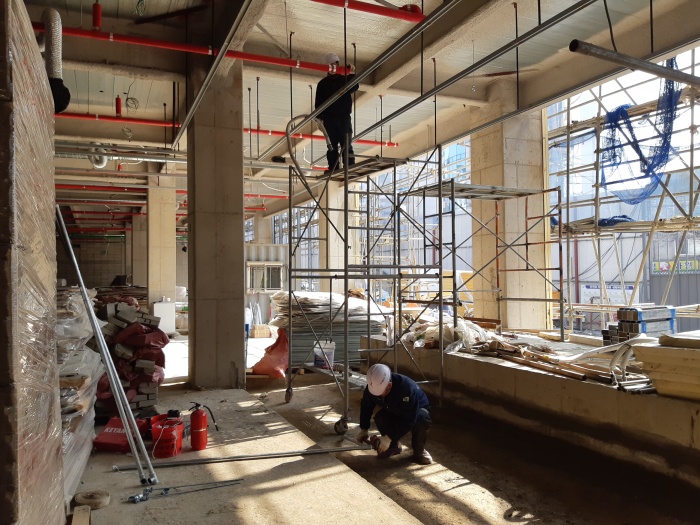

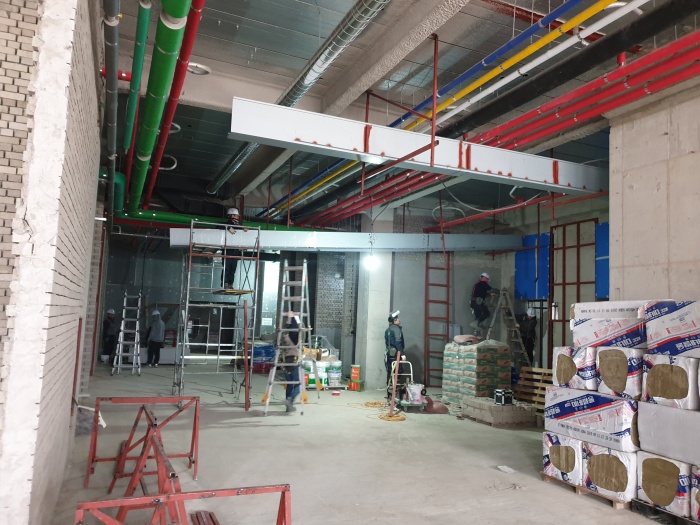

조적,미장,방수 공사는 지하1층 외부 및 지하층 방수작업, 옥상 공조실 및 지상, 지하층 미장 보수 작업이 진행되었으며, 금속 창호공사는 지상층 커튼월 자재 현장 반입 및 설치(#3계단실 커튼월 및 지상2층 창호 설치 작업), 홀딩도어 하지 설치 작업, 지상5층 주방트렌치 실측 및 시공준비, 각층 방화문 후레임 시공 작업이 진행되었습니다.

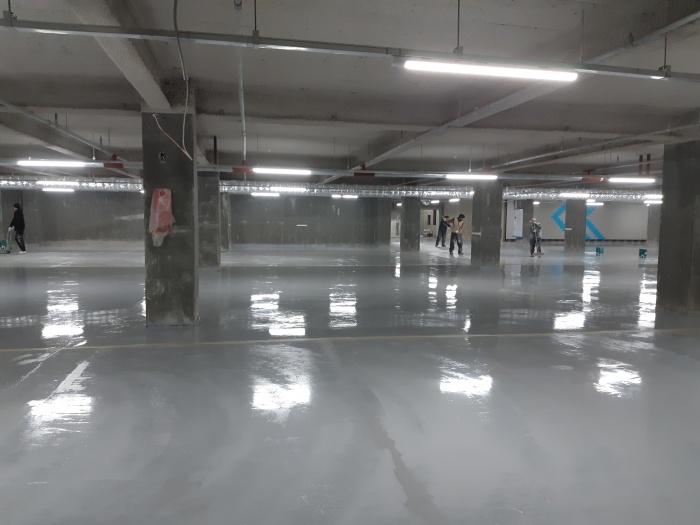

세라믹 판넬 공사는 전면부 Shop Drg 준비중이며, 유리공사는 커튼월 size 실측, 도장공사는 지하4층 주차장 바닥 상도 및 지하2층 지하1층 주차장 프라이머 작업이 진행되었습니다.

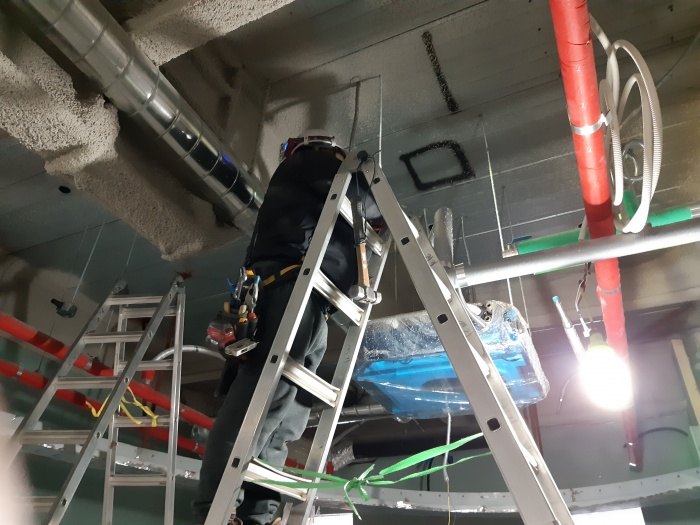

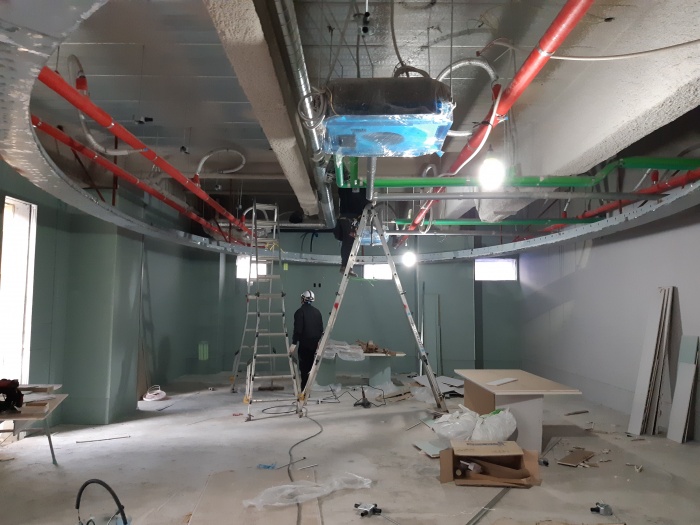

설비공사는 공조기 배관 펌프 작업 및 대예배실 덕트 및 S.P 시공 작업과 배관 도색 및 지상층 전열교환기 시공 작업이 진행되었으며, 전기공사는 지상층 경량벽체 취부 및 지하층 EPS실 판넬 취부 작업이 진행되었습니다.

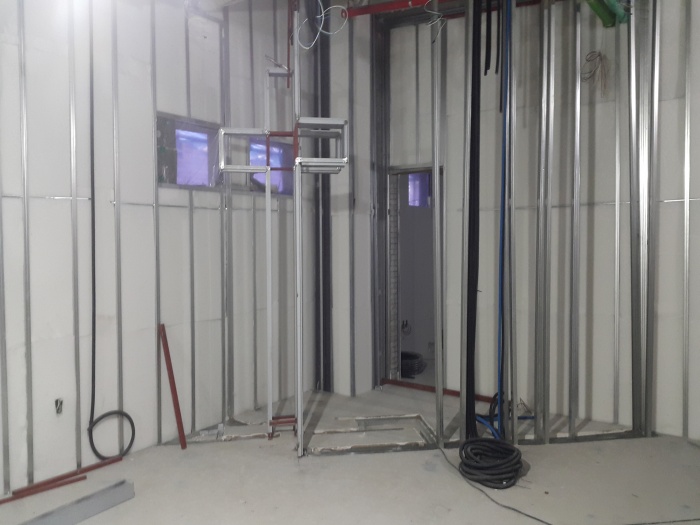

인테리어 공사는 지상1,2M-STUD골조 작업 및 글라스울, 스카이비비+석고보드취부 작업, 지상1층 각파이프 구조틀, 단천정, 간접등 박스 설치, 지상3~4(대예배당) 로비 및 준비실 벽체작업, 4층 본당 천정 골조 작업, 본당 벽체 좌,우 수벽구조틀 보강 & 본당 캣트워크 & 라운드 등박스 작업, 본당 단조정 및 빅 벽체 재조정 작업이 진행되었습니다.
