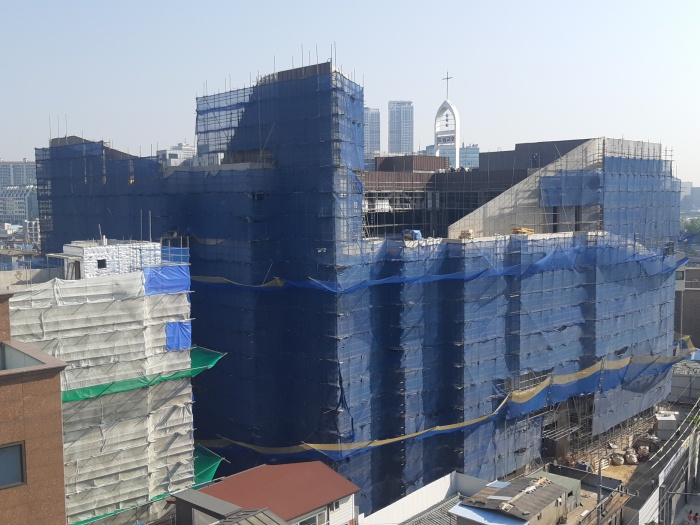

<167주차>
건축 파트는 조적,미장,방수 공사는 지하층 램프 벽체 배수판 시공 작업이, 금속 창호공사는 알루미늄 창호 설치(전면부 구조보강) 작업이 진행되었습니다.

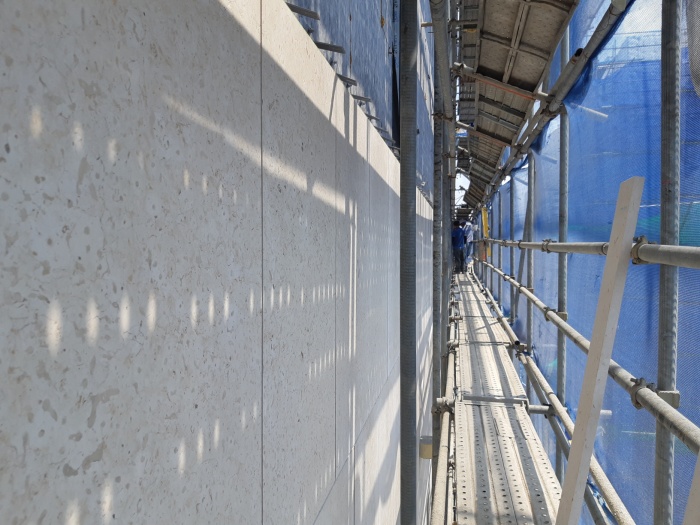

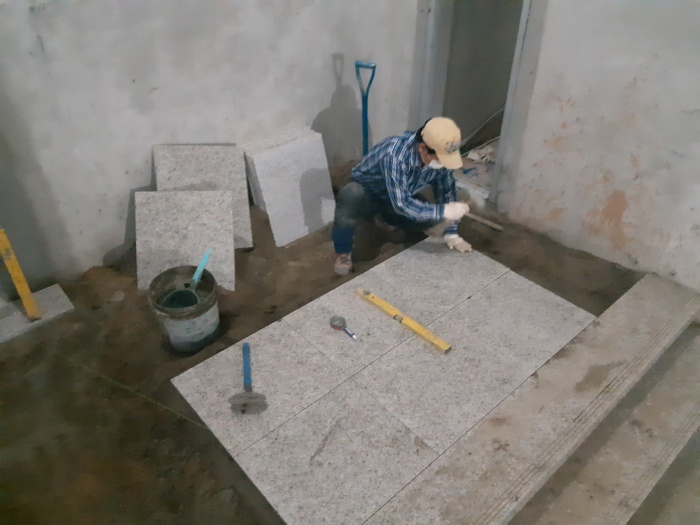

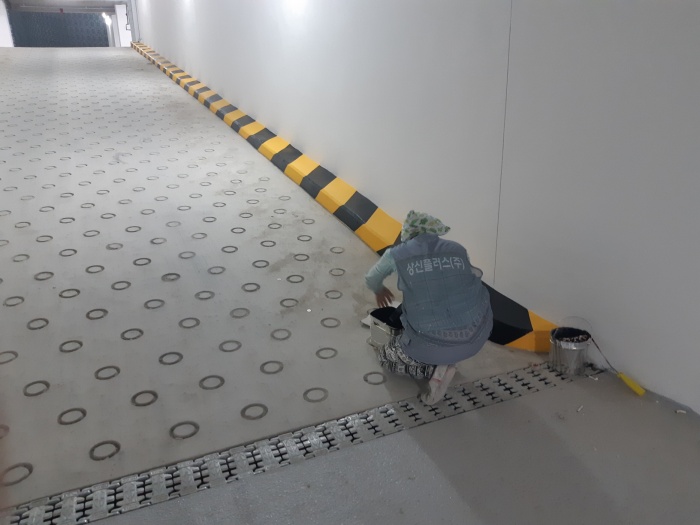

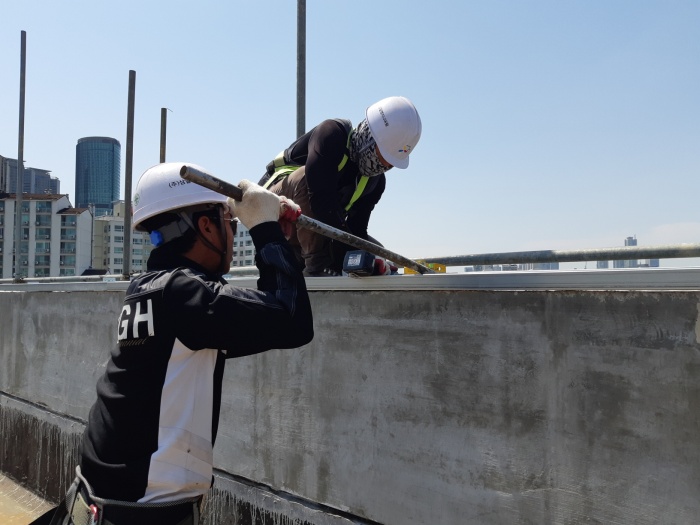

석공사는 외부 석공사 좌측면 건식 시공이 시작되었으며, #1#2#3 계단실 석자재 현장 내 자재 반입 및 설치작업이, 도장 공사는 지하층 램프 연석 및 기둥 벽체 도장 작업이, 세라믹판넬 공사는 지상5층 옥탑 전면부 세라믹판넬 하지틀 설치 작업이 진행되었습니다.

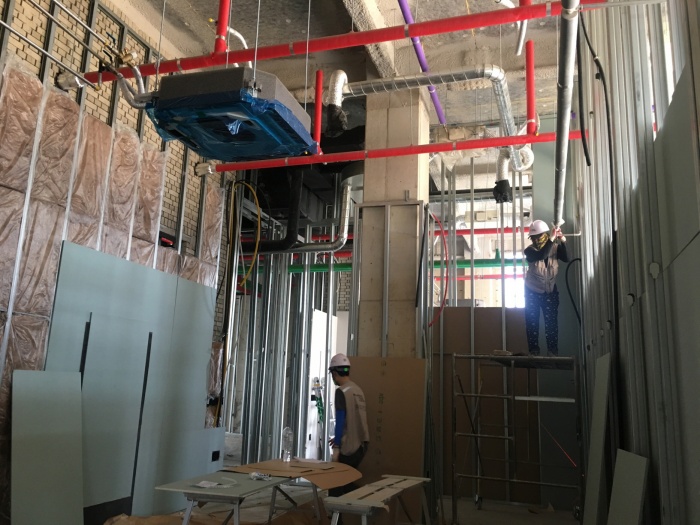

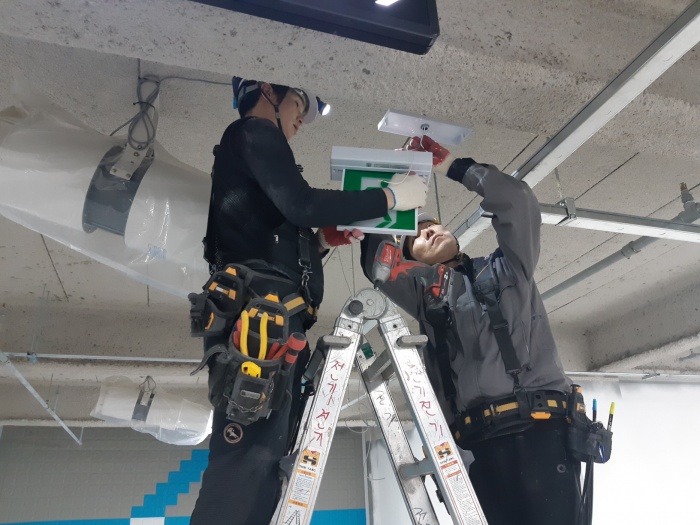

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사, 수압체크 및 보온 작업, 내화 충진제 작업이, 전기공사는 지상4, 5층 비내력벽 전기배관 작업이 진행되었습니다.

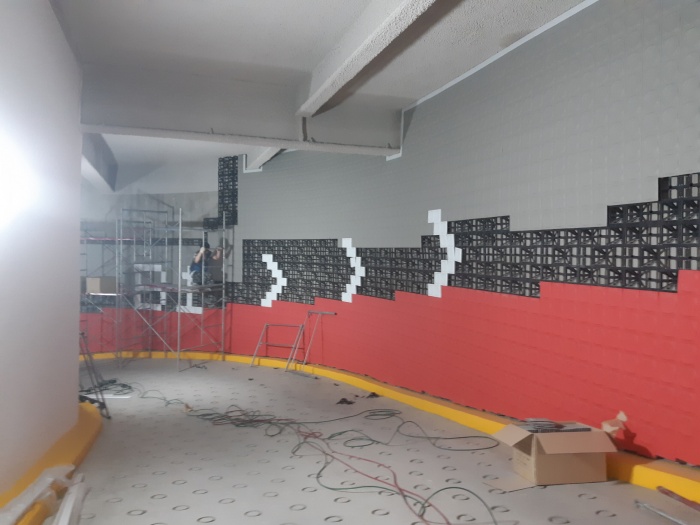

인테리어 공사의 금속공사는 지상5층(식당) 천정 등박스 제작, 지상3~4층(대예배당) 본당 전면 스크린 구간, 후면 케드워크 작업, 현수막 박스, 등기구 보강 작업이, 목공작업은 지상1층, 2층 목도어 후레임 설치 작업, 지상3~4층(대예배당) 벽체 알판 및 하지 합판 작업이, 경량공사는 지상3~4층(대예배당) 로비 벽체 골조 및 석고보드 취부 작업이 진행되었습니다.
