172주차 - 외관 공사 및 인테리어 공사(6.24~6.29)
2019-06-30 00:00:00 조회수 255 도림교회








<172주차>

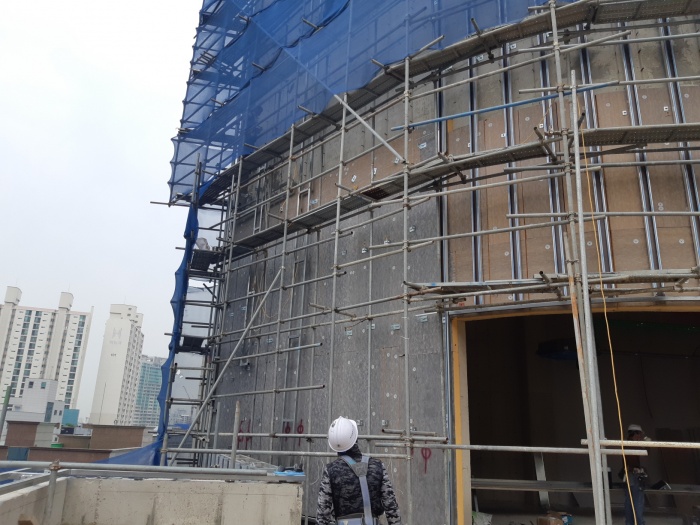

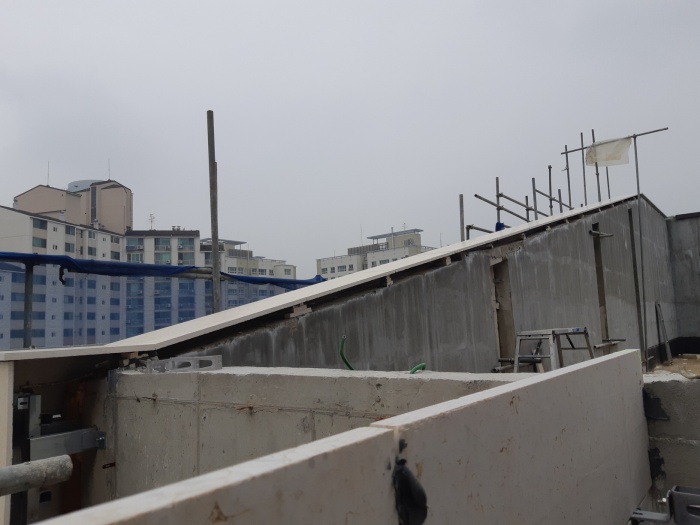

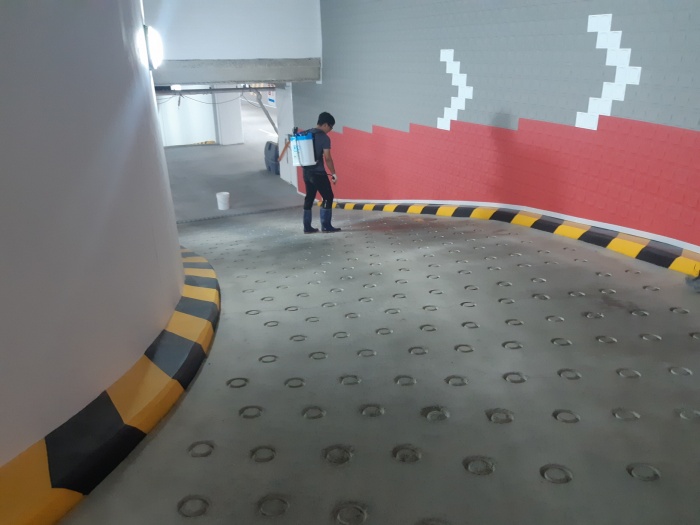

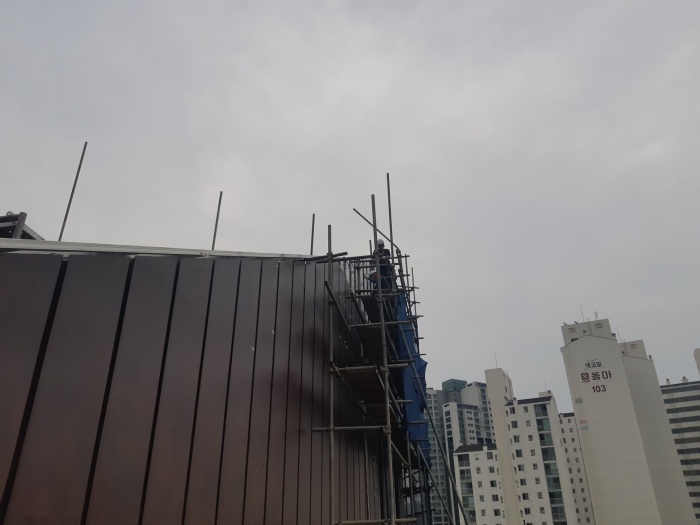

건축 파트의 조적,미장,방수 공사는 계단실 #1,#2,#3 계단 측면 미장 및 사춤 작업, 지상1, 지상5층 바닥 모르타르 작업 준비작업이, 석공사는 #3 계단실 바닥 서리 작업, 각층 계단실 정리 작업, 외부 석공사 좌,우측면 석공사 작업이 진행되었으며, 도장공사는 지하층 램프 바닥 강화제 공사, 지하층 홀 및 기둥 그래픽 도장 작업, 기둥 걸레받이 시공, 세라믹판넬 공사는 지상3층 전면부 세라믹판넬 취부 작업, 종탑 지상5층 세라믹판넬 취부/하지틀 설치, 외부 두겁 하지틀 시공 작업이 진행되었습니다.

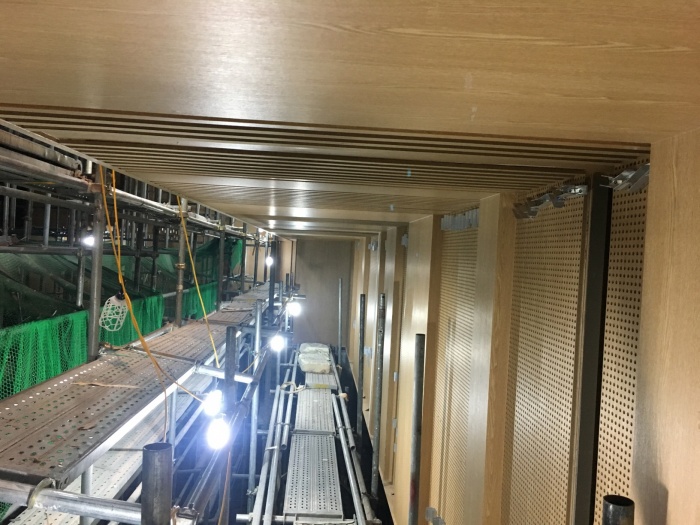

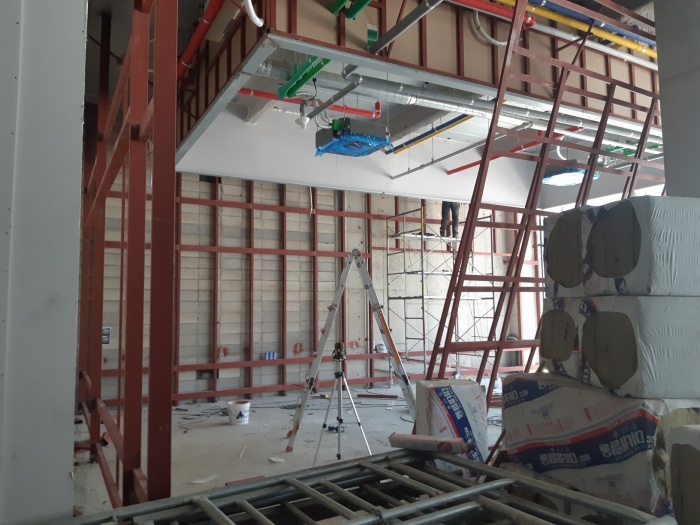

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사, 전기공사는 지상4, 5층 비내력벽 전기배관 작업, 인테리어팀과 함께 벽체 작업이 진행되었습니다.

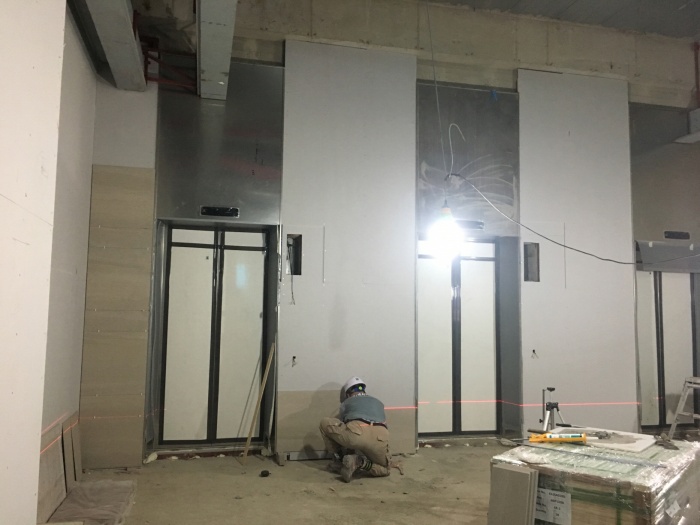

인테리어 공사의 경량공사는 지상1, 2, 5층 천정달대, 케링판넬 제작 및 설치 작업이, 금속공사는 지상1(십자가전시실/문화시설) 벽체 보강구조틀 설치, 오픈천정 레일조명하우스 취부, 지상4층 수벽 구조틀 작업, 등 보강 작업(라운드 구간), 목공공사는 지상1(콘서트홀/북카페/유년부실) 금속구조틀위 빵진고무 및 합판 취부 작업, 지상2(소강당/기도실/회의실 등) 흡음판넬 하지/흡음판넬, 문틀. 걸레받이 합판취부 작업, 지상3~4(대예배당) 배면 하지목상 구조틀 및 흡음파공 판넬 작업, 전면 좌우 확산판 알판작업이, 석공사는 지상1(십자가 전시실) 석재 실측 및 가공 발주, 벽체 하단부 석재취부 작업이, 타일공사는 지상1(엘리베이터홀) 벽체 지정타일 취부 자겁, 필름작업은 지상3~4(대예배당) 전면 좌, 우 확산판 무늬목씨트 작업, 에코폰 공사는 지상4층 천정 에코폰 작업이 진행되었습니다.
