174주차 - 외관 공사 및 인테리어 공사(7.8~7.13)
2019-07-14 00:00:00 조회수 629 도림교회








<174주차>

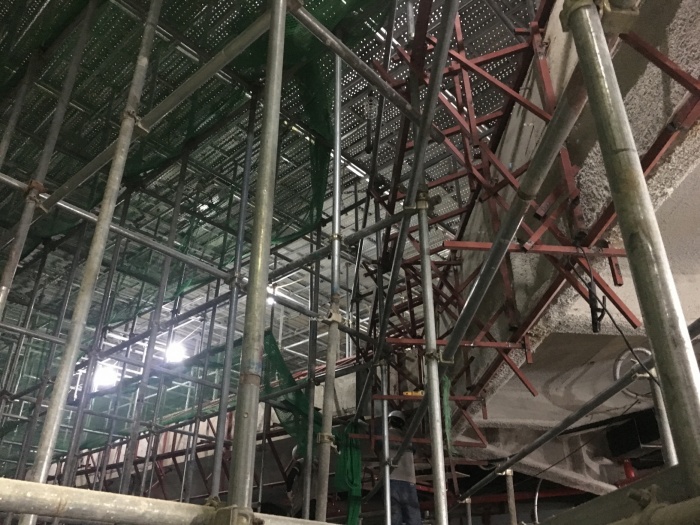

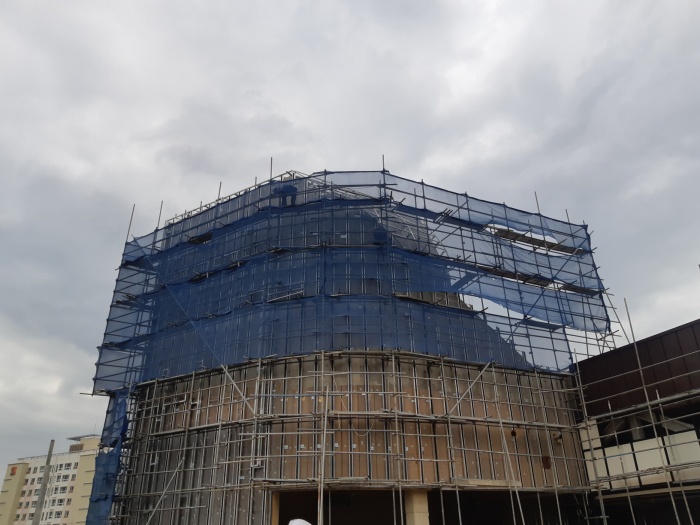

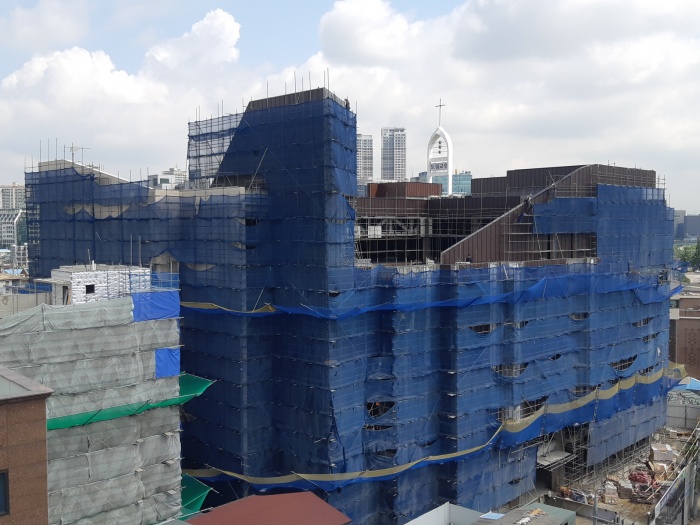

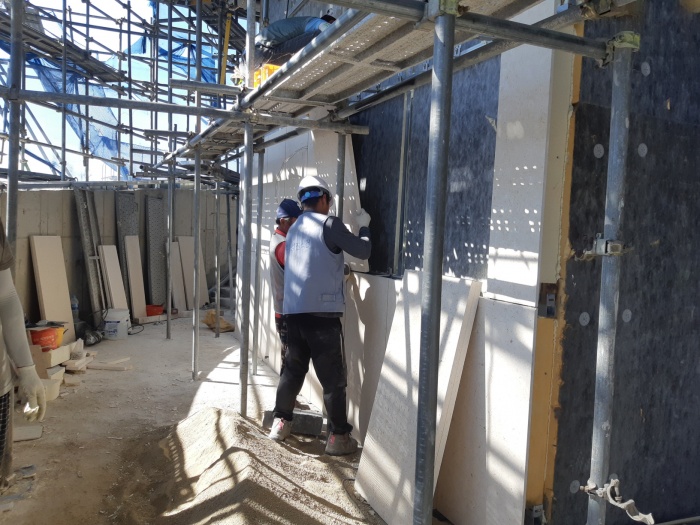

건축 파트의 조적,미장,방수 공사는 지상층 2,5층 경량기포콘크리트 타설, 당회실, 체육실 바닥 할석, 창호주위 사춤 작업, #1,#2,#3 계단실 사춤 및 미장 보강 작업이, 금속창호공사는 알루미늄 창호 및 백판넬 설치 준비, 스팬드럴 작업 준비, 석공사는 배면 석공사 돌 시공 작업, 도장공사는 기둥 걸레받이 시공, 세라믹판넬 공사는 지상3층 전면부 세라믹판넬 취부 작업, 종탑 지상5층 세라믹판넬 취부/하지틀 설치, 외부 두겁 하지틀 시공 작업이 진행되었습니다.

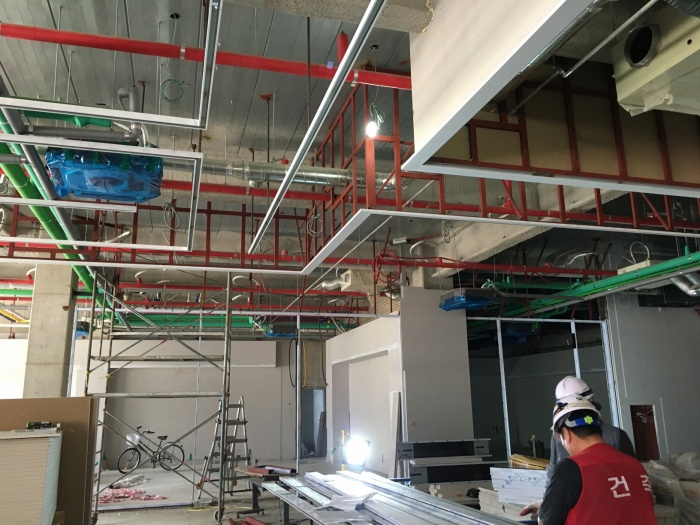

설비공사는 지상1층 유년부실, 지상5층 남녀선교회실 바닥 히팅판넬 설치 빙 배관 잔손보기, 전기공사는 인테리어팀과 함께 벽체 작업이 진행되었습니다.

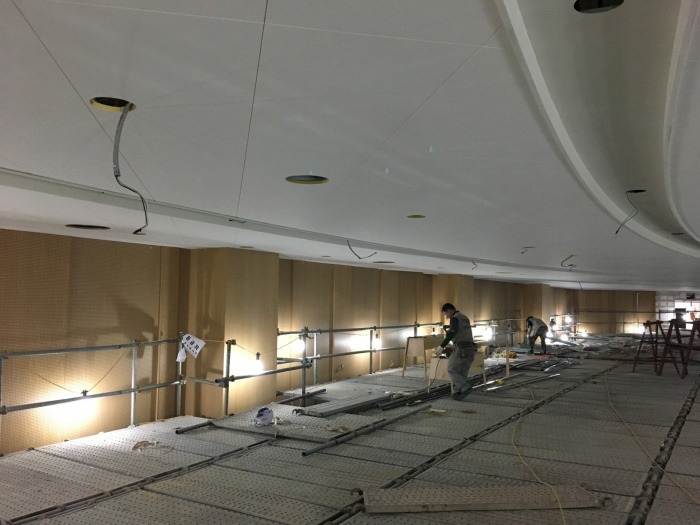

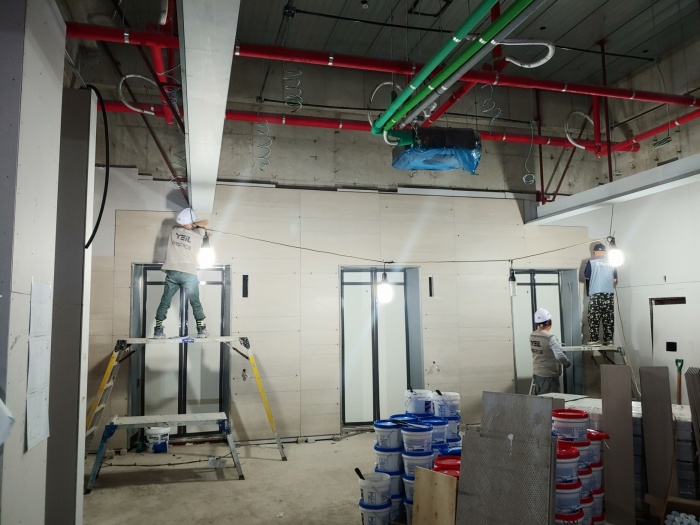

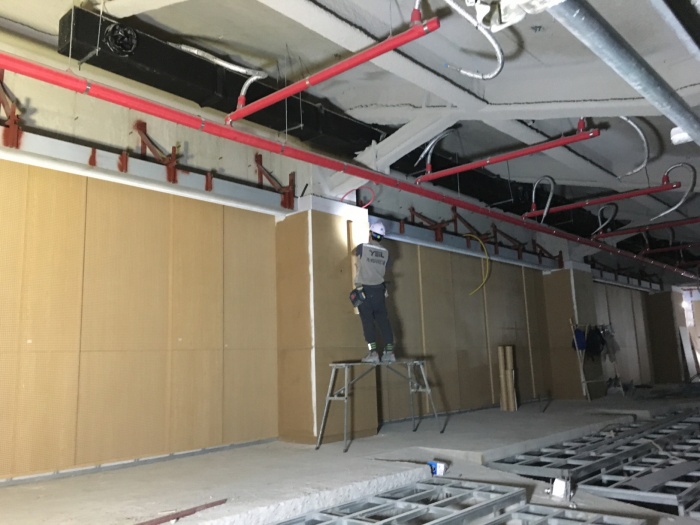

인테리어 공사의 경량공사는 지상1(엘리버이터홀) M-STUD 및 석고취부, 오케스트라실 차음벽체 M-STUD 차음시트 및 차음석고 취부, 지상4층 천정 등타공 및 보강작업이, 금속공사는 지상1(북카페/아름다운가게/주민도서관/신협) 걸러SUS프레임 제작 및 설치, 지상2(교역자실/사무실/창업센터/전도대) 단천정/커튼박스 제작 및 설치, 스틸도어프레임설치, 화장실도어 금속프레임 제작 및 설치, 지상3~4(대예배실) 전면석재트러스 작업, 천정 등카공부위 보강 작업 및 캣트워크 보완작업, 4층 수벽 구조틀 작업, 목공공사는 지상1(콘서트홀/십자가전시실/신협/주민도서관) 목구조틀, 합판하지쫄대 및 합판취부, 걸레받이합판 취부, 지상3~4(대예배실) 좌우 및 배면 하지목상 구조틀 및 흡음타공 판넬작업, 본당 수벽 하지 합판 취부 작업이, 도장공사는 지상1,2,5층 간접등박스/단천정/커튼박스/단천정 몰딩등 금속면 녹막이칠 및 타일마감부위 도장작업, 본당 천정 간접등박스 및 석고보드 및 유공석고보드면 퍼티 및 샌딩작업, 본당 강단 상부 노출파이프구간 도색작업, 본당 천정 석고보드 및 유공석고보드면 도색작업이, 타일공사는 지상1,2층 엘리베이터홀 및 복도 벽체 타일 취부 작업, 방음문 공사는 지상1(음악실/콘서트홀) 방문문 프레임 설치 작업이 진행되었습니다.
