179주차 - 외관 공사 및 인테리어 공사(8.12~8.17)
2019-08-18 00:00:00 조회수 624 도림교회









<179주차>

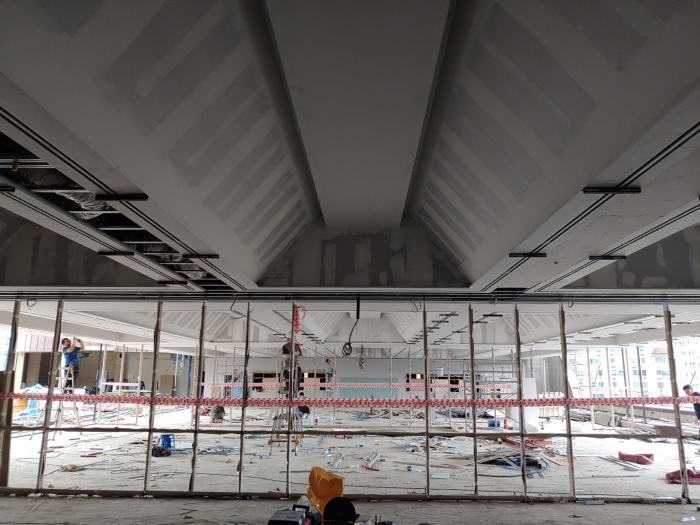

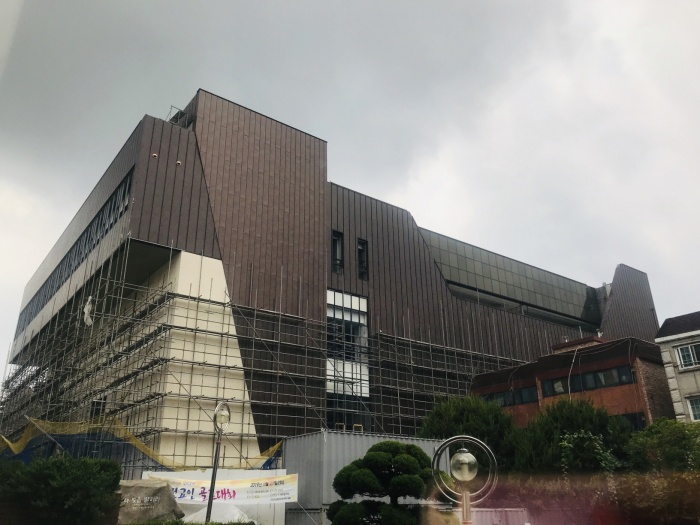

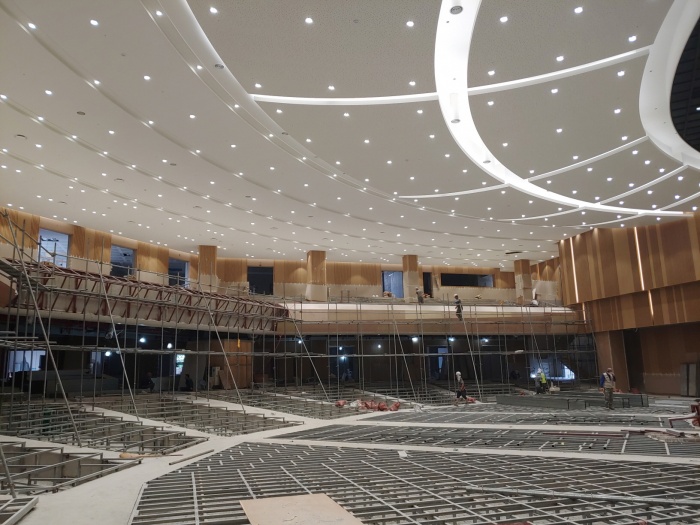

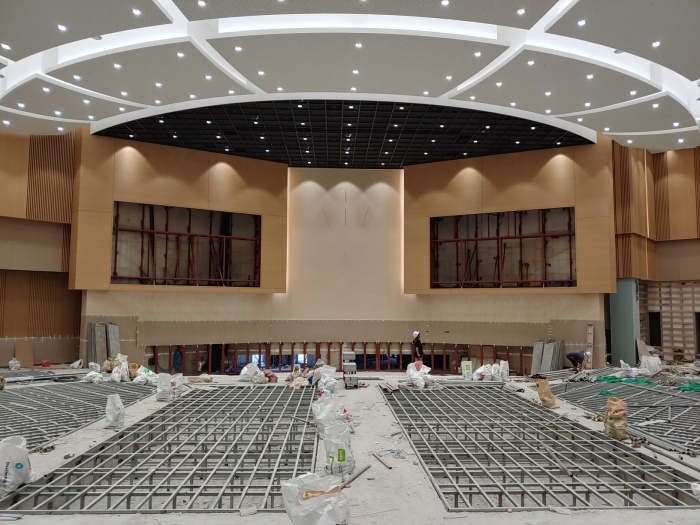

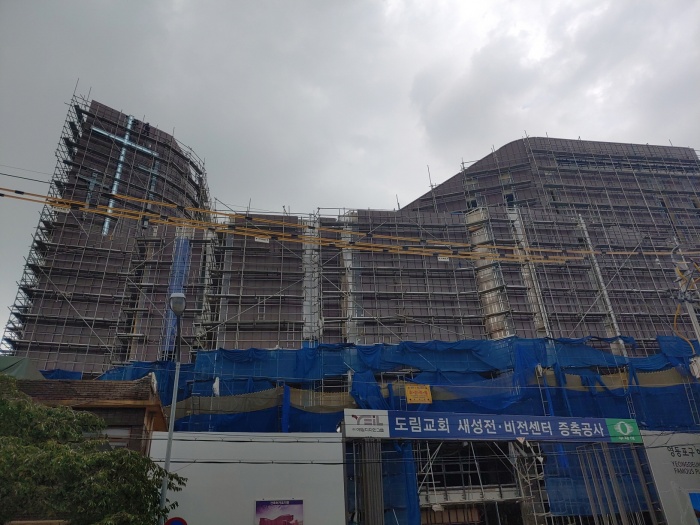

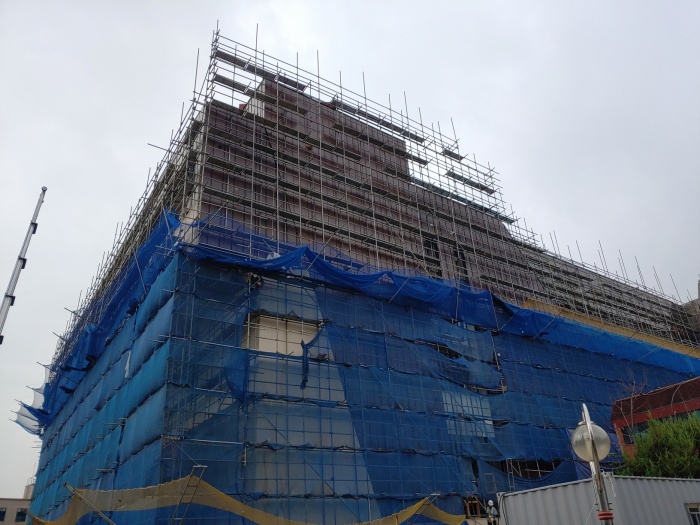

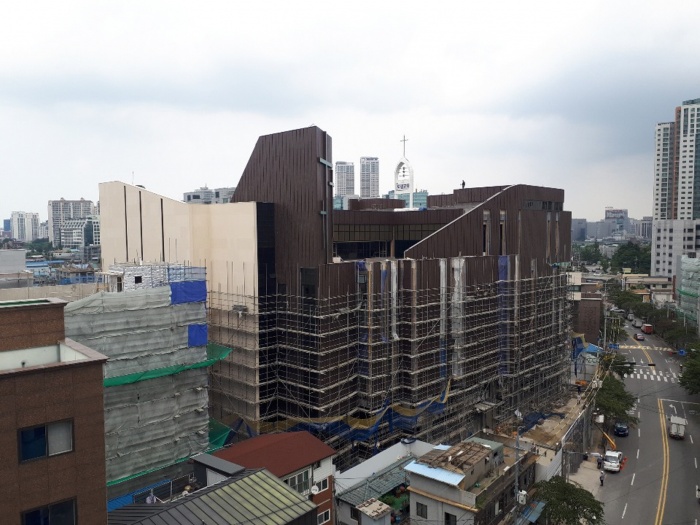

건축 파트의 철근콘크리트공사는 외부비계 해체 작업이 진행되었으며, 다음주간부터 전면부 가설울타리 및 도어 해체 작업이 진행됩니다. 조적,미장,방수 공사는 #3 계단실 사춤 및 보수작업, 금속창호공사는 방풍실 도어 실측 및 금속 잡철 시공이, 석공사는 전면부 기둥, 외부계단 실측 및 발주, 세라믹판넬 공사는 알루미늄 두겁면 쉬트 취부 및 알루미늄 쉬트 취부, 옥상 계단실 #1 징크-> 세라믹판넬 교체 작업, 설비공사는 지상1~5층 스프링클러 취부, 배관 잔손보기 작업, 전기공사는 인테리어팀과 함께 벽체 및 천정 배관 작업이 계속해서 진행되었습니다.

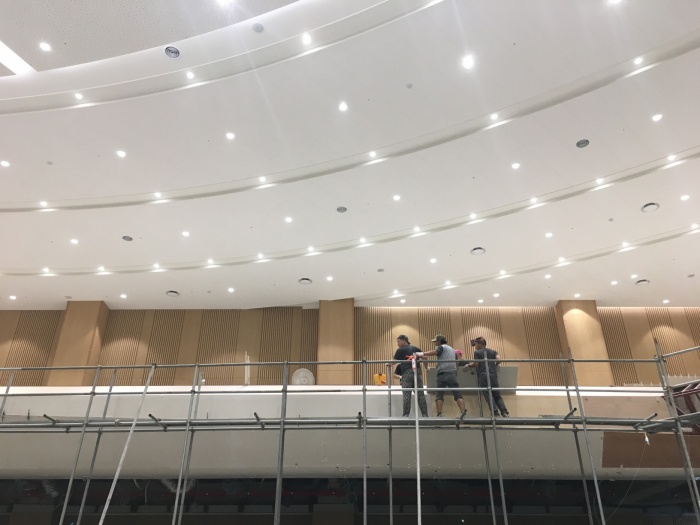

인테리어 공사의 경량공사는 지상2(교역자실/사무실/소강당/회의실/당회실/청년부/교육부/영접부/창업센터/복도) 지상5(식당/남여선교회실선교회사무실/체육실) 천정골조작업+석고보드/마이톤 취부, 25층 기둥벽체/차음벽체/프레임상부인방/M-STUD 골조 및 석고보드 취부 취부작업이, 금속공사는 1(북카페/콘서트홀), 2(목양실/복도), 5(복도/식당) 도어프레임/컬러SUS하부판넬/간접등박스(직선,라운드) 및 라인디퓨져/픽텨레일몰딩 제작 및 설지, 본당 수벽 방송부스 구조틀 작업, 목공공사는 2(회의실/당회실/오케스트라실) 메지몰딩/합판하지/MDF판넬 취부, 3층 배면 방통막이 설치, 새가족실 알판 작업이, 도장공사는 1(복도/각실천정), 2(복도/회의실/행정목사실), 5(식당) 벽체금속몰딩/천정금속몰딩/벽체,천정 석고보드면 도장작업, 대예배당 로비 천정 및 벽체 퍼티 및 샌딩 작업이, 난간대 공사는 계단실 1,2,3 난간대 설치작업이 진행되었으며, 비계 공사는 본당 비계 철거 작업이 완료되었습니다.
