<58주차>

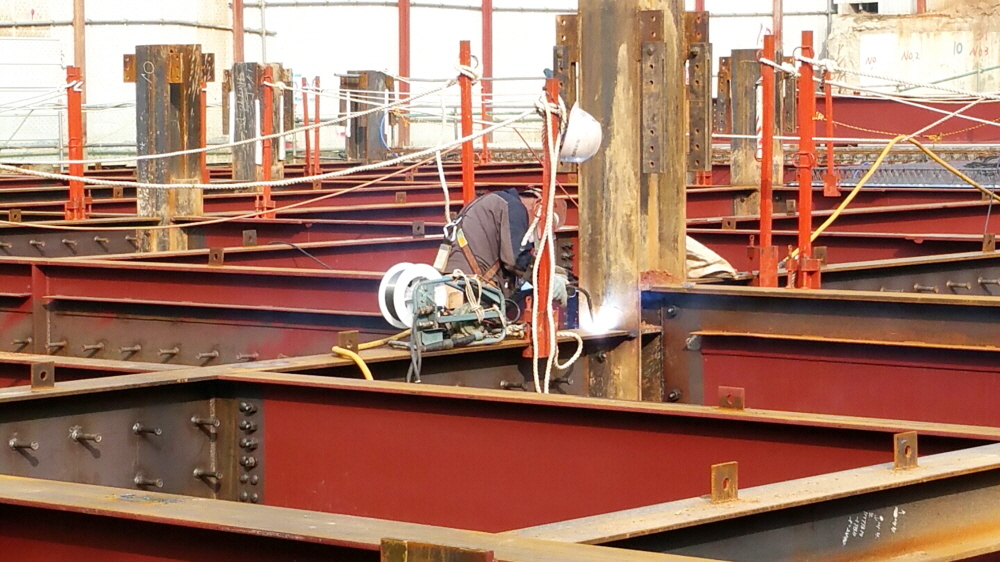

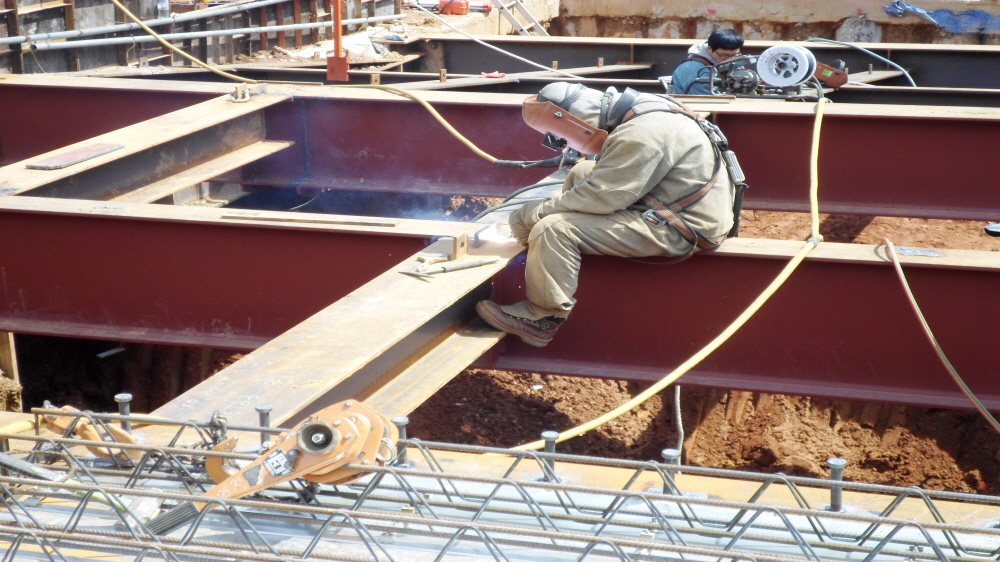

금주에는 1층 4차 구간 철골용접공사 및 1층 4차 구간 데크플레이트 설치와 지하1층 1차 구간
토사반출 공사가 진행되었습니다.
2일간 비가 옴으로 인해 철골용접공사가 연기가 되어 콘크리트 타설 공사도 연기가 되었습니다.

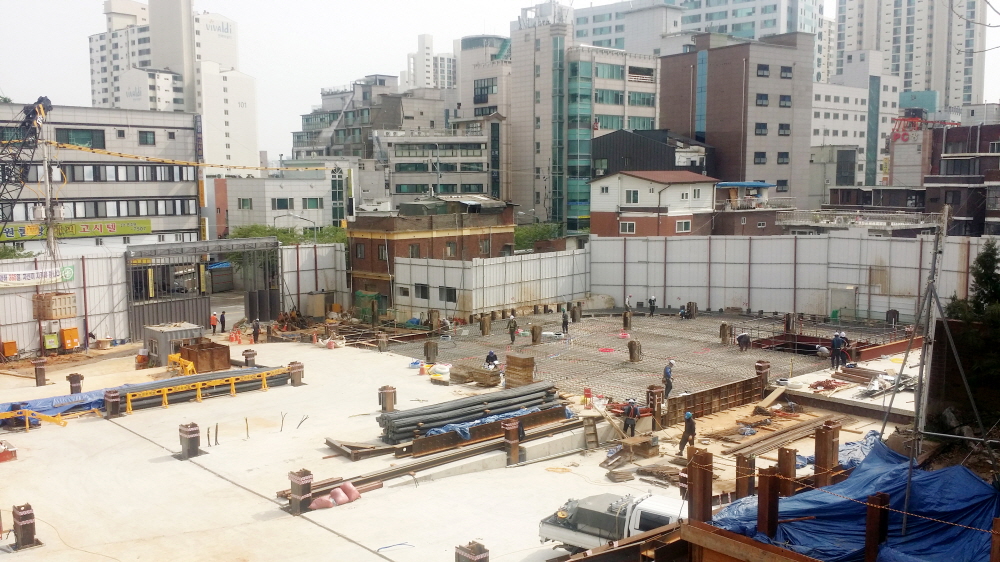

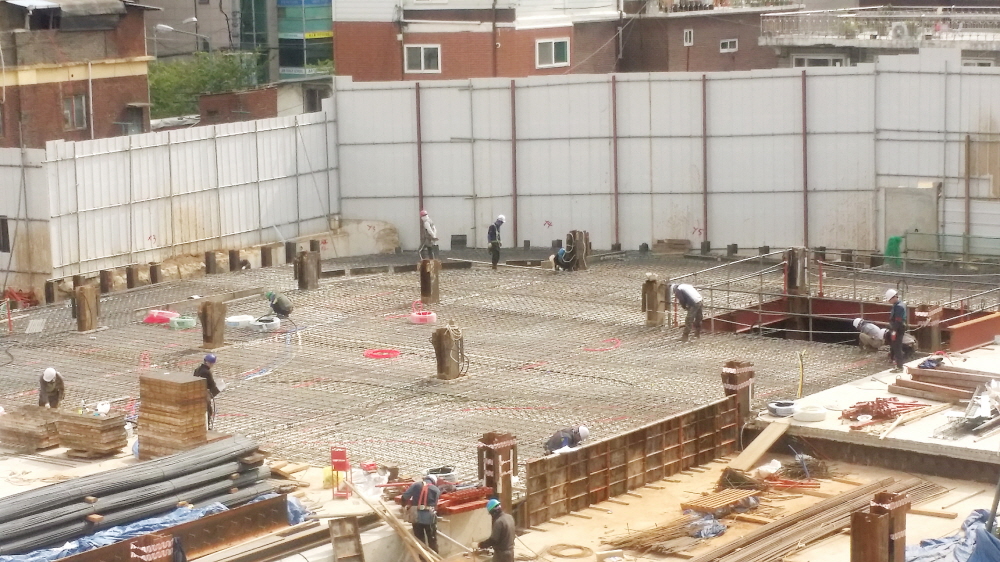

1층 4차 구간 데크플레이트 설치 공사와 철근조립 및 배근 공사가 진행되었습니다.

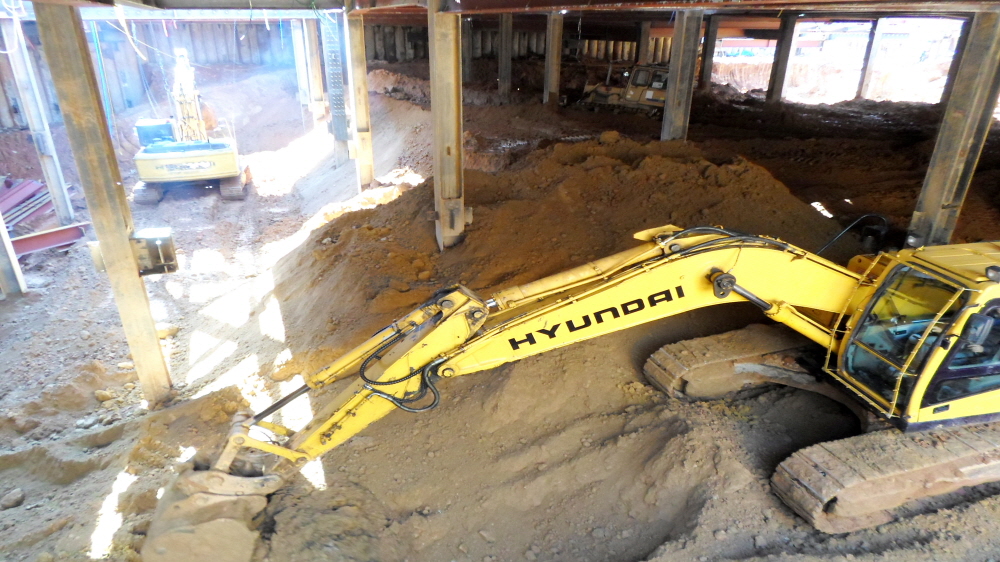

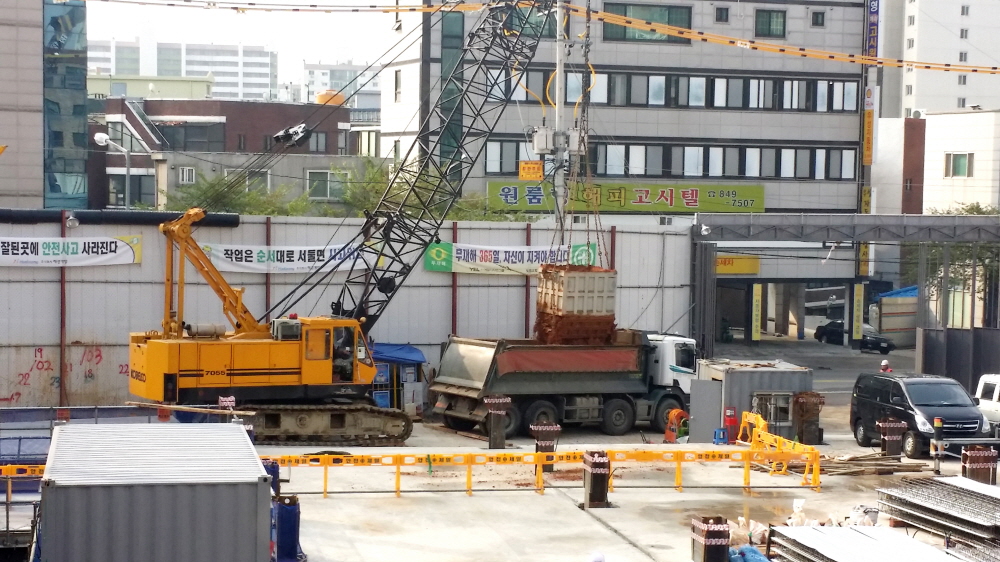

이번 주부터 크람셀 장비가 들어와서 지하 1층 1차 구간 토사반출 작업이 진행되었습니다.
다음 주간에는 1층 4차 구간 콘크리트 타설 공사와 지하1층 1차구간 철골 조립 및 토사반출
공사가 진행될 예정입니다.
