<60주차>

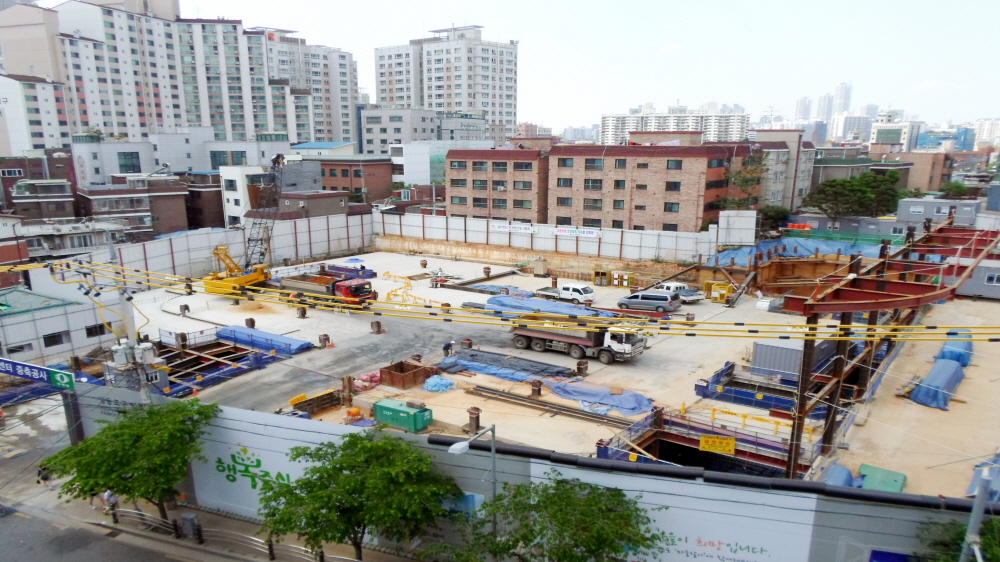

금주에는 지하1층 1차 구간 철골공사와 지하2층 2차 구간 토사반출 작업이 진행되었습니다.

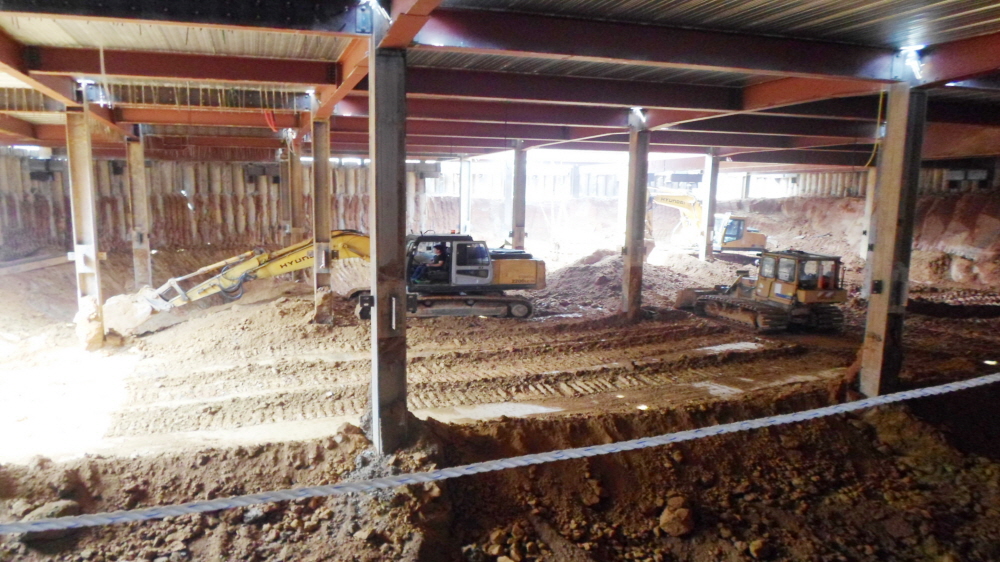

지하1층 1차 구간의 철골 설치 후 데크플레이트 반입 및 설치 작업이 진행되었습니다.

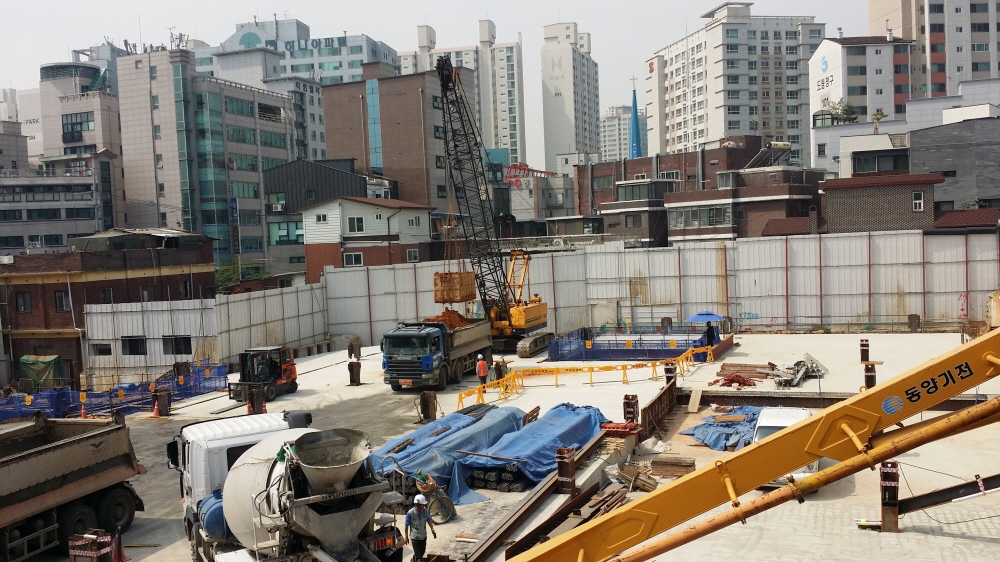

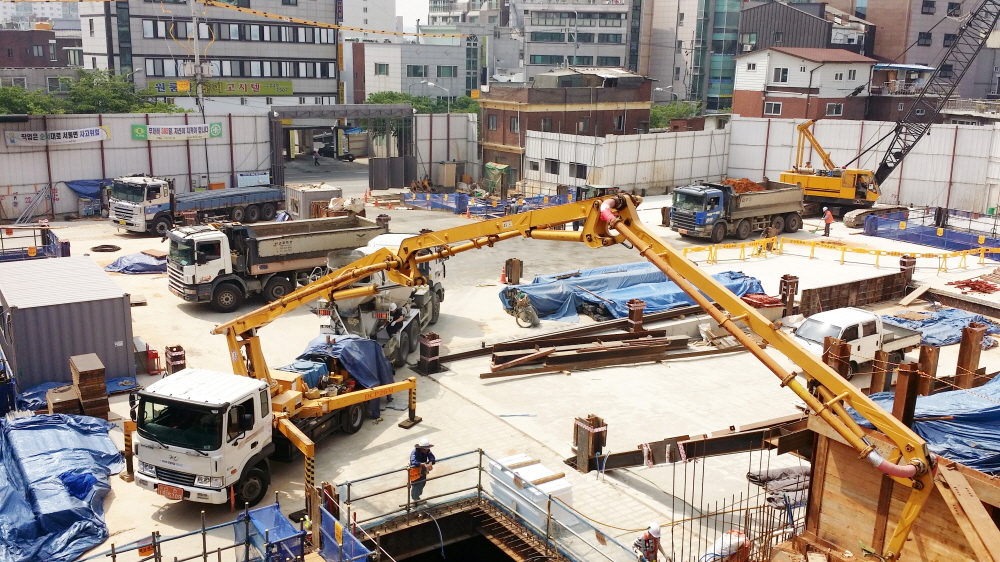

정화조 및 우수저수조 기초콘크리트 타설 후 벽체 철근 작업이 진행되었으며, 지하1층 1차

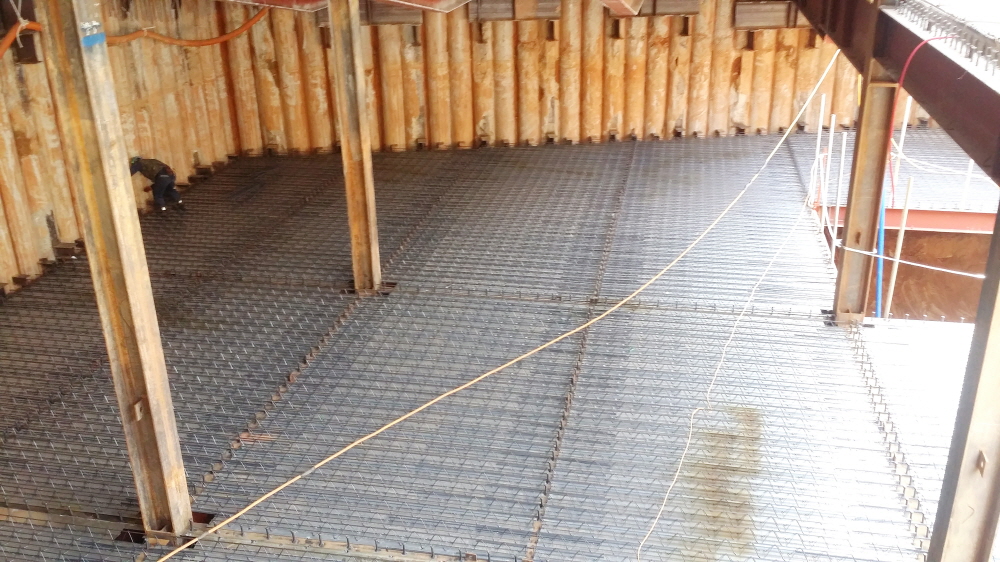

구간 SLAB 철근 배근이 진행되고 있습니다.
다음주 중에 지하1층 1차 구간 SLAB 콘크리트 타설이 진행될 예정입니다.

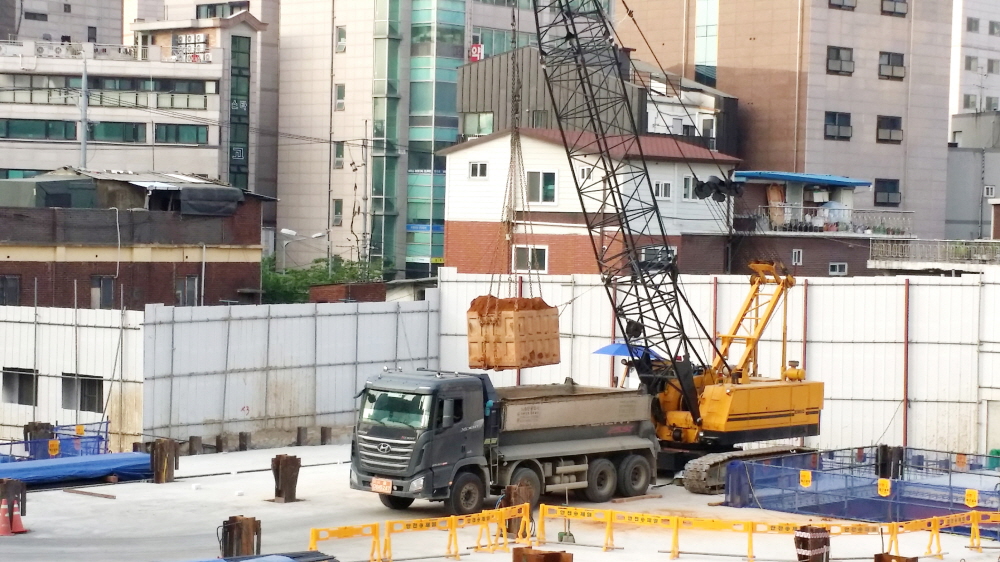

토사 반출 작업용 크람셀 장비도 2차 구간으로 이동하여 토사반출 작업을 진행하고 있습니다.
