<62주차>
금주에도 지하층 철골 및 토사반출 작업이 진행되었습니다.

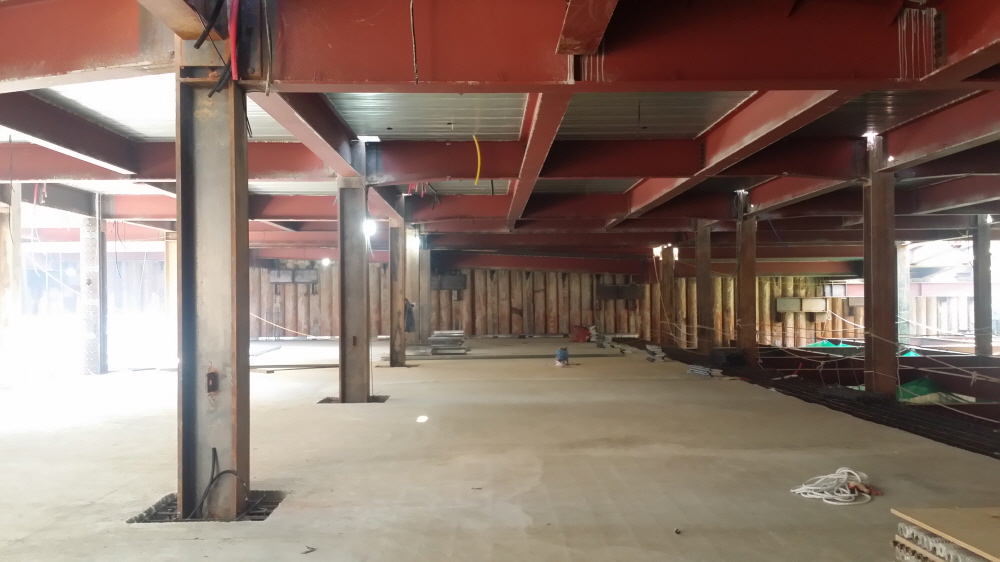

철골공사는 지하2층 1차 구간 자재반입 및 지하1층 2차 구간 데크플레이트 반입 및 설치공사가
진행되었습니다.

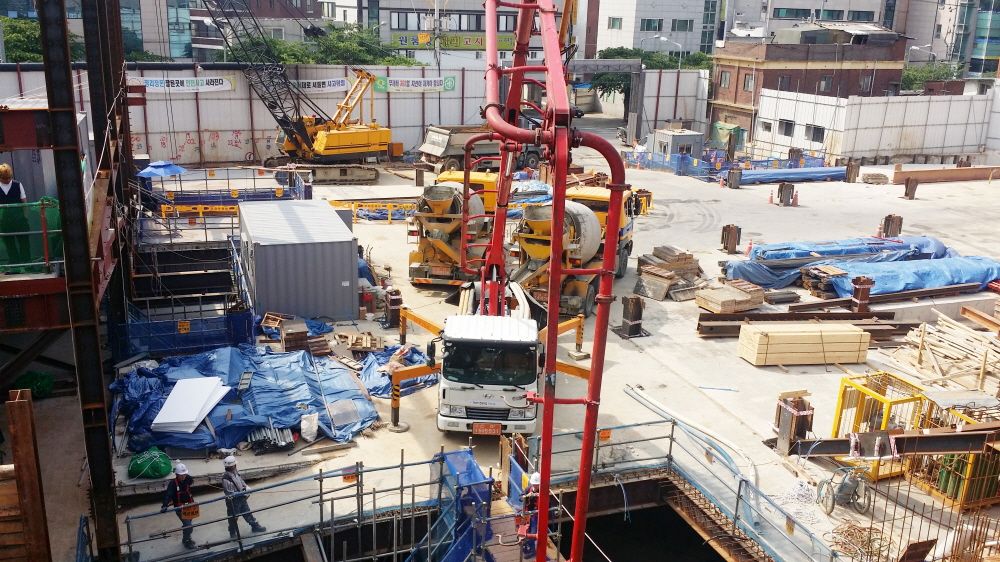

또한 정화조 및 우수저수조 하부 벽체 콘크리트 타설공사와 지하1층 2차 구간 SLAB

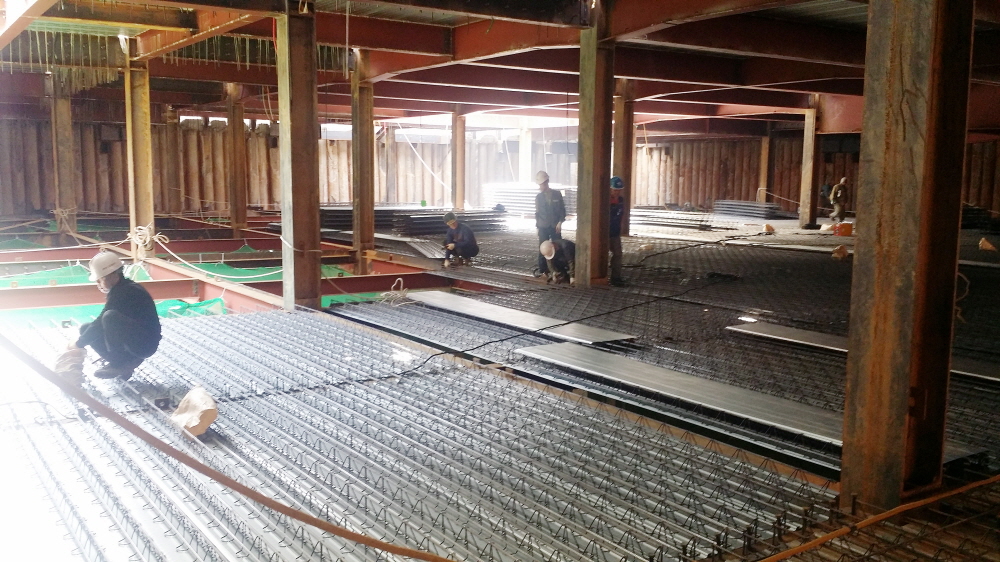

철근 배근 작업도 함께 진행되었습니다.

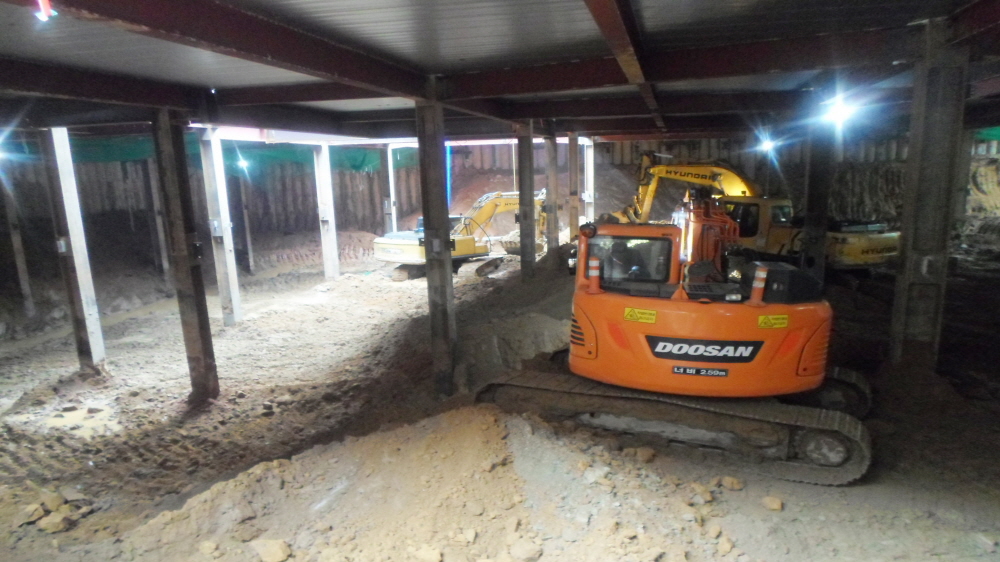

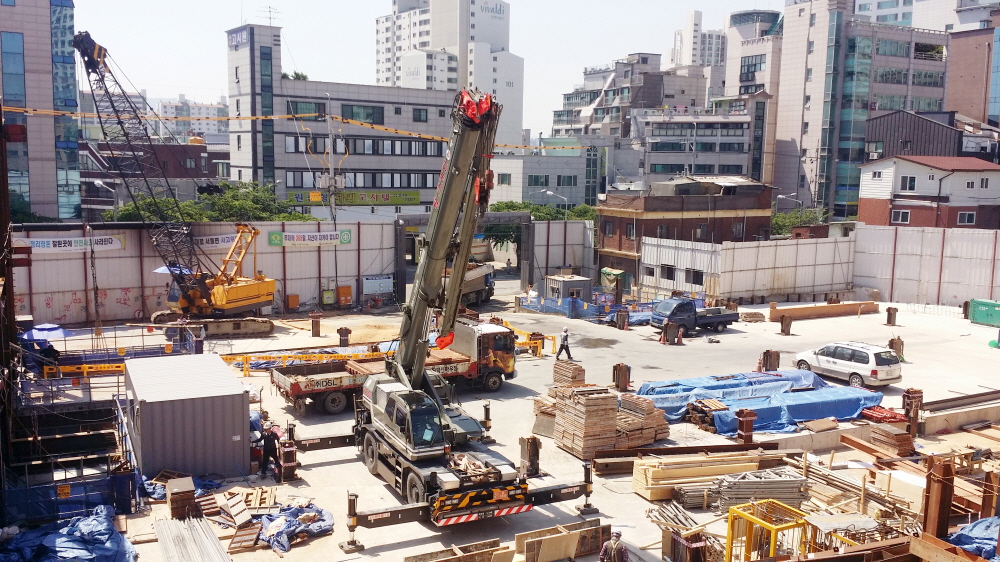

토사반출 작업은 지하3층 1차 구간이 진행되었습니다.
다음 주에는 크람셀 장비가 다시 2차 구간으로 이동하여 지하3층 2차 구간 토사반출 작업과 지하1층
2차 구간 SLAB 콘크리트 타설이 진행될 예정입니다.
