<65주차>

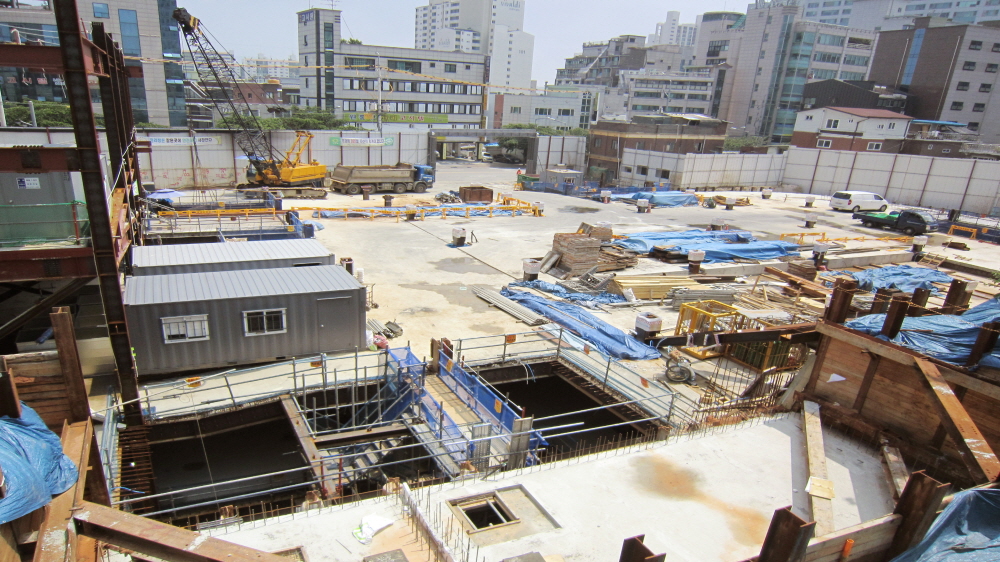

금주에는 지하2층 1차 구간 SLAB 콘크리트 타설과 지하층 철골 및 토사반출 작업이 진행되었습니다.

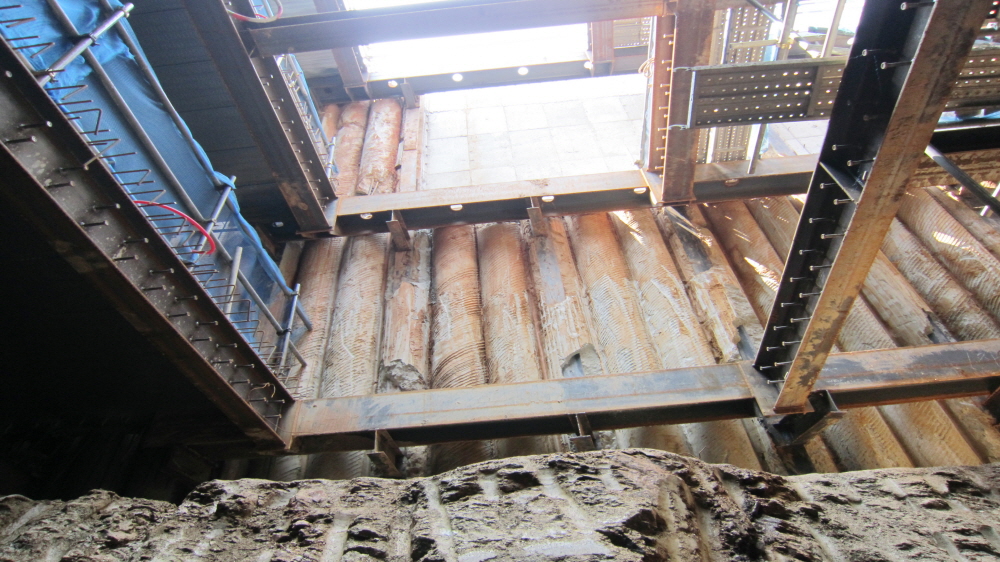

철골공사는 지하2층 2차 구간 철골 설치 및 용접 작업이 진행되었습니다.
또한 지하2층 2차 구간 데크플레이트 반입 및 설치를 진행하였습니다.
철근 콘크리트 공사는 지하2층 1차 구간 SLAB 콘크리트 타설 공사와 정화조 및 우수저수조 점검층
콘크리트 타설이 함께 진행되었습니다.
다음 주 중에 지하2층 2차 구간 SLAB 콘크리트 타설이 예정되어 있습니다.
토사반출 작업은 1차 구간에서 지하4층 부분의 토사반출 작업을 진행하였습니다.
