<116주차>

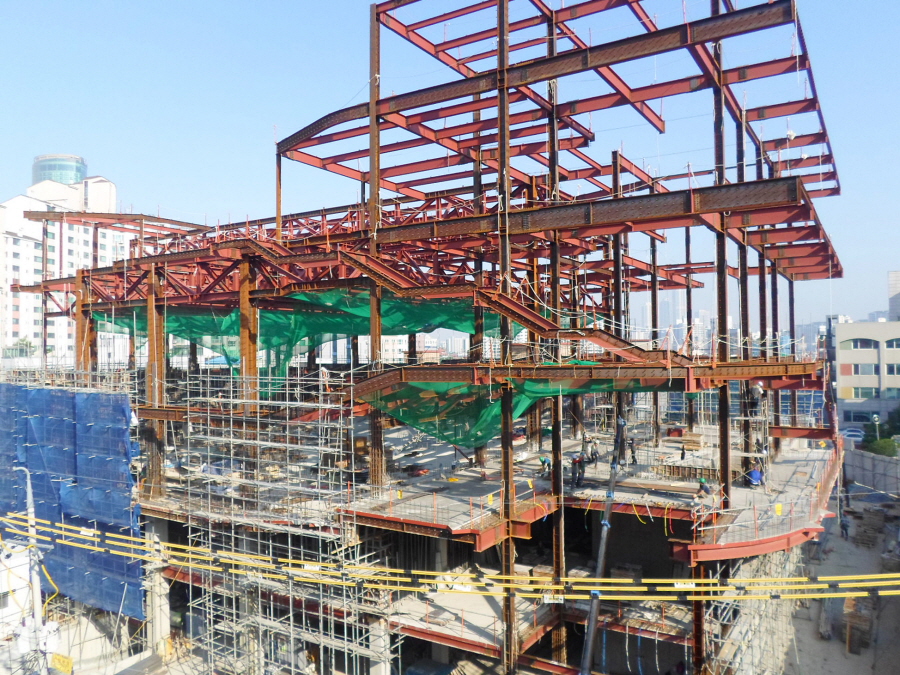

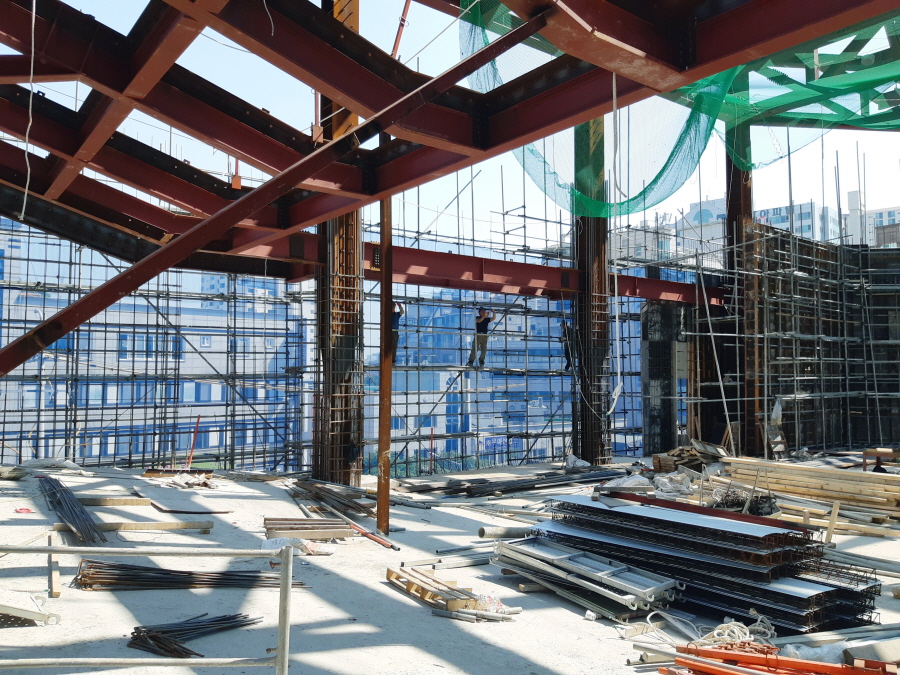

금주에도 지상층 골조공사 중심으로 작업이 진행되었습니다.

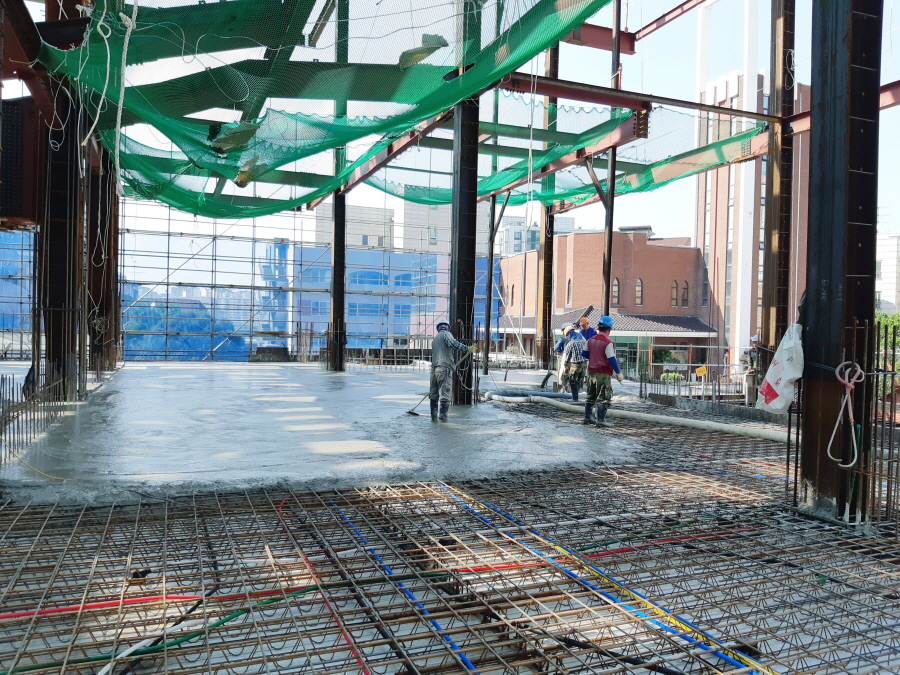

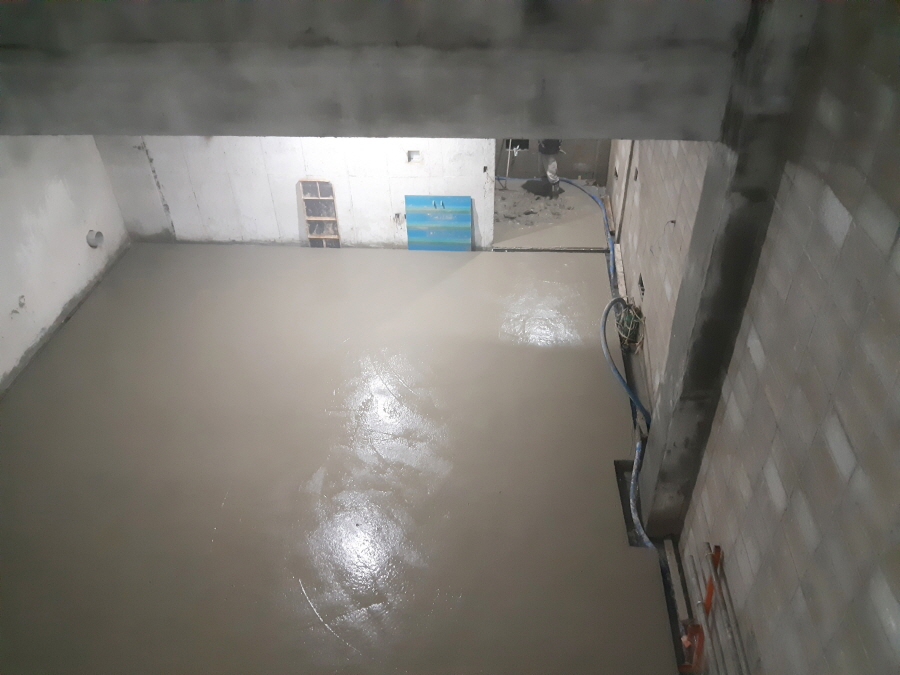

철근콘크리트 공사는 지상3층 B구간 바닥, #1 #2 계단실, ELEV 홀 벽체, 지하4층, 5층 #5램프 바갇, 토사
반출구, #6 램프 바닥, 기계실 바닥 콘크리트 작업이 진행되었습니다.

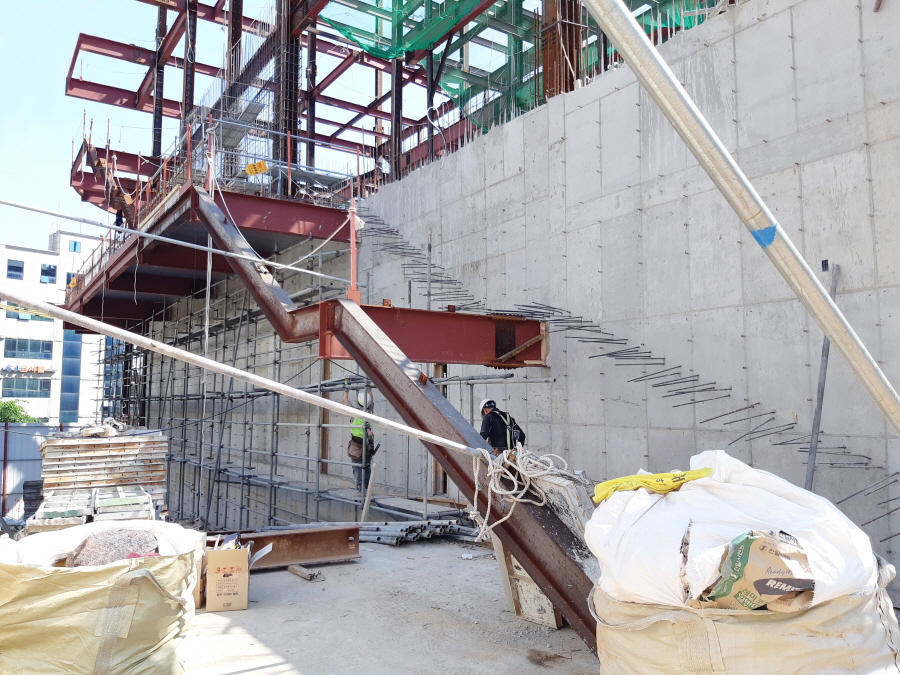

지상층 외부게단 부분 비계 설치도 진행되었습니다.

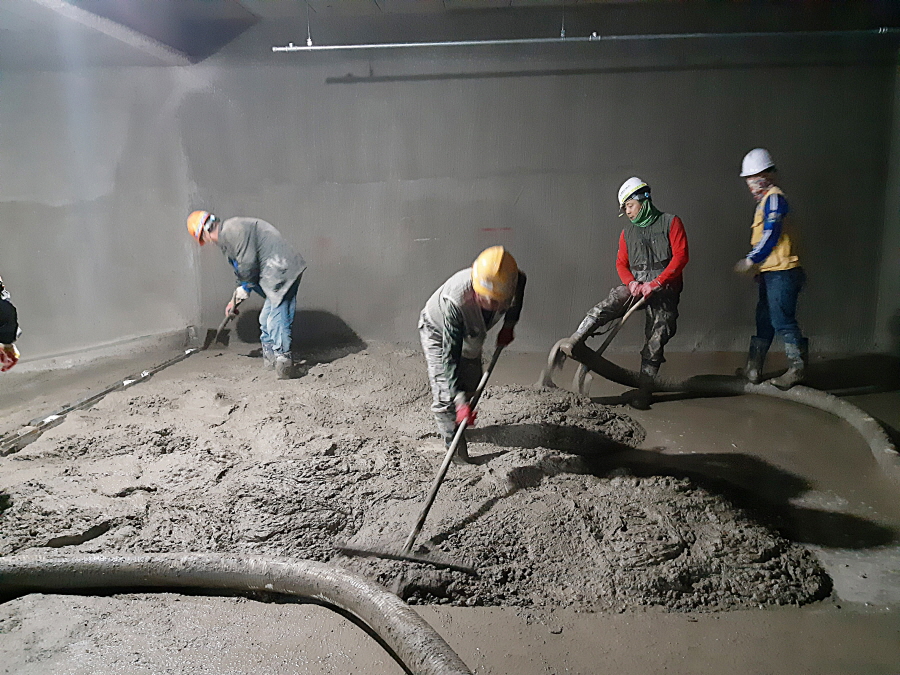

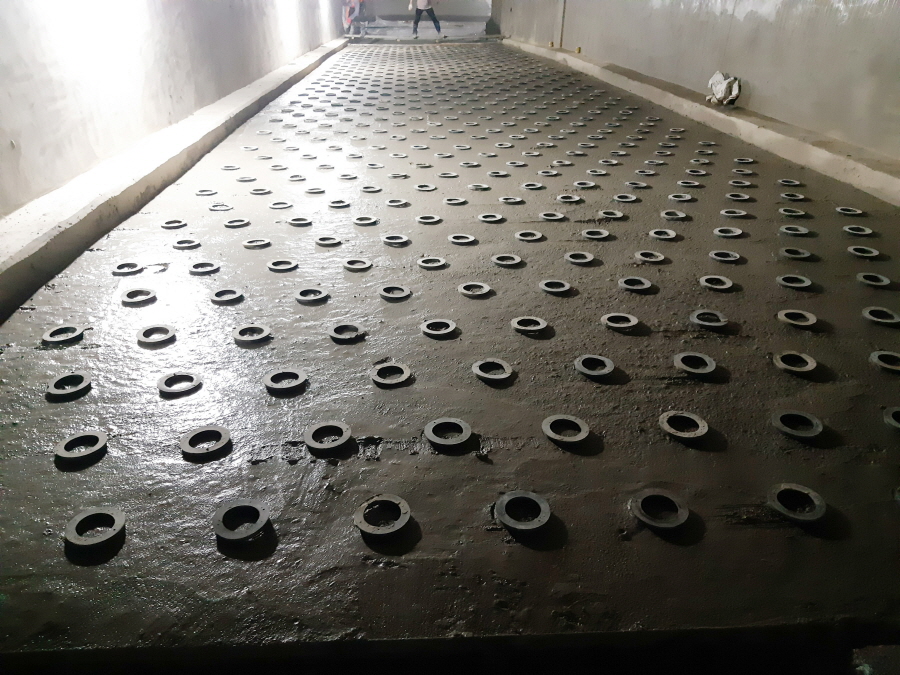

지하층에는 #1 램프 옹벽 미장 작업 및 지하2층 기둥 면처리와 지하층 D.A 방수작업과 조적공사 공조 및
위생배관 코어링작업, 전기 배관공사가 함께 진행되었습니다.
다음주간에도 계속해서 지상층 골조공사 중심으로 작업이 진행될 예정입니다.
