건축 이야기

120주차 - 지상층 골조공사(6.25~6.30)
2018-07-01 00:00:00 조회수 504 도림교회

        120주차

        금주에도 지상층 골조공사 중심으로 작업이 진행되었습니다.

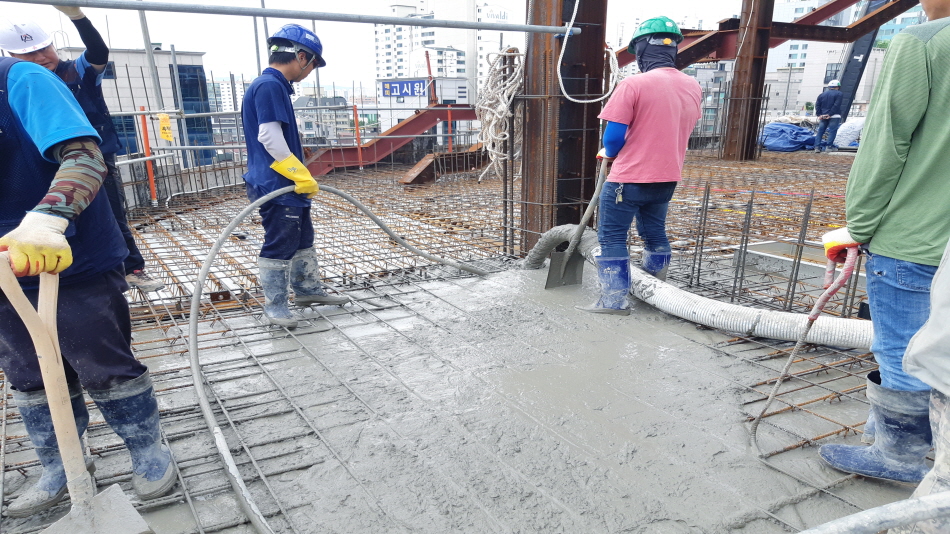

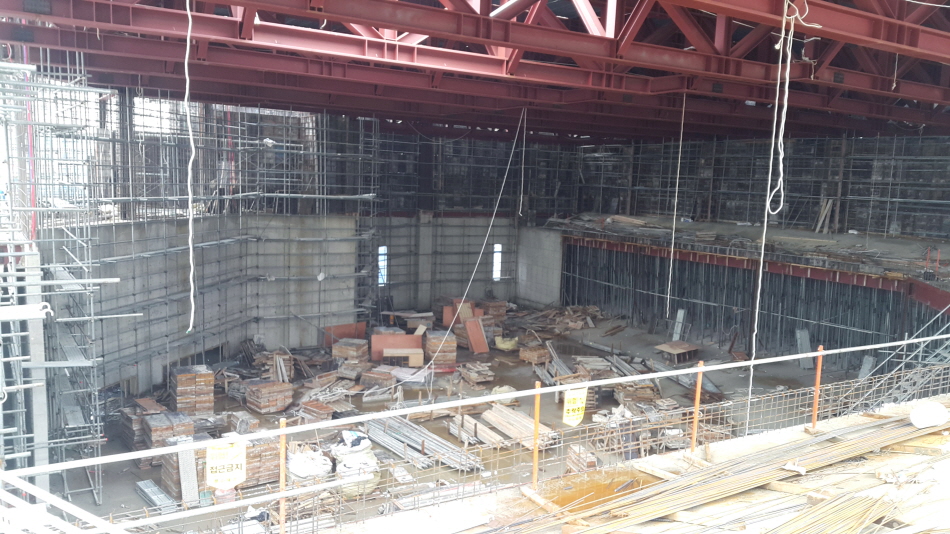

        철근콘크리트 공사는 지상4층 바닥 및 지상3층 옹벽, #1,#2 계단실 콘크리트 타설이 진행되었으며,

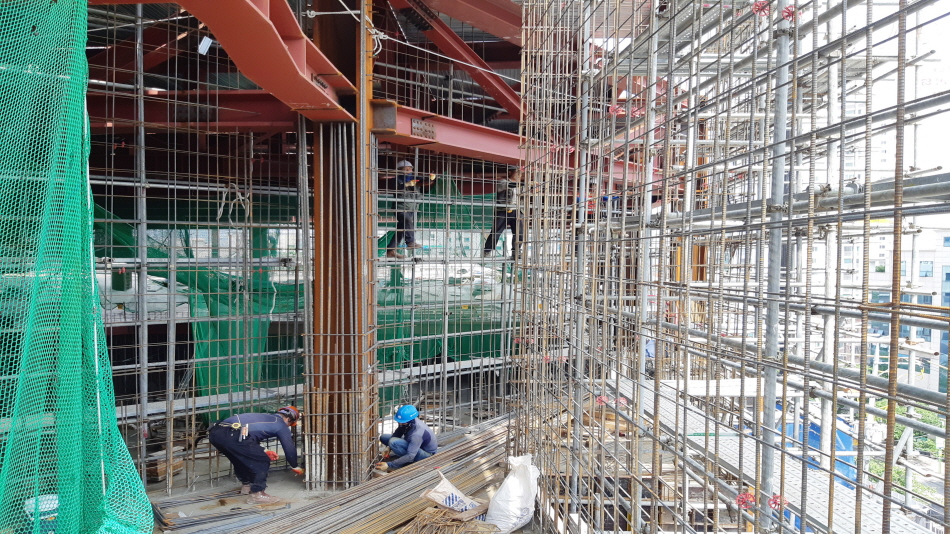

        지상4층 옹벽 거푸집 형틀작업 및 지상4층 수벽 및 외부계단, 옹벽, ELEV 홀 철근 배근과 지상층

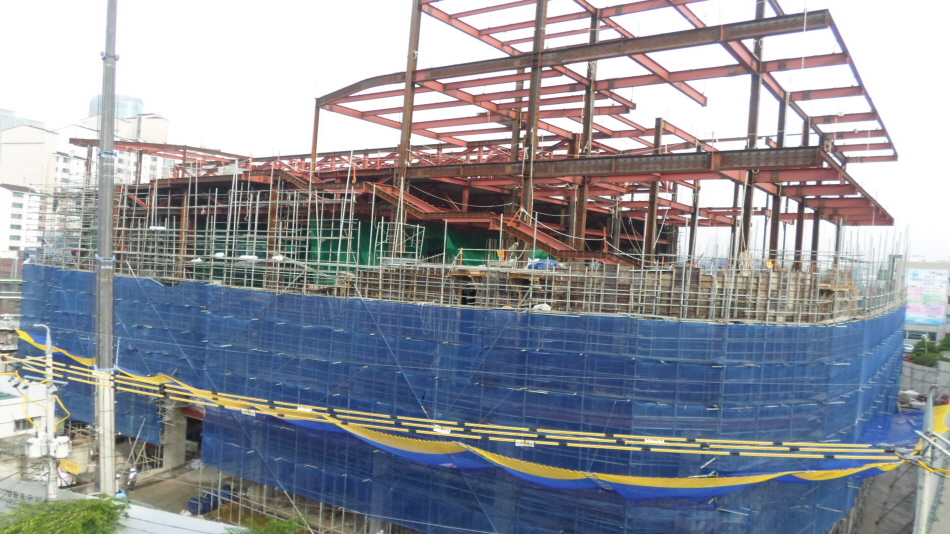

        비계 설치작업이 진행되었습니다.

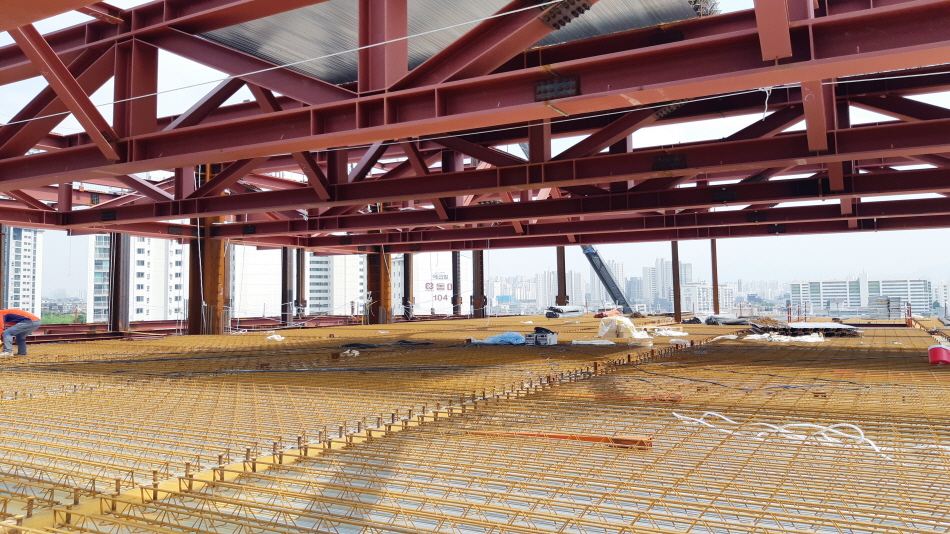

        철골공사는 지상5층 바닥, 옥탑층 바닥 SLAB 데크 자재 양중 및 설치가 진행되었습니다.

        방수, 미장공사는 지하층 램프 연석 견출 및 #1 계단실 방수미장 작업과, 지하1층 기두 및 벽면 견출

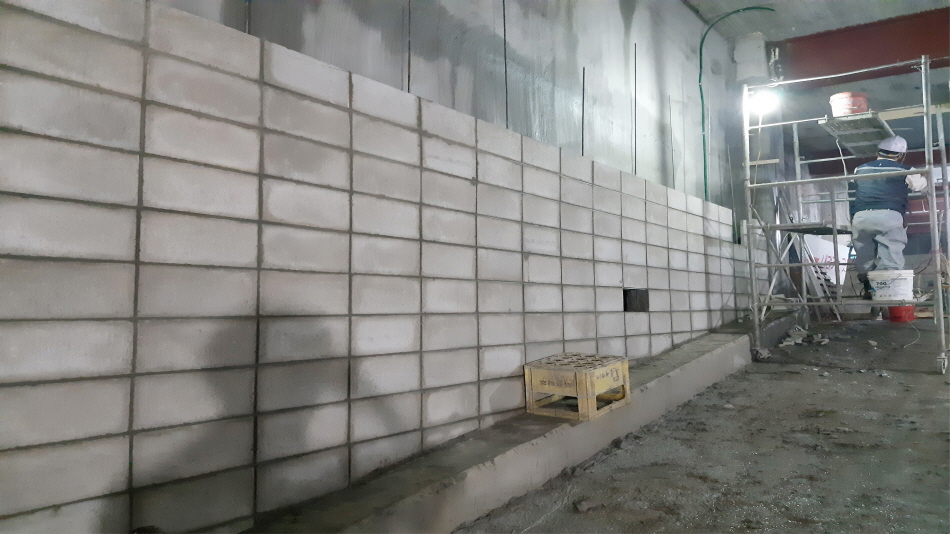

        작업이 진행되었으며, 조적공사는 지하1, #1계단실 조적 및 블록 시공 작업이 진행되었습니다.

        다음 주간에도 지상층 골조공사 중심으로 작업이 진행될 예정입니다.
