136주차 - 지상층 골조공사(10.15~10.20)
2018-10-21 00:00:00 조회수 382 도림교회

       <136주차>

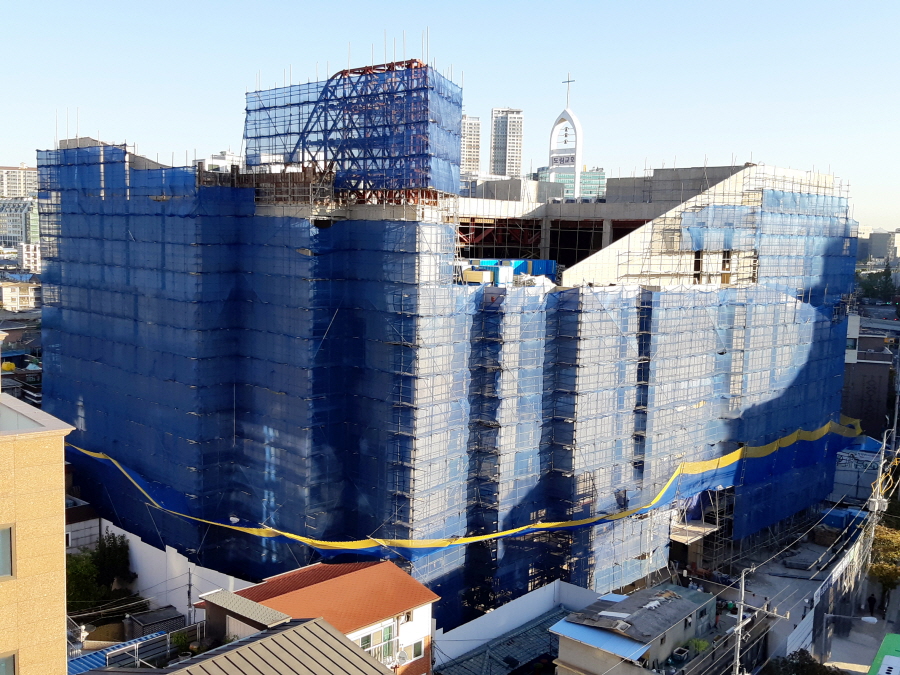

       지상층 골조공사가 마무리 단계입다.
       철근콘크리트 공사는 지상5층 단열재 설치 작업, 외부 좌측면과 배면 외벽 단열재 시공, 옥상층 및 지상5
       층 자재 정리 및 양중 작업이 진행되었습니다.

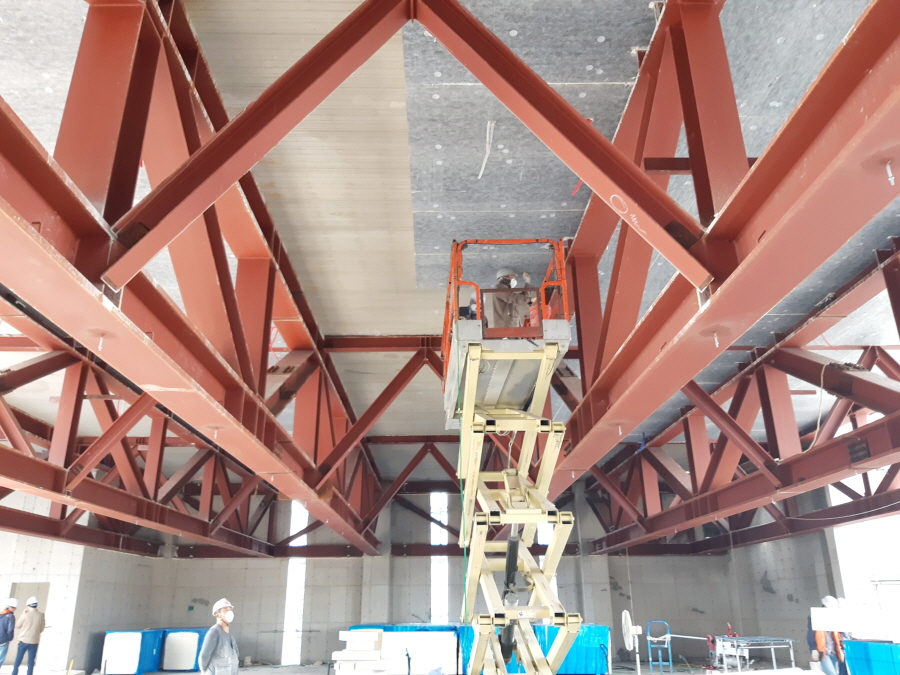

       철골 및 데크 공사는 지상5층 천정 철골보 뿜칠 작업이 진행 중이며, 조적, 미장, 방수공사는 정화조 방수

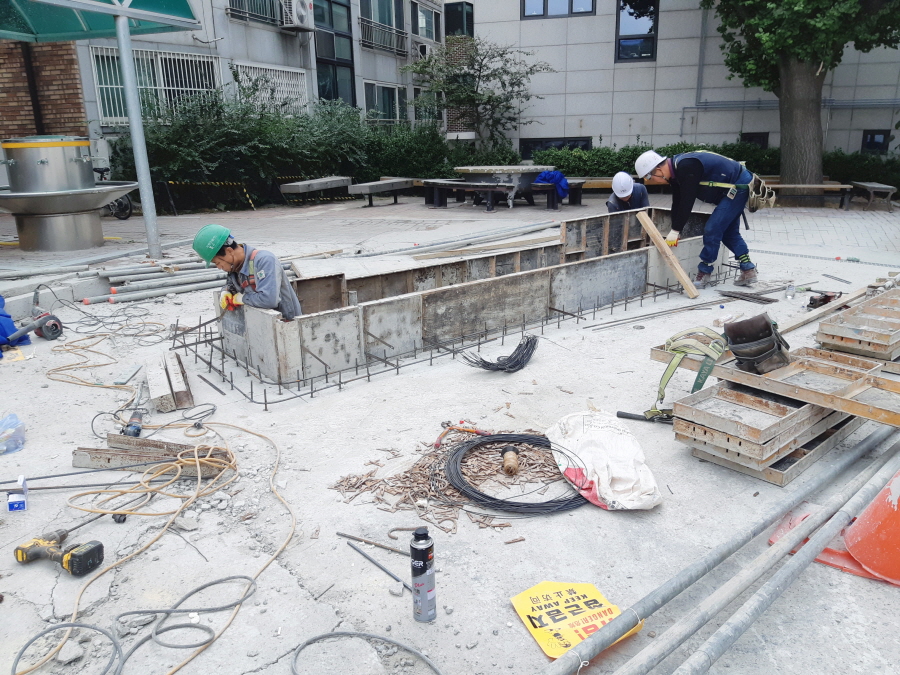

       및 지하5E.V 피트 방수 작업, 지하1층 무근 콘크리트 타설 작업 준비, 지상5층 시멘트 벽동 양중 및
        조적 먹메김 작업이 진행되었습니다.

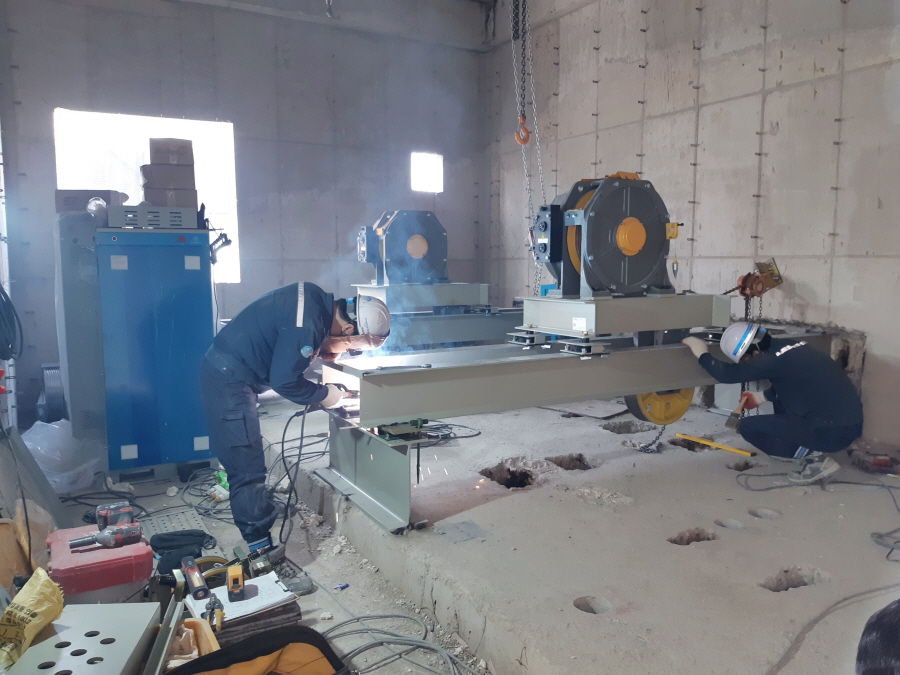

       E.V 공사는 E.V 기계실 기계 작업 및 레일 공사가 진행 중입니다.

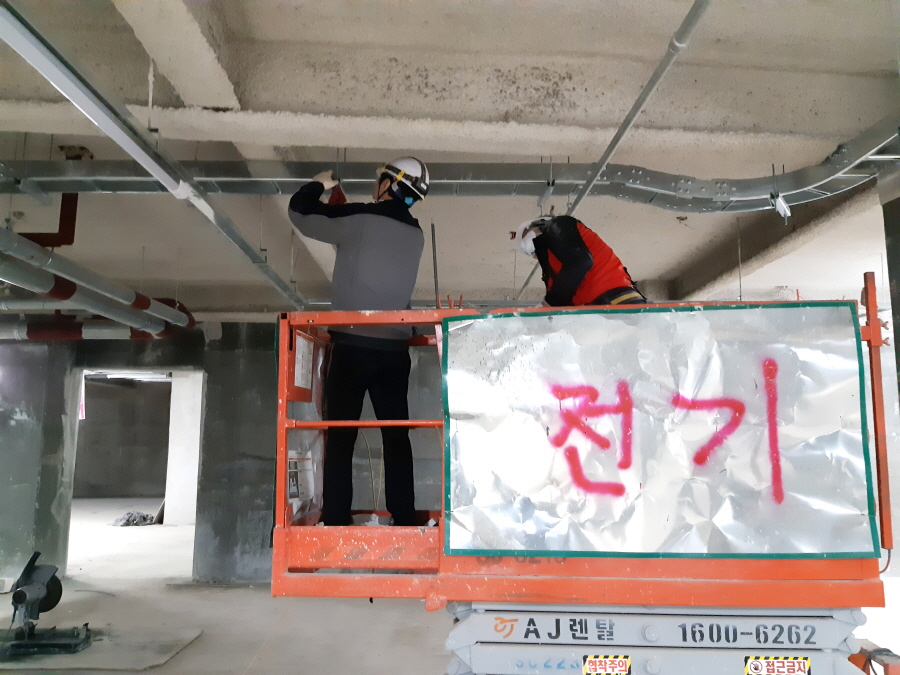

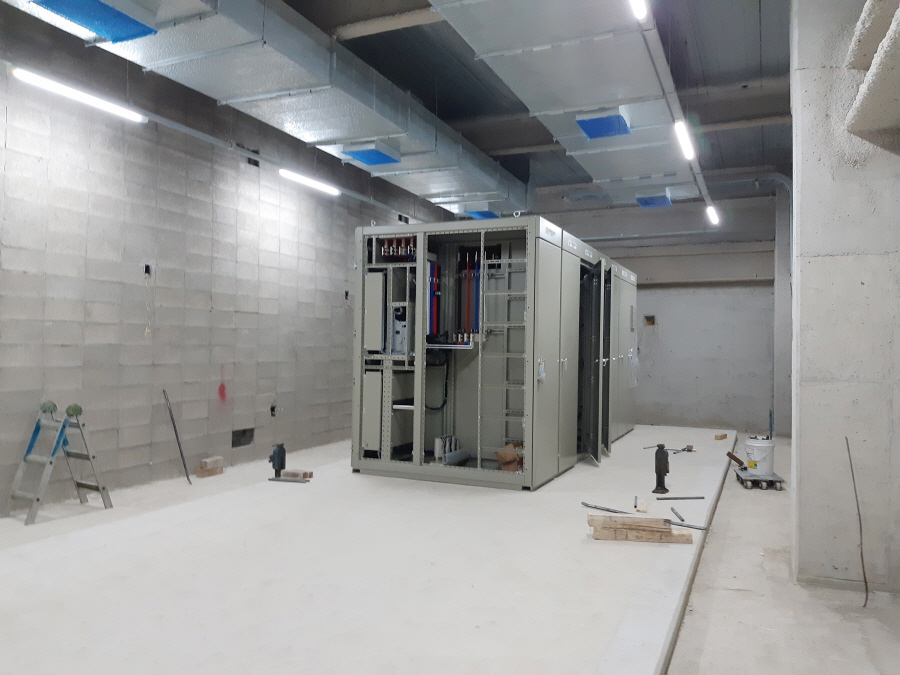

       설비공사는 공조 및 위생배관 코어링 작업, 전기공사는 지하층 전등설치, 전력간선, 소방간선, 전기실 수배
       전반 반입 및 설치 작업이 진행되었습니다.
       인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
