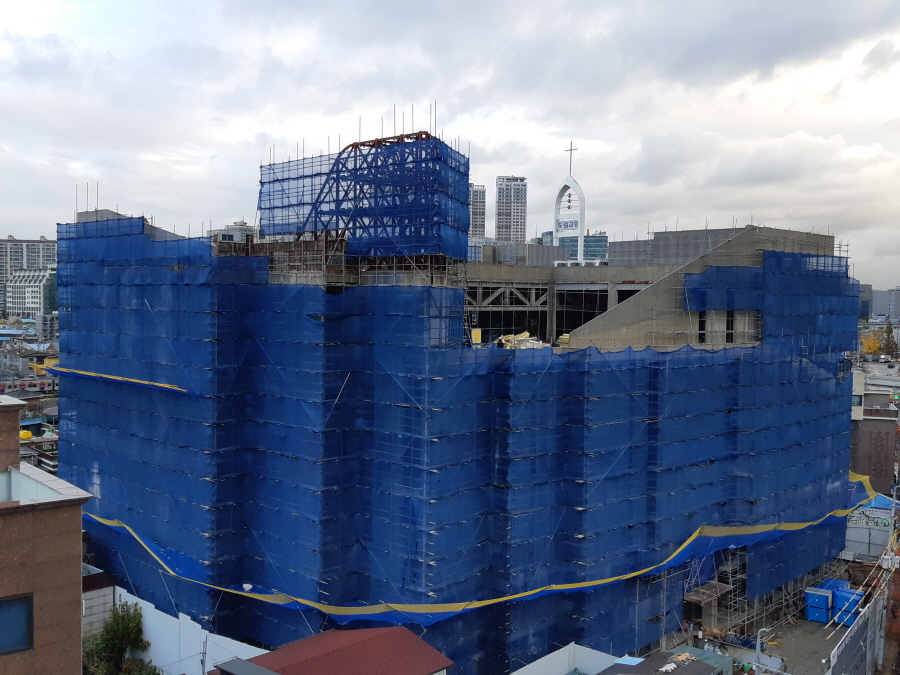

<139주차>

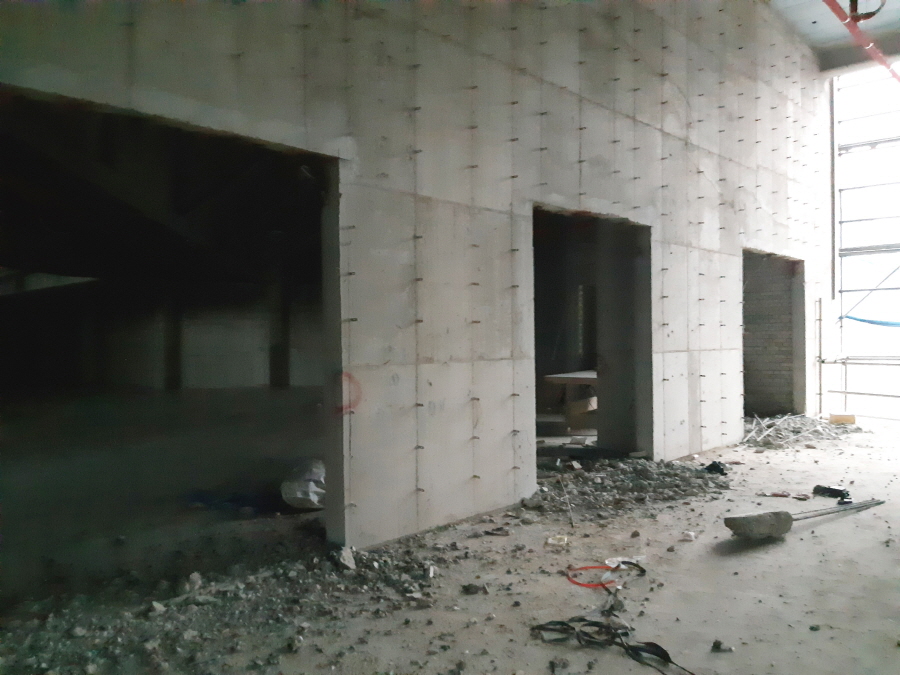

지상층 골조공사가 마무리 단계이며 외관 공사 준비 및 실내 공사 중심으로 진행중입니다.

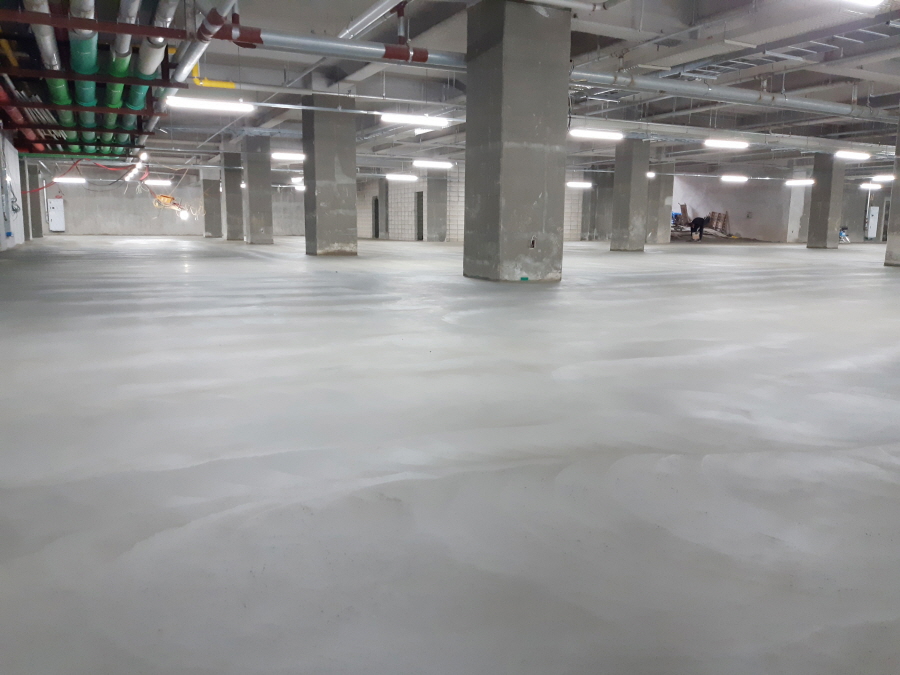

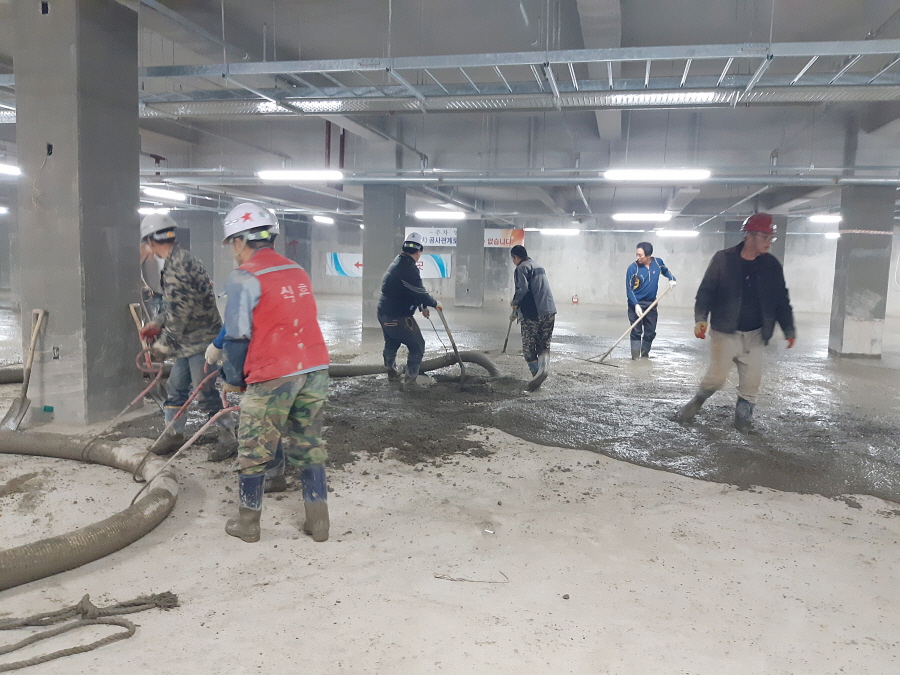

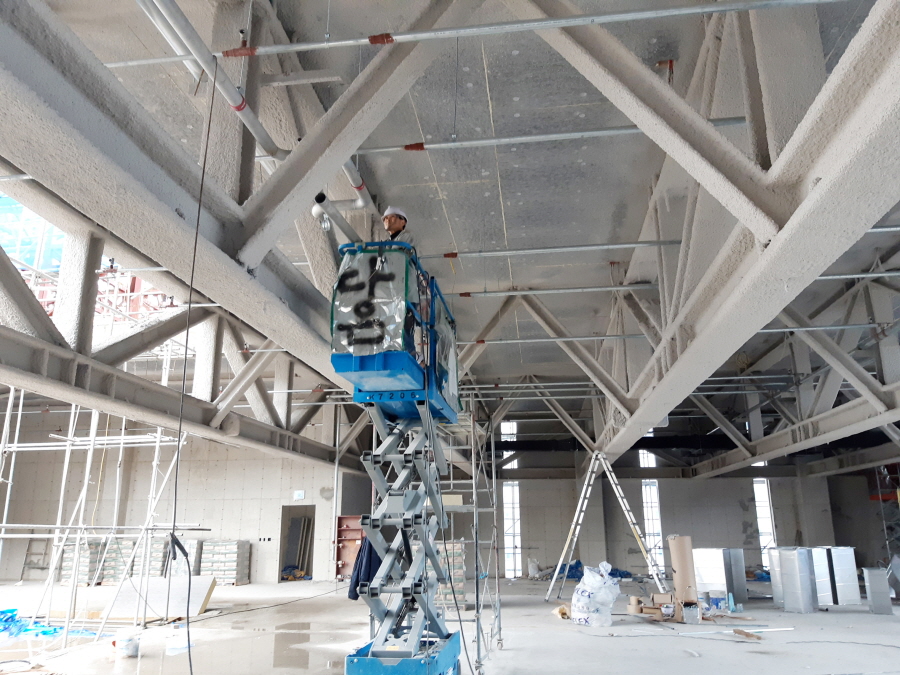

철근콘크리트 공사는 지하1층 바닥 및 램프 무근 콘크리트 타설 작업, 외부 정면 단열재 시공 및 옥상층
자재 정리 및 반출 작업이 진행되었습니다.

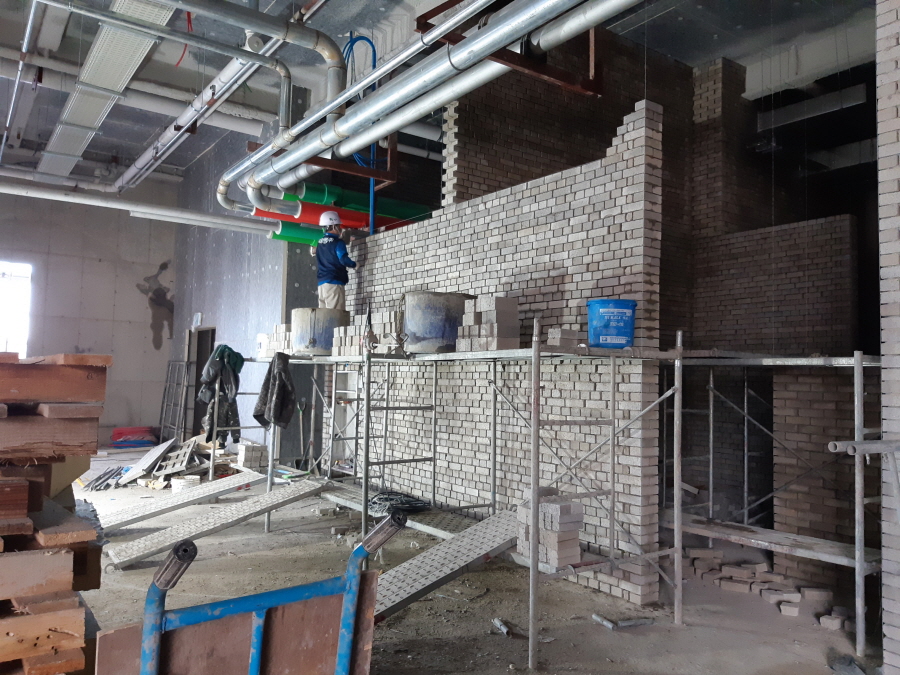

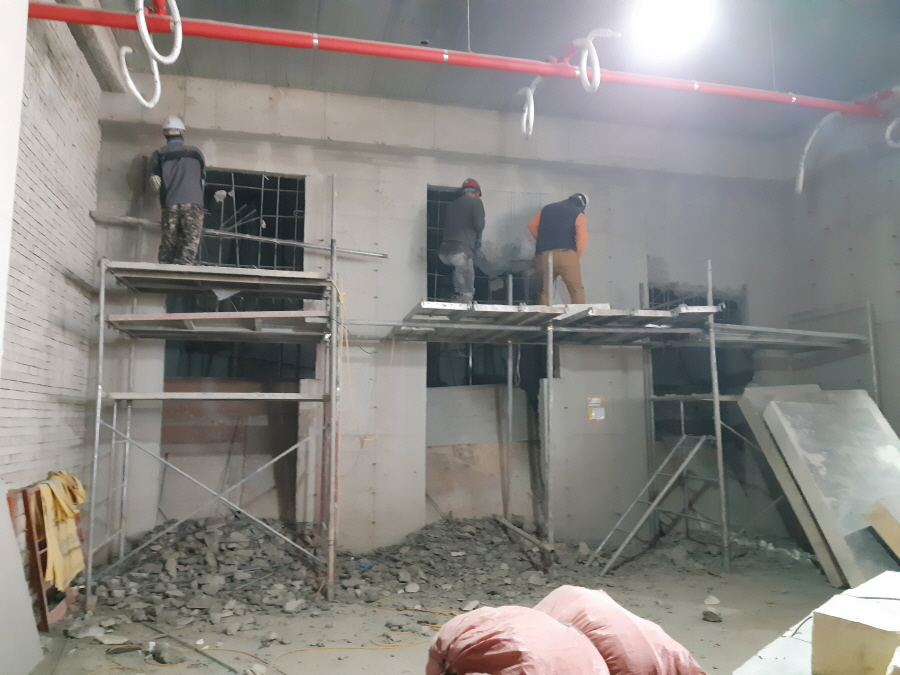

조적, 미장, 방수 공사는 외부계단 및 옥상층 방수 작업, 지상5층 화장실 및 주방 시멘트벽돌 쌓기 작업
지하층 블록 구간 쌓기 작업이 진행되었습니다.
금속 창호 공사는 외부 창호 샵드로잉 도면 제작 및 현장 실측 작업이, 세라믹 판넬 공사는 하지틀 제작
및 샵드로잉 도면 제작 및 기준점 작업이 진행되었습니다.
E.V 공사는 E.V 입구 Jam 발주 및 제작이 진행중입니다.
설비공사는 공조 및 위생배관 코어링 작업, 수축열조실 샵드로잉 도면 제작 및 자재발주 전기공사는 지하
층 전등설치, 전력간선, 소방간선 작업이 진행되었습니다.
인테리어 공사는 지상층 도면검토 및 수정 작업이 진행 중입니다.
