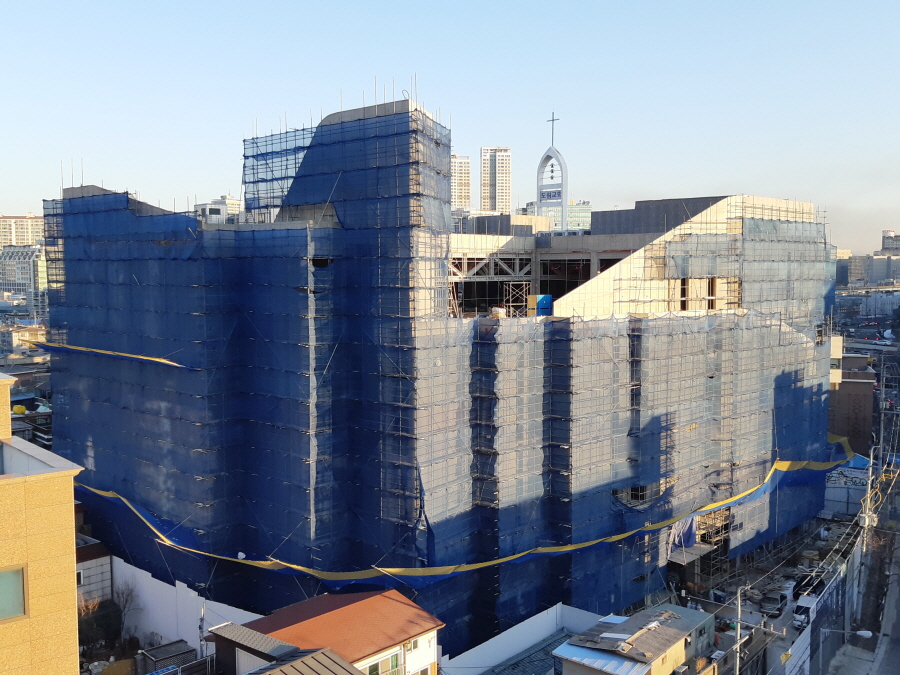

144주차 - 실외 외관 공사 및 실내 인테리어 준비 공사(12.10~12.15)
2018-12-17 00:00:00 조회수 597 도림교회








      <144주차>

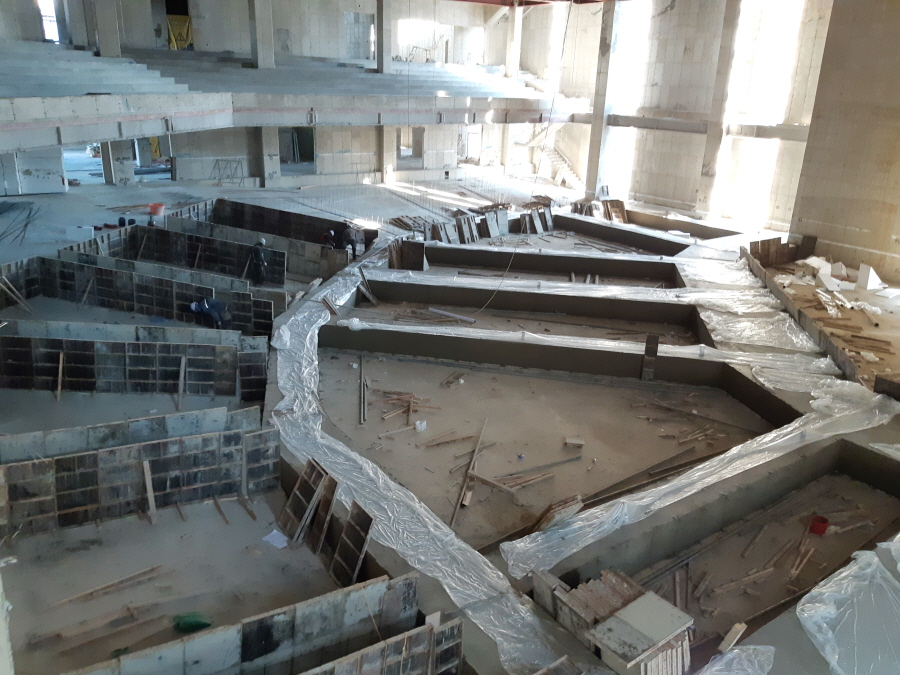

      철근콘크리트 공사는 지상3층 대예배당 바닥 무근 콘크리트 타설, 지상층 자재 정리 및 반출 준비 작업이

      진행되었습니다.

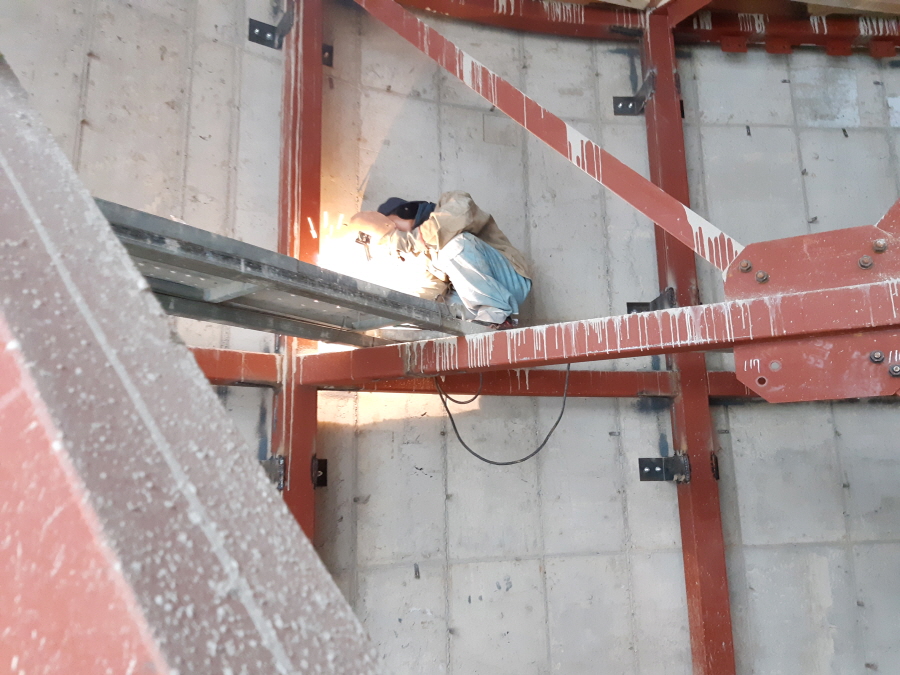

      철골 공사는 옥상층 종탑 철골 기둥면 보강작업, 지상2층 천장 철골 보 보강 공사가 진행되었으며, 조적,

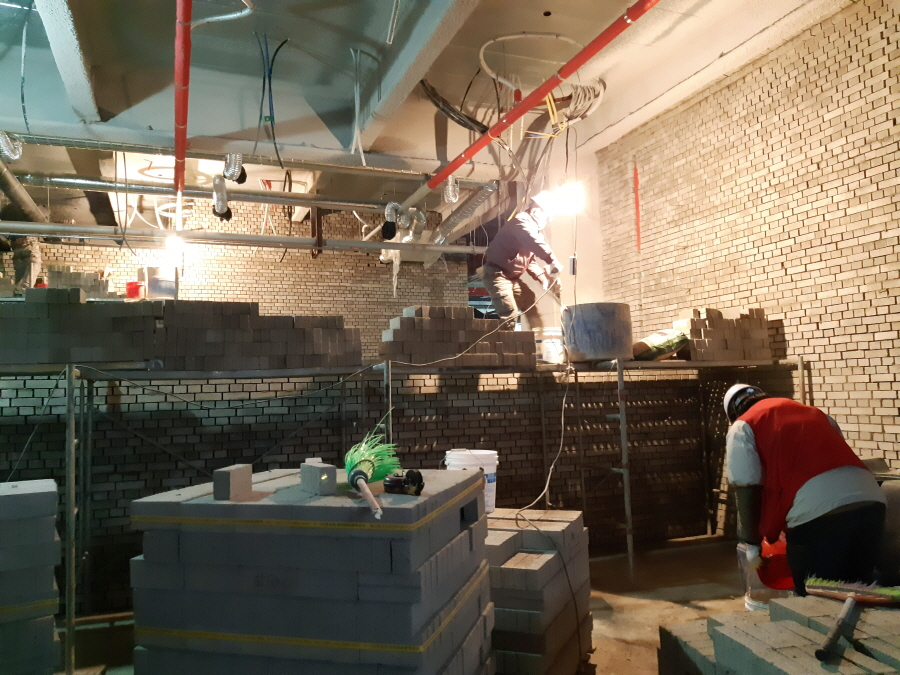

      미장, 방수 공사는 지상층 #1,#2,#3 계단실 벽면 미장 작업 및 후레임 사춤, 지상1층 조적구간 시멘트벽

      돌 쌓기 작업, 옥상층 바닥 방수 작업이 진행되었습니다.

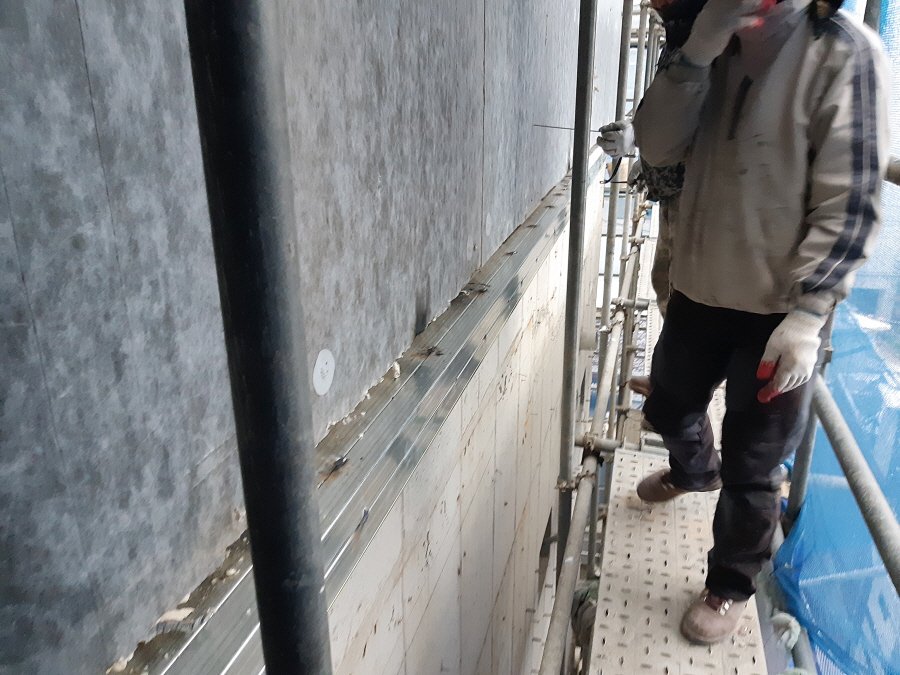

      금속 창호 공사는 외부창호 하지작업(전면부), 지상층 방화문 후레임 지상층 셔터 설치작업이 진행 되었으

      , 세라믹 판넬 공사는 세라믹판넬 하지 자재반입, 하지틀, 하지 가공 및 설치 작업이 진행되었습니다.

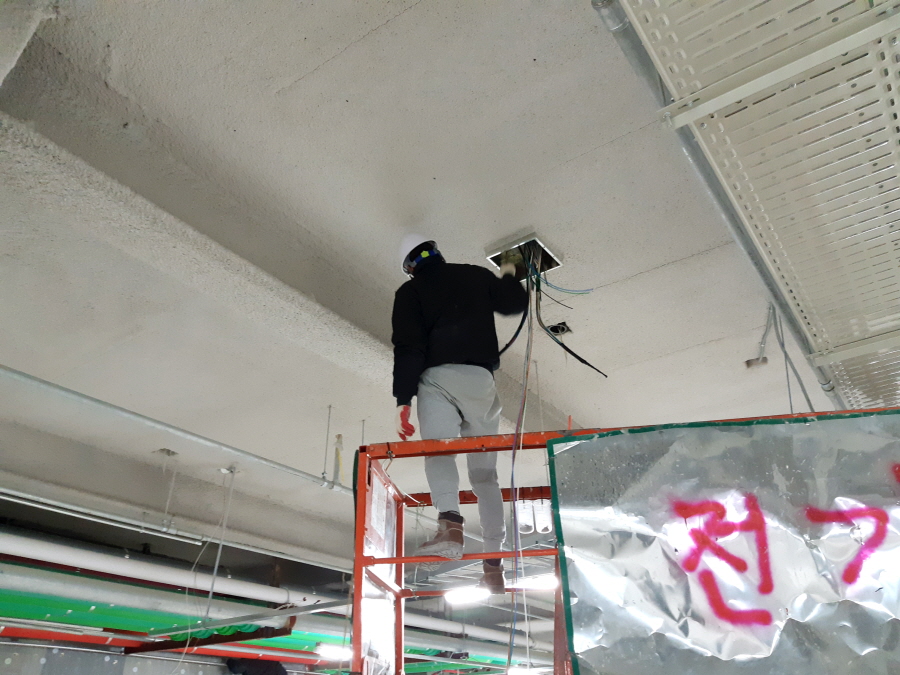

      수장공사는 기계실, 발전기실 그로스크로스 보드 설치 작업과, 설비공사는 지하5층 기계실 배관 및 소방펌

      프 작업, 공조기 배관 펌프 작업 빛 옥상층 덕트 작업, 전기공사는 객석 유도등 배관 작업 및 EPS실 입선

      및 판넬취부 작업이 진행되었습니다.

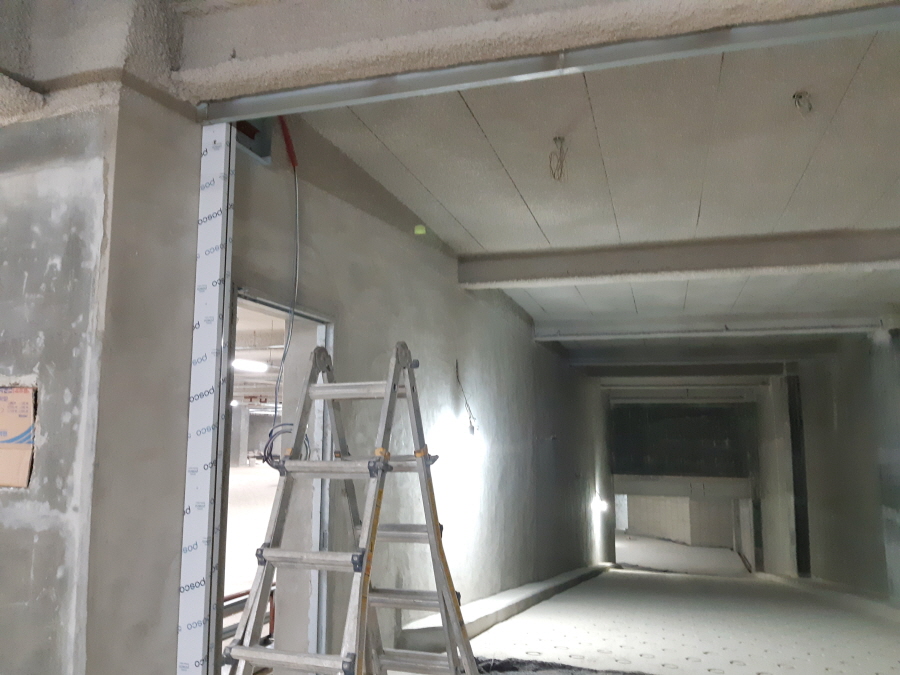

      인테리어 공사는 지상층 도면검토 및 수정 작업과 준비 공사가 진행 중입니다.
