148주차 - 외관 공사 및 인테리어 공사(1.7~1.12)
2019-01-13 00:00:00 조회수 467 도림교회
er="0">




      <148주차>



      철근콘크리트 공사는 천장 바닥 데크 단열재 시공, 전면부 단열재 공사 및 정리작업이 진행되었으며, 철골

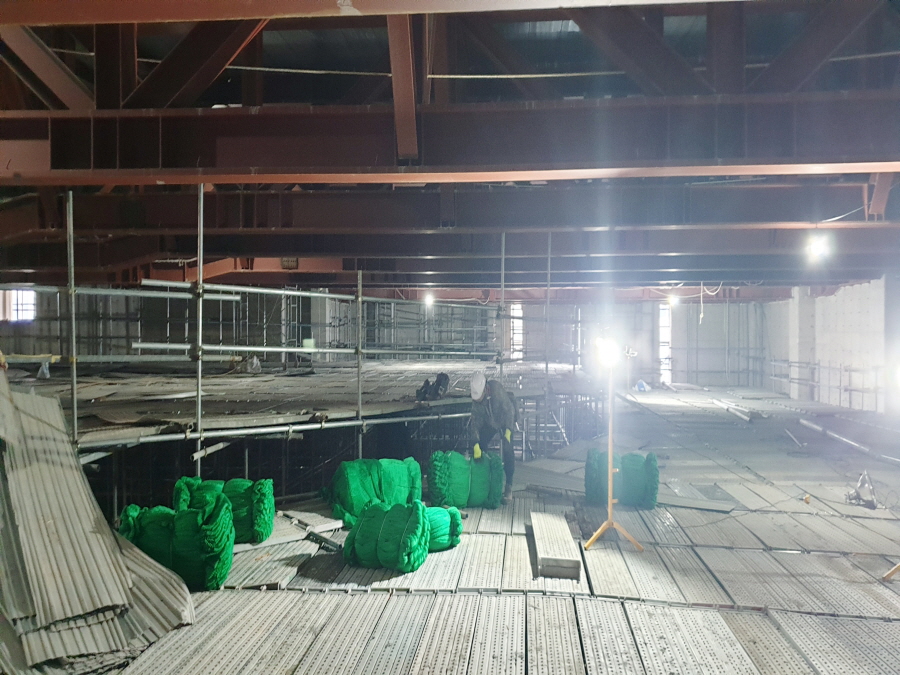

      공사는 지상4층 천장 데크 탈영 작업, 지상2층 천장 철고 보 뿜칠 작업이 진행되었습니다.

      조적, 미장, 방수 공사는 지하층 점검구 및 E.V PIT 타설, 지하층 바닥 및 벽체 방수 보강 시공, 지하층

      벽체 배수관 하지틀 시공 작업이 진행되었습니다.

      금속 창호 공사는 지상층, 지하층 방화문 후레임 설치, 외부창호 하지 작업(전면부), 외부창호 단창 실측

      및 샵드로잉 도면 제작 작업이 진행되었으며, 세라믹 판넬 공사는 배면, 좌측면 하지틀, 하지 가공 및 설

      치 작업, 전면부 하지틀 설치 및 판넬 가공 작업이 진행되었습니다.

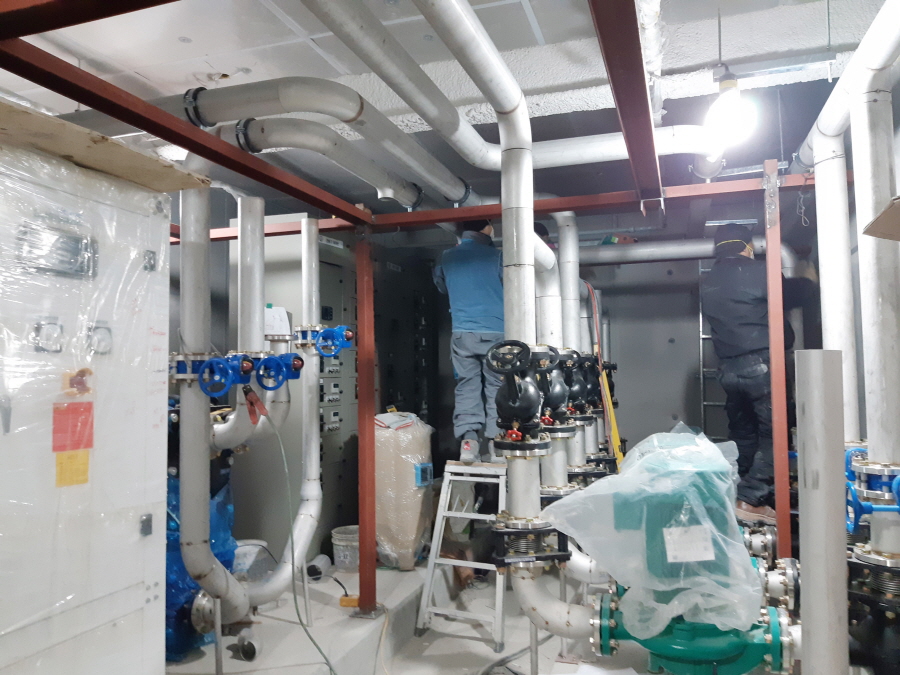

      E.V공사는 #1,#2,#3 승강기 설치 및 기기 취부 작업이 진행되었으며, 설비공사는 공조기 배관 펌프 작업

      및 옥상층 덕트 작업, 수축열 작업 준비, 전기공사는 지상층 판넬 및 EPS실 레이스웨이 취부 및 입선 작

      업이 진행되었습니다.

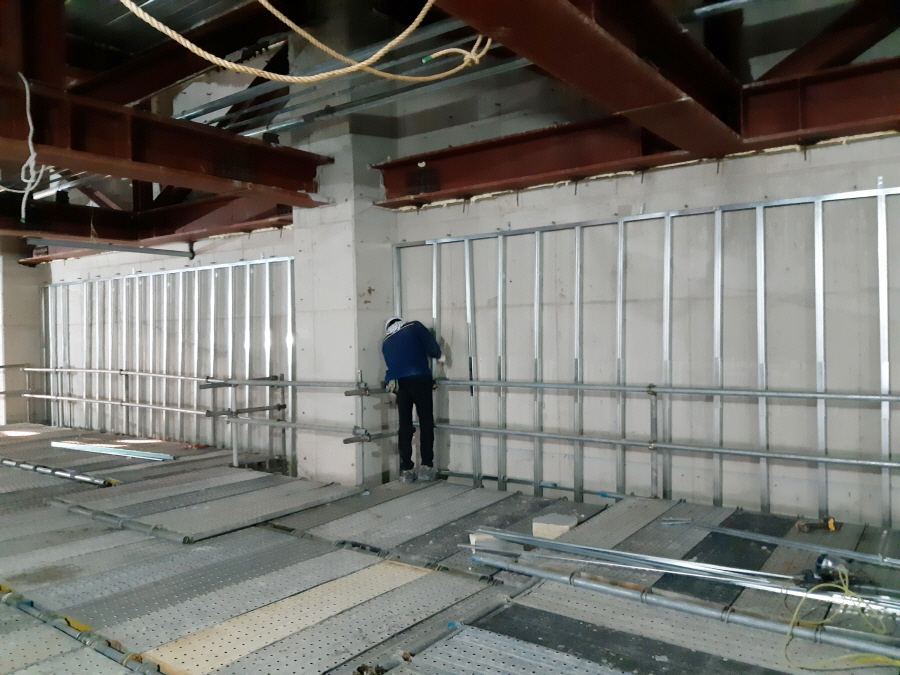

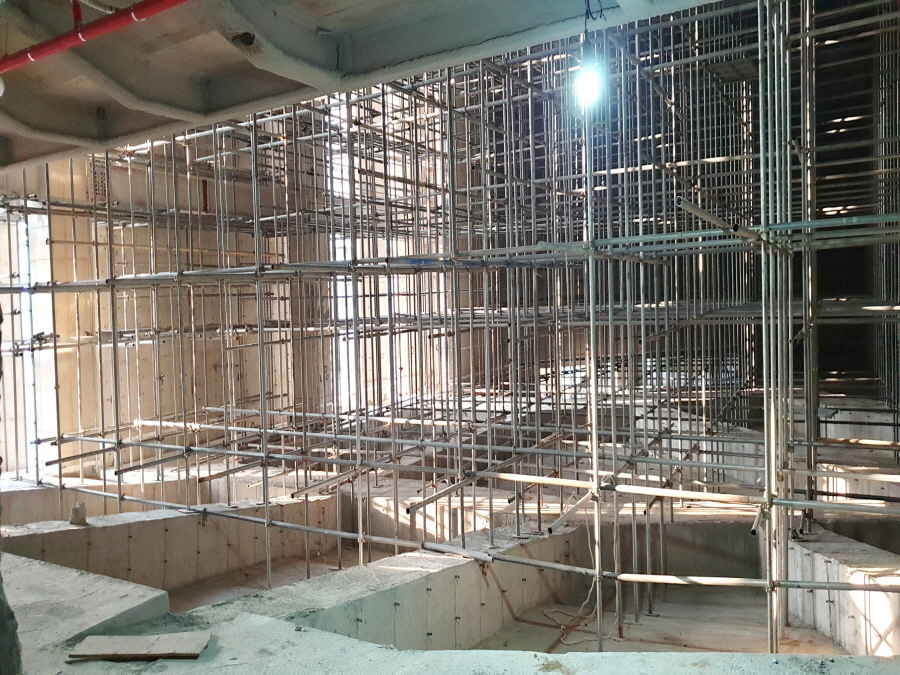

      인테리어 공사는 지상1, 2층 먹메김 및 지상3~4(대예배당) 벽체 설지 작업과 지상1층 내부 벽체 설치

      작업이 진행되었습니다.
