<152주차>
금주는 설명절 연휴관계로 3일간 작업이 진행되었습니다.

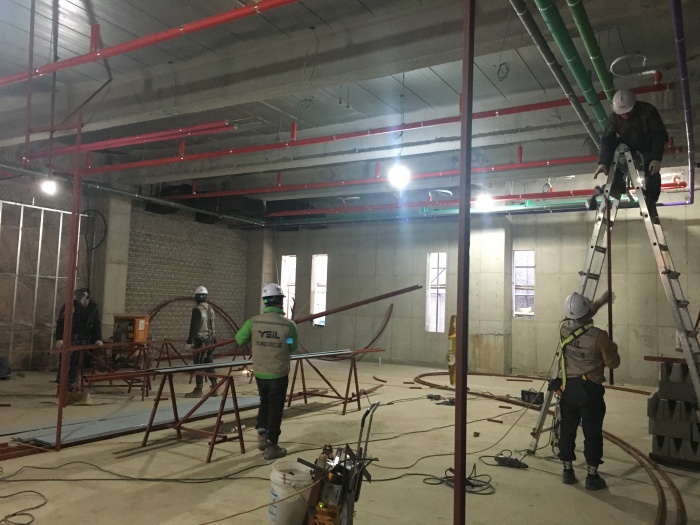

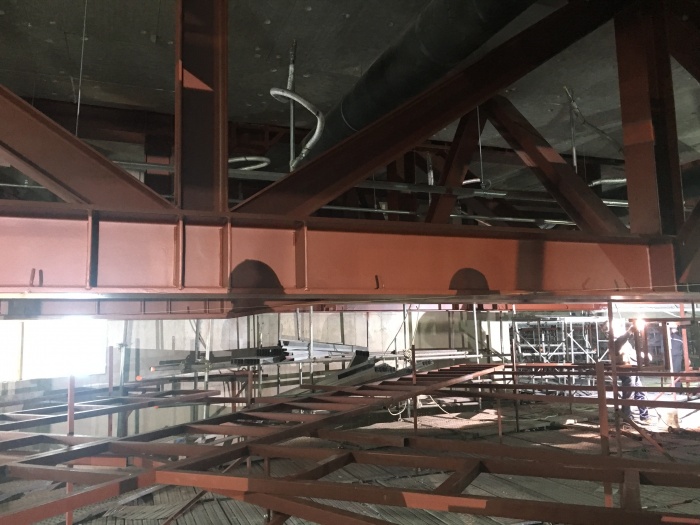

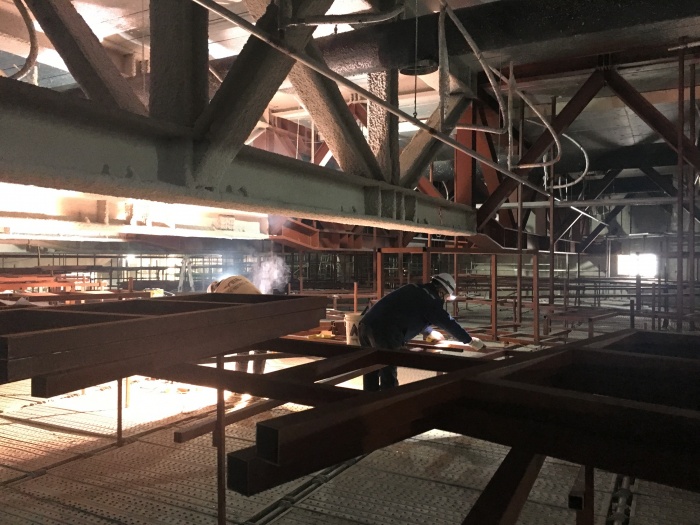

철골 및 데크 공사는 지하층, 지상4층 천장 철골 보 뿜칠 및 내화페인트 작업이 진행되었으며, 금속 창호 공사는 지상층 커튼월 설치 작업이, 세라믹 판넬 공사는 배면부 판넬 설치 및 전면부, 좌측면 하지틀 설치 작업이 계속해서 진행되었습니다.

주차장 도장 공사는 지하3층 주차장 바닥 면처리 작업이 진행되었으며, 유리 공사는 창호 제작 도면 검토 및 현장 실측이 진행되었습니다.

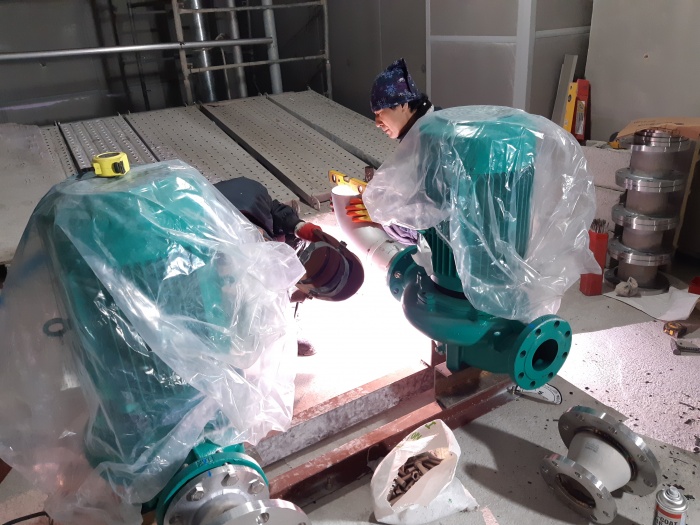

설비공사는 공조기 배관 펌프 작업 및 대예배실 덕트 및 S.P 시공, 수축열 작업(뿜칠 작업)이, 전기공사는 지하층 케이블트레이 포설 작업 및 레이스웨이 취부/입선 작업이 진행되었습니다.
인테리어 공사는 지상3~4층(대예배당) 내부벽체 차음제 석고보드 취부 작업 및 캣워크 설치 작업, 지상1, 2층 단열재 석고보드 취부 작업이 진행되었습니다.
