<157주차>

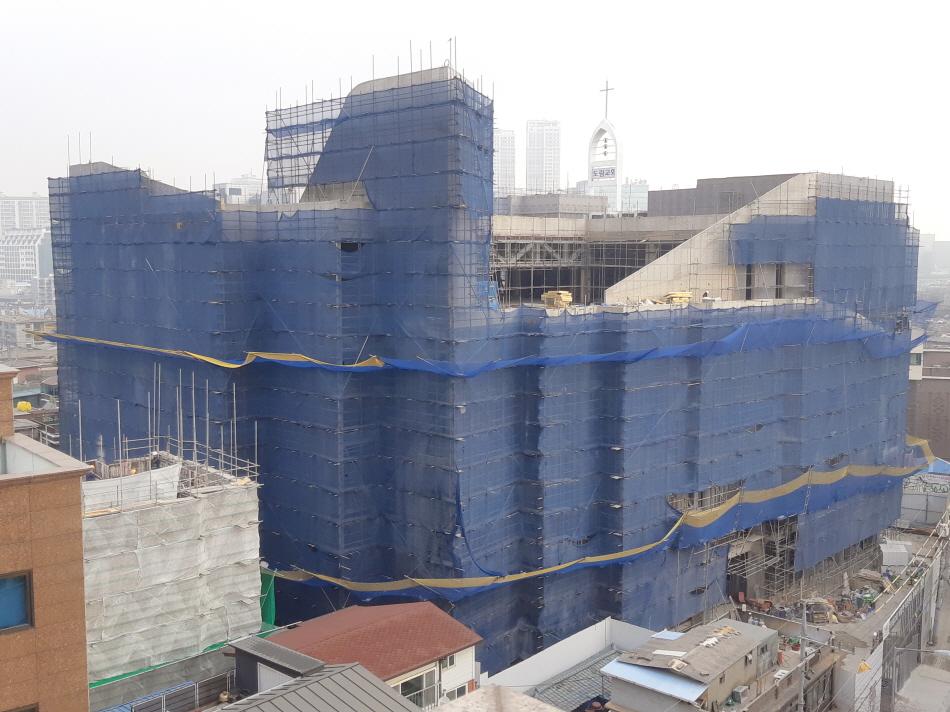

금주에도 건축은 지하주차장 및 부대토목 공사 준비 작업과 인테리어 중심으로 작업이 진행되었습니다.
도장공사는 지하2층, 지하1층 주차장바닥 상도 작업 및 지하층 벽체 도장 작업이 진행되었습니다.

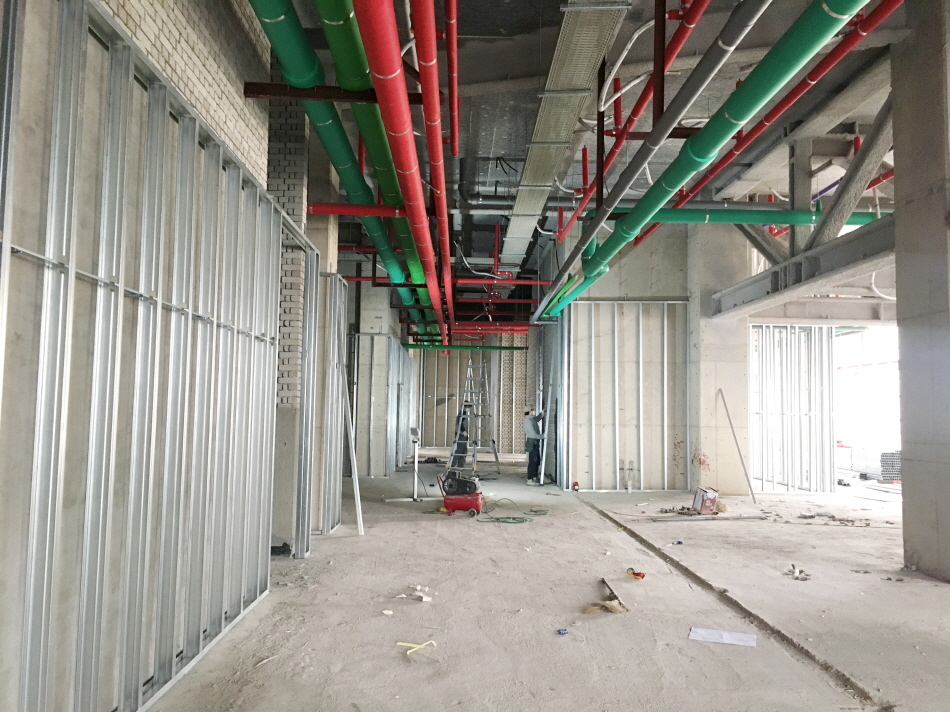

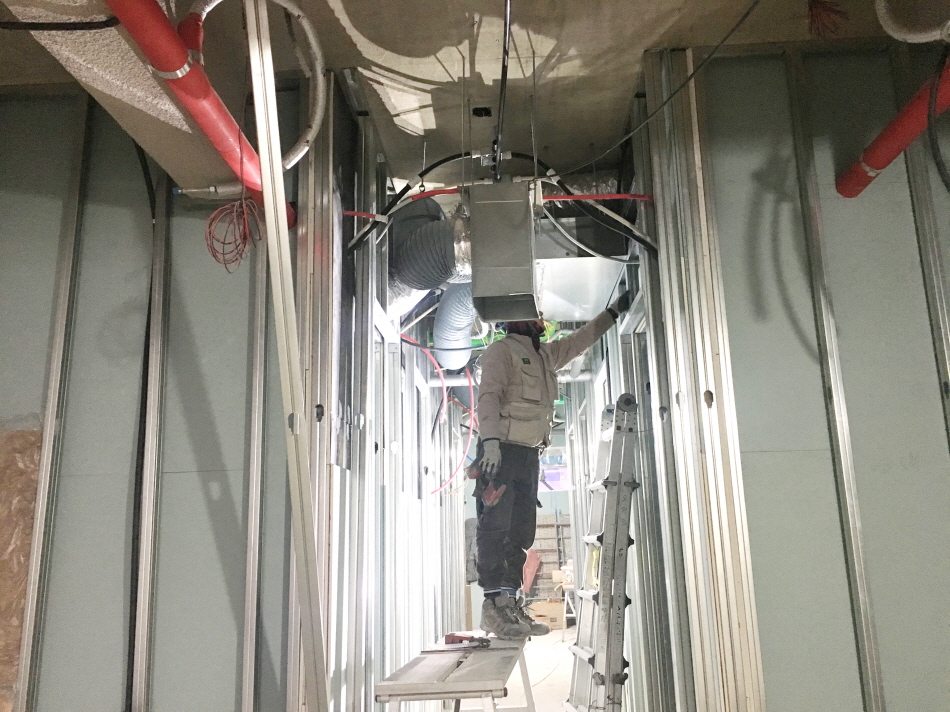

설비공사는 공조기 배관 펌프 작업 및 대예배실 덕트 및 S.P 시공 및 보온 작업과 지상5층 휀코일유닛 시

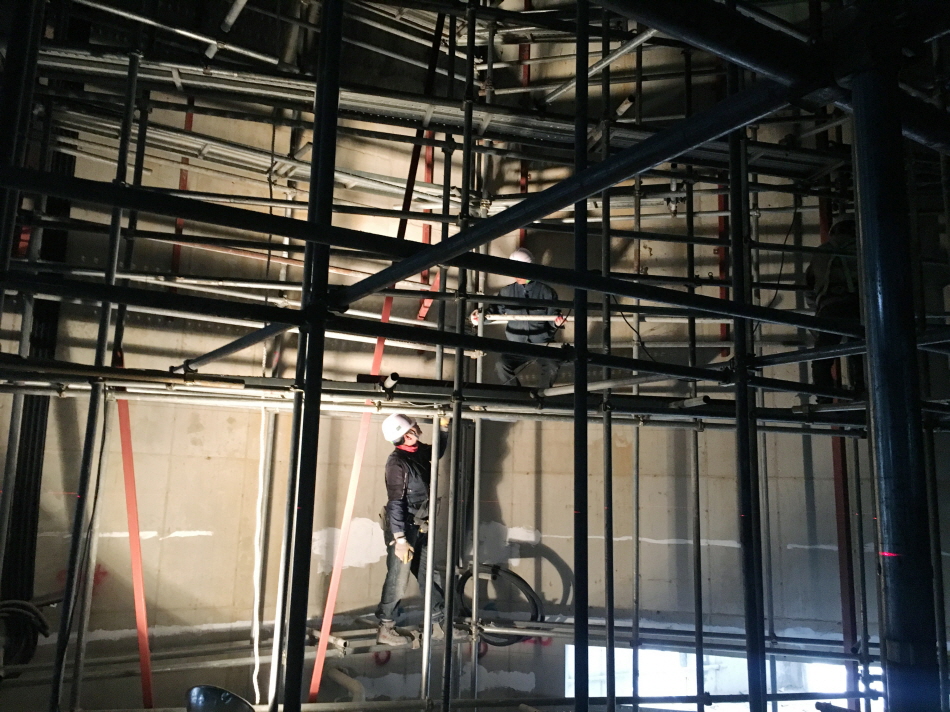

공작업이 진행되었으며, 전기공사는 지상2층, 지상5층 경량벽체 취부 및 지하층 EPS실 판넬 취부 작업이
진행되었습니다.
인테리어 공사의 경량공사는 지상1층, 2층, 5층 M-STUD골조 작업 및 글라스울, 스카이비바+석고보드취
부 작업, 지상3~4층(대예배당) 석고보드 취부 작업 및 로비 벽체 석고보드 취부 작업이 진행되었으며, 금

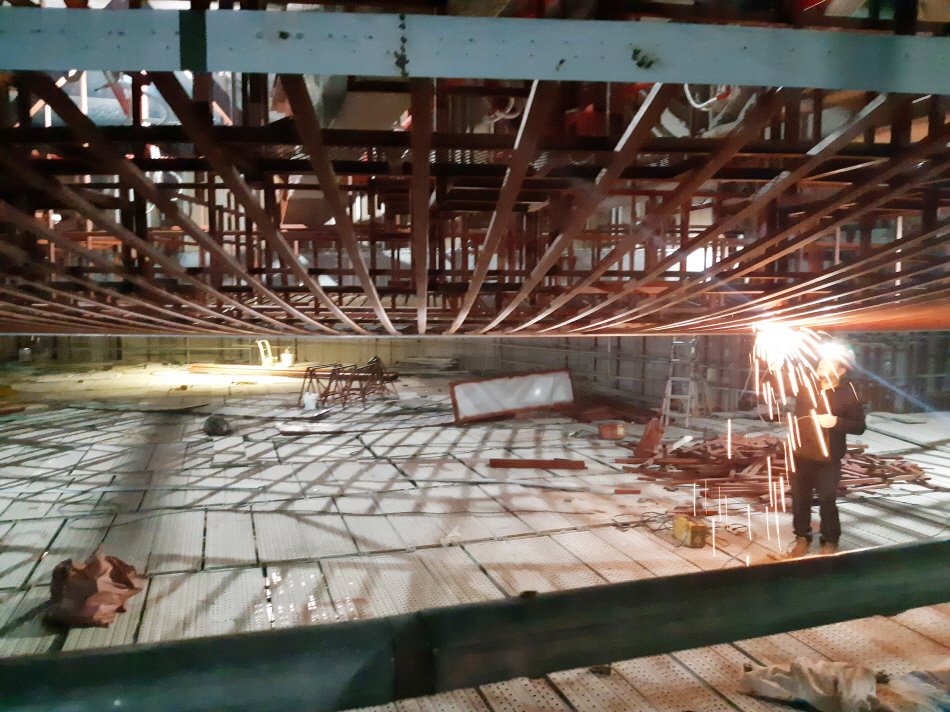

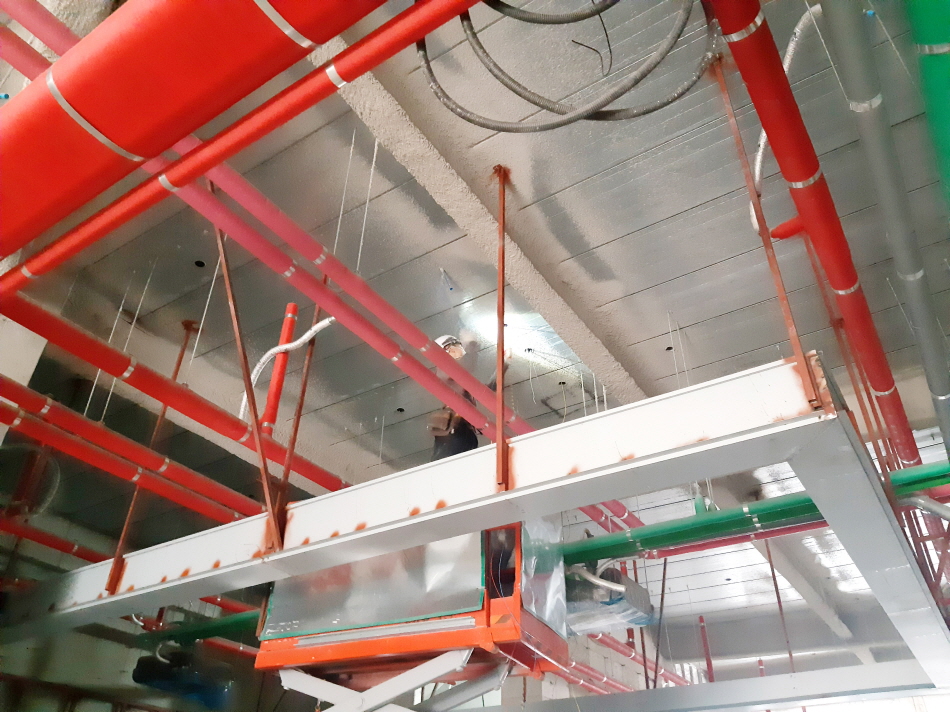

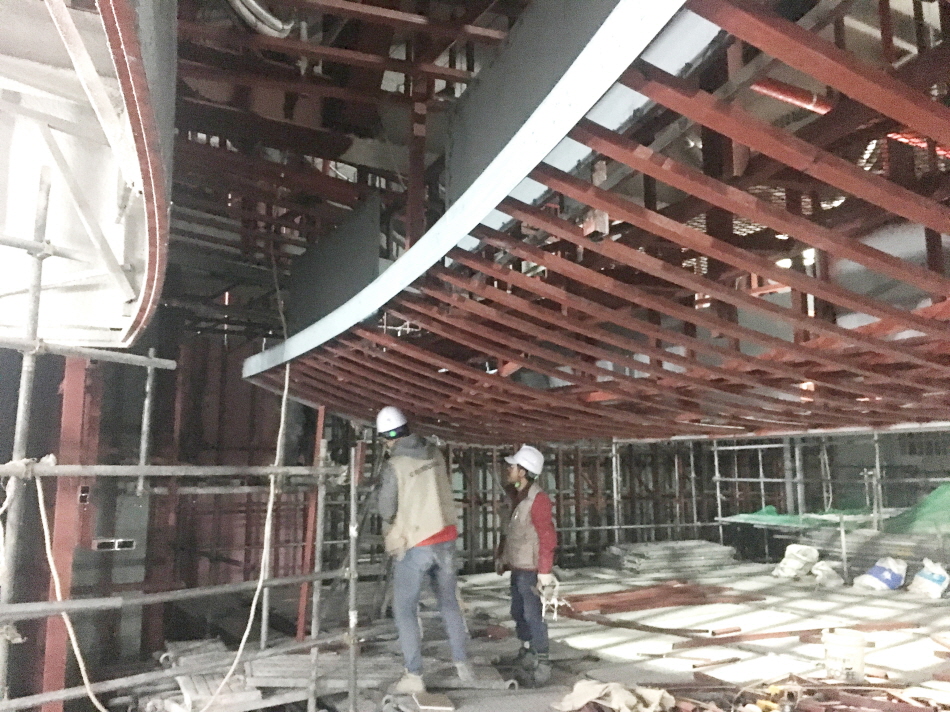

속공사는 지상1층, 각파치프구조틀/단천정/간접등박스/커튼박스 설치, 지상2층 걸레받이/금속몰딩/커튼박
스 발주 및 현장제작 설치, 지상3~4층(대예배당) 벽면 전면, 좌, 우 확산구조틀 작업, 라운드 등박스 구조
틀 작업 및 간접등박스 작업, 지상5층 단천정/간접등박스/각파이프 구조틀 자재발주 및 현장제작 설치 작
업이 진행되었습니다.
