160주차 - 외관 공사 및 인테리어 공사(4.1~4.6)
2019-04-14 00:00:00 조회수 601 도림교회







<160주차>

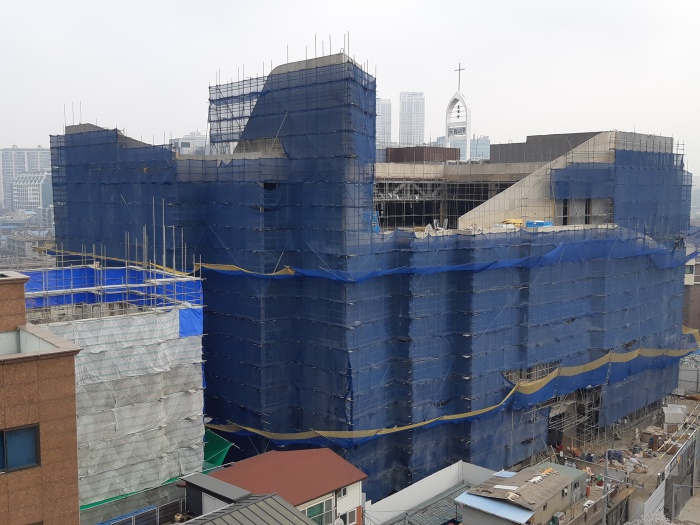

건축 파트는 조적,미장,방수 공사가 지상층 계단실 벽체 미장, 지하층 합벽 미장 보강 작업이 진행되었으며, 세라믹 판넬 공사는 좌측,배면 외부 세라믹판넬 취부 및 전면부 하지틀 작업이 진행되었습니다.

금속 창호공사는 지상, 지하층 방화문 후레임 수정 및 시공, 전면부 커튼월 실측 및 샵도면 제작, 좌측면 창호 시공이, 석 공사는 계단실 먹메김 및 외부 Shop 도면 검토 작업이 진행되었습니다.

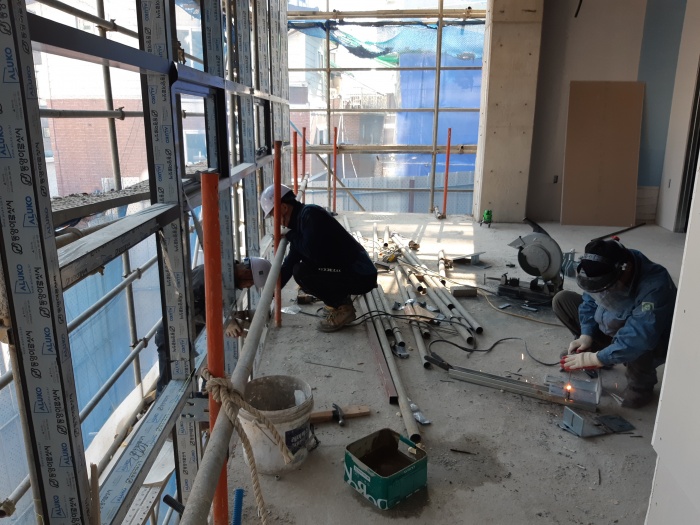

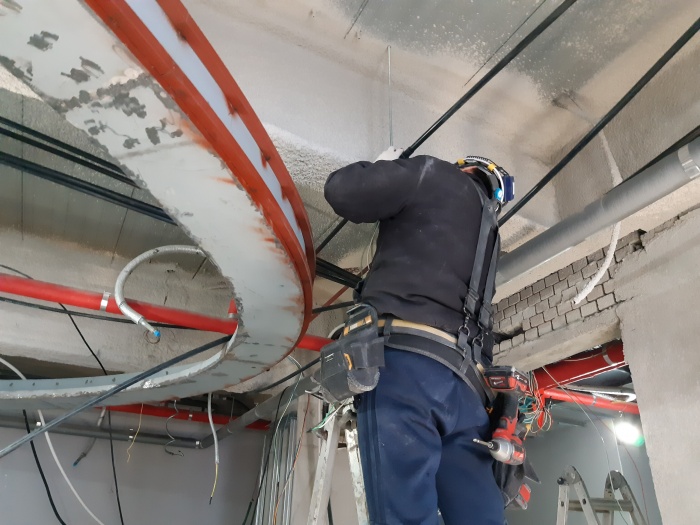

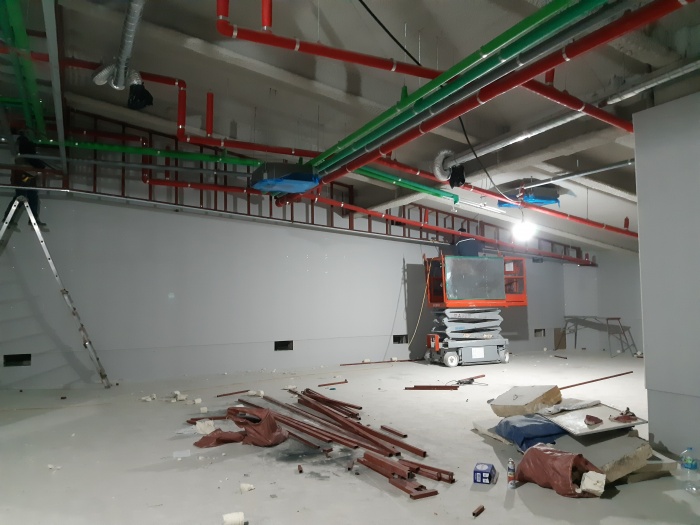

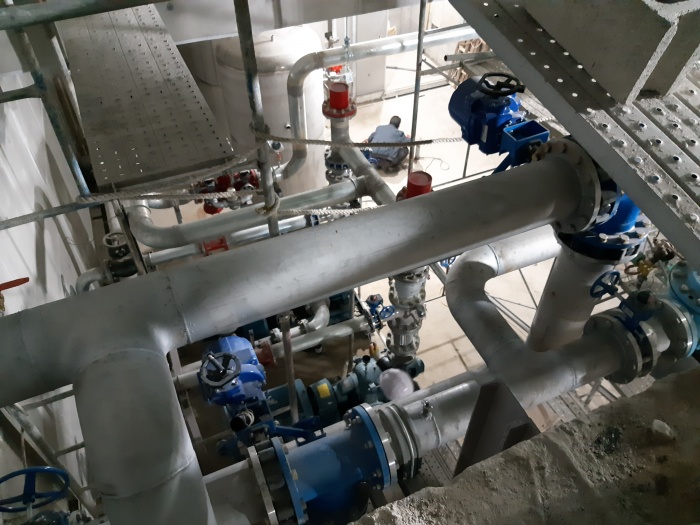

설비공사는 기계실 배관 작업 및 펌프 설치, 지상1, 2층 휀코이 배관 연결 및 지하기계실 배관 작업이, 전기공사는 인테리어 팀과 함께 지상층 경량벽체 취부 및 판넬 취부 작업이 진행되었습니다.

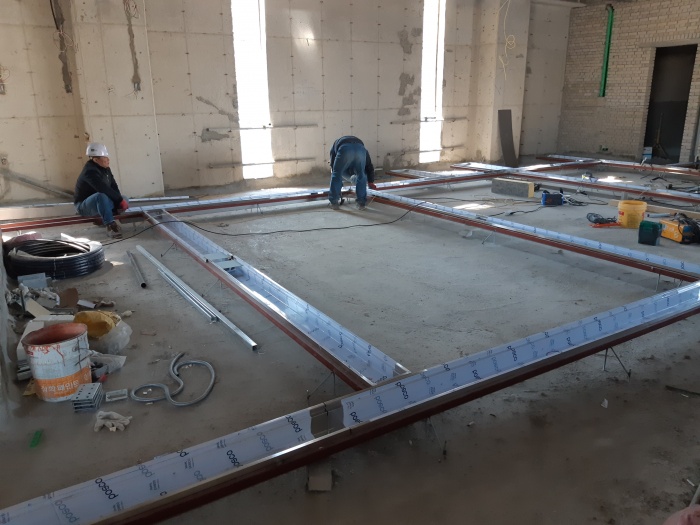

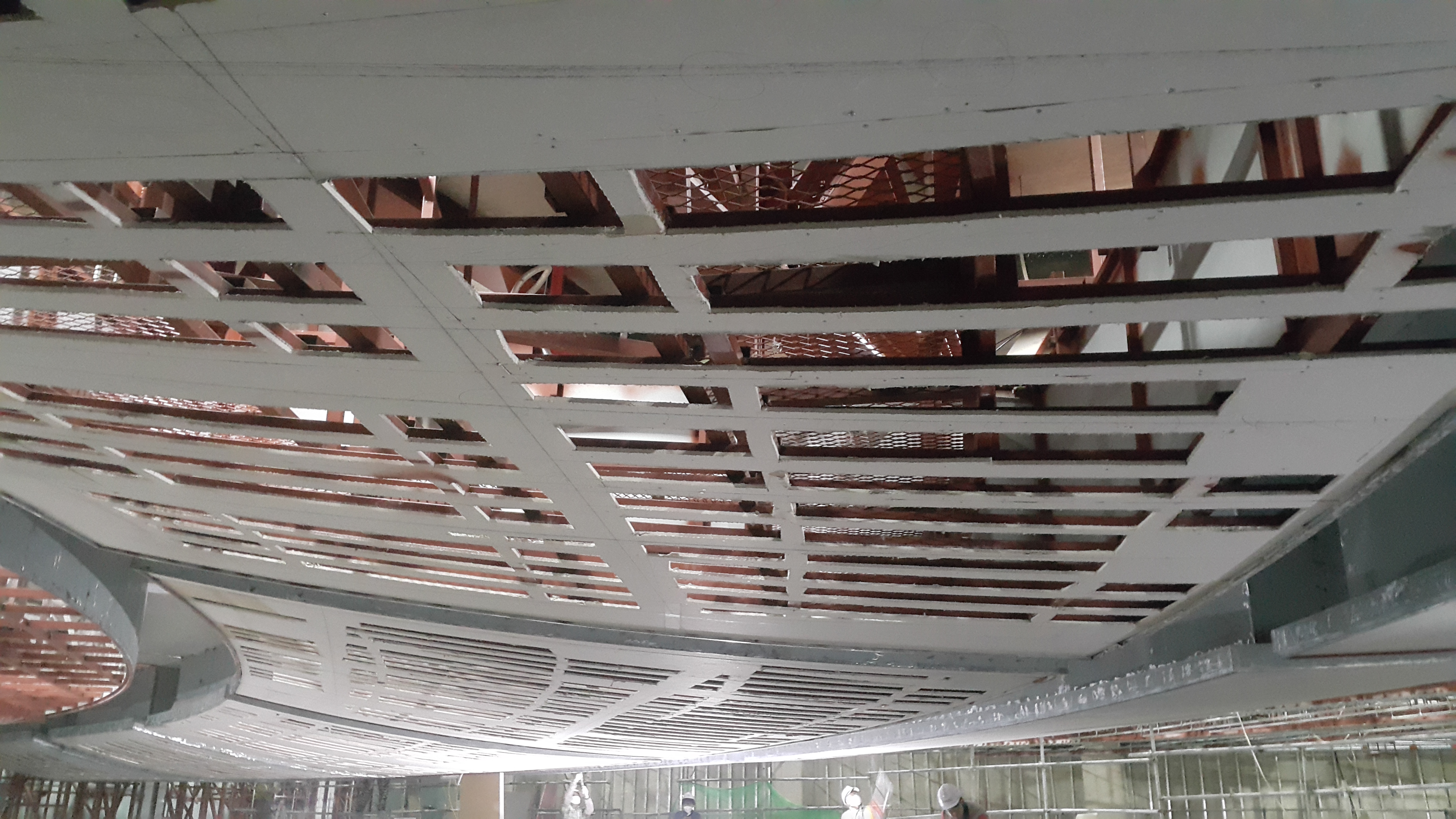

인테리어 공사의 경량공사는 지상3~4(대예배당) 천정 라운드구조틀 구간 석고보드 취부 및 스카이비바 충진 및 타공석고보드 취부 작업이 진행되었으며, 금속공사는 지상1(북카페,주민도서관,북카페음악실) 각파이프구조틀/단천정/간접등박스/커튼박스 설치, 지상2(기도실,복도) 간전등박스/커튼박스 현장 제작 설치, 지상3~4(대예배당) 벽면 전면, , 우 확산구조틀 작업, 라운드 등박스, 간접등박스 배면 간접박스, 노출천정 파이프 설치작업이 진행되었습니다.
