161주차 - 외관 공사 및 인테리어 공사(4.8~4.13)
2019-04-14 00:00:00 조회수 479 도림교회







<161주차>

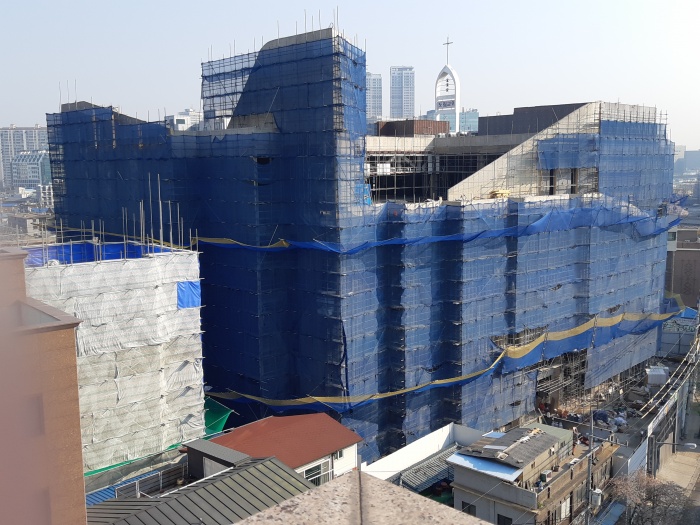

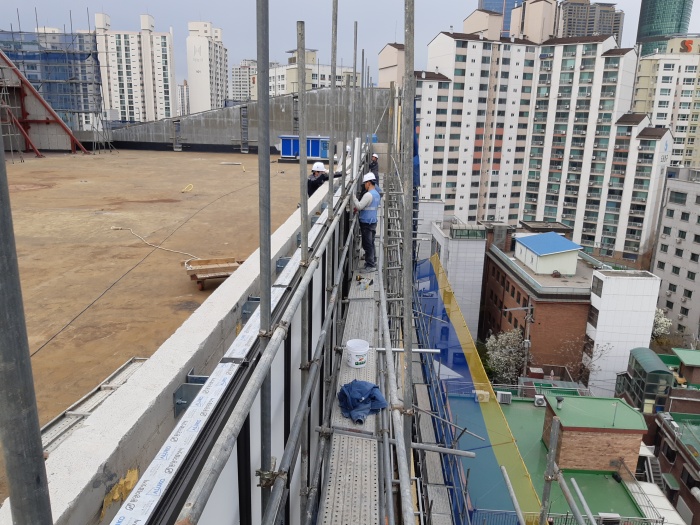

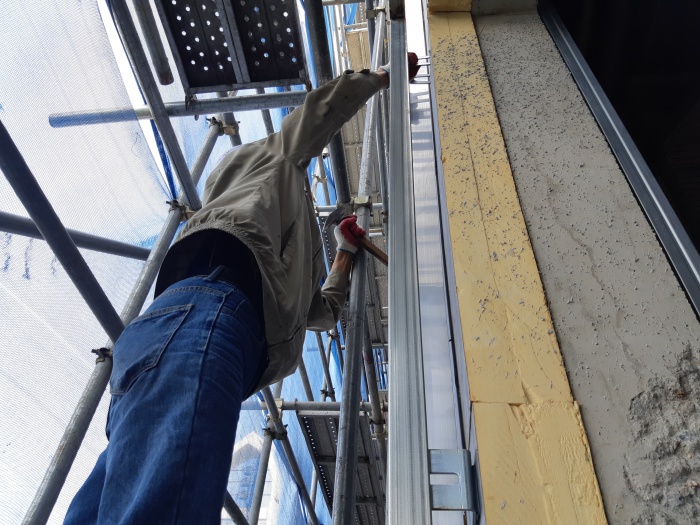

건축 파트는 조적,미장,방수 공사가 지상층 계단실 벽체 크랙 보수 작업, 지하층 합벽 미장 보강 작업, 지하층 벽체 배수판 시안 작업이 진행되었으며, 세라믹 판넬 공사는 좌측, 배면 외부 세라믹판넬 취부 작업이 진행되었습니다.

금속 창호공사는 지상, 지하층 방화문 후레임 수정 및 시공, 전면부 커튼월 실측 및 샵도면 제작, 지상5층 창포 백판넬 시공 및 좌측, 우측 단창 시공 작업이 진행되었습니다.

석공사는 계단실 먹메김 및 외부 shop 도면 검토 및 우측면 실측 작업이 진행되었습니다.

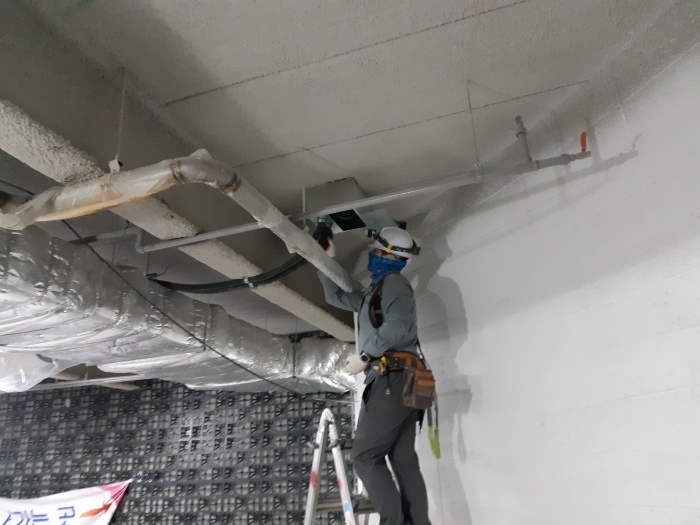

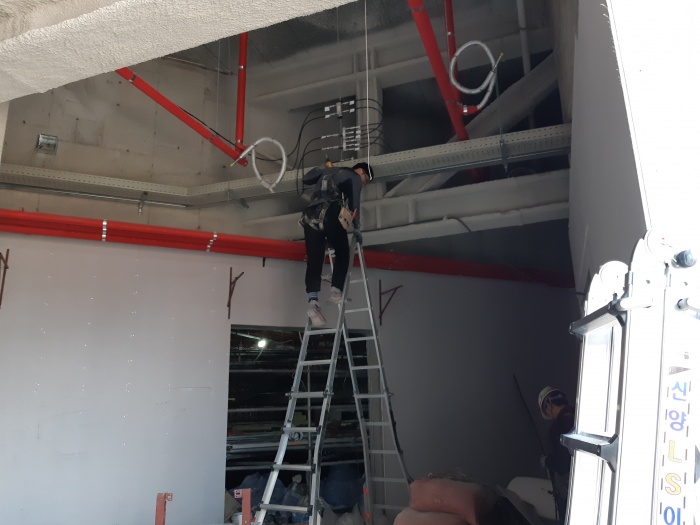

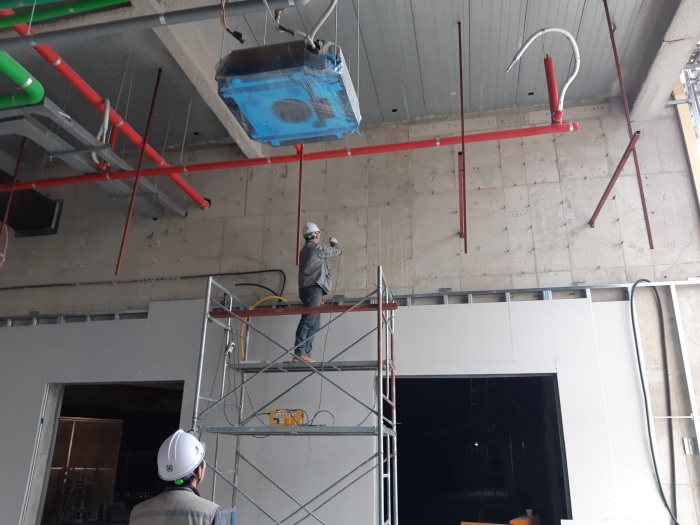

설비공사는 기계실 배관 작업 및 펌프 설치, 지상1, 2층 휀코이 배관 연결 및 지하기계실 배관 작업이, 전기공사는 인테리어 팀과 함께 지상층 경량벽체 취부 및 판넬 취부 작업이 진행되었습니다.

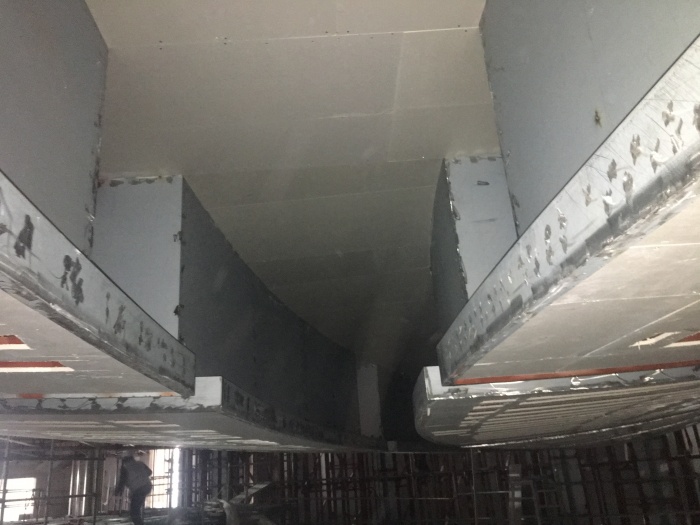

인테리어 공사의 경량공사는 지상3~4(대예배당) 천정 라운드구조틀 구간 석고보드 취부 및 스카이비바 충진 및 타공석고보드 취부 작업이 진행되었으며, 금속공사는 지상1(십자가전시실, 베이커리, 문화시설) open 천정부위 상부 수벽천정몰딩 설치, 벽체상부 프레임 설치. 단천정 프레임설치, 조명레일 프레임 설치 작업이, 지상5(식당B,엘리베이터홀,체육실) 단천정/간접등박스/각파이프구조틀 발주 및 현장 제작설치 작업이 진행되었습니다. 목공공사는 대예배실 배면 하지합판 작업이 진행되었습니다.
