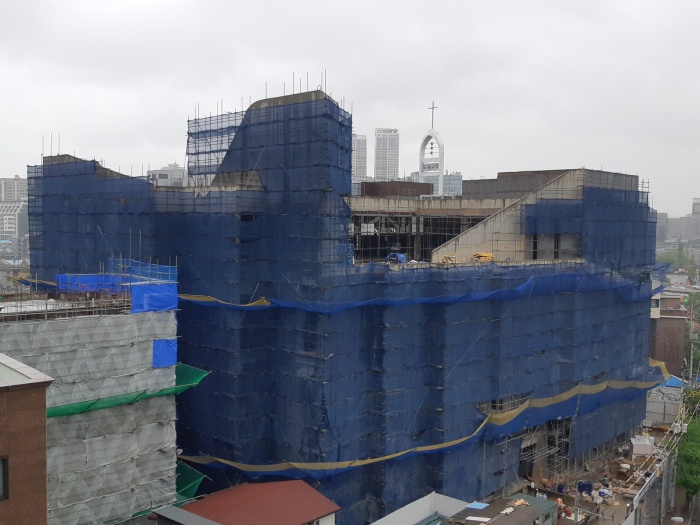

<163주차>
건축 파트는 조적,미장,방수 공사가 지하층 합벽 미장 보강 작업, 지하층 벽체 배수판 자재 반입 및 시공 작업이, 금속 창호공사는 지상, 지하층 방화문 후레임 수정 및 시공, 지상5층 폴딩도어 시공 작업이 진행되었습니다.
석공사는 외부 석공사 패턴 도면 검토 작업 및 #1#2#3 계단실 석자재 제작 작업이, 도장 공사는 지하층 휀룸 및 기둥, 램프구간 도장 작업이 진행되었습니다.

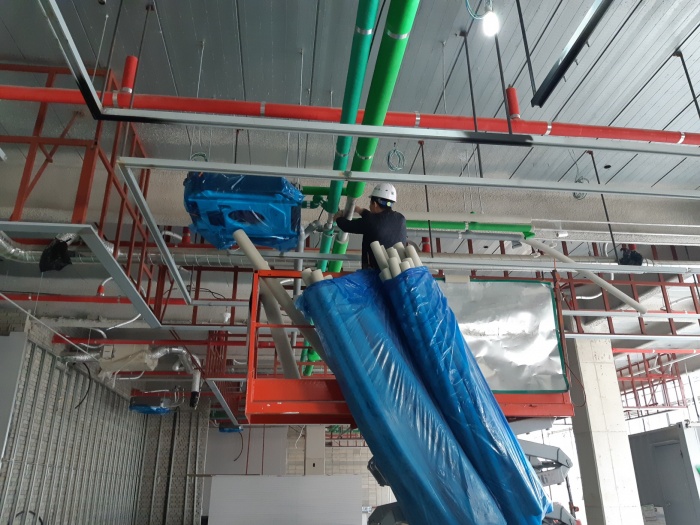

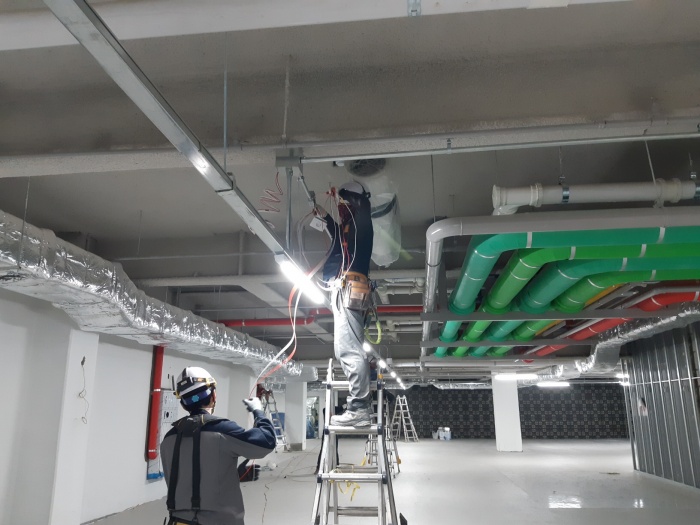

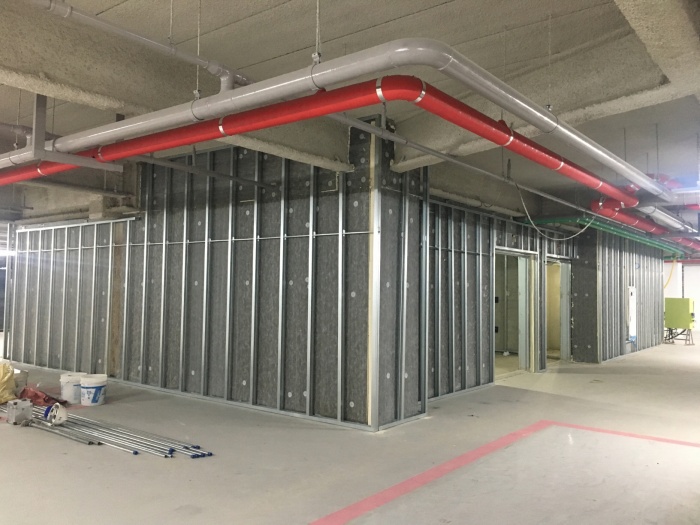

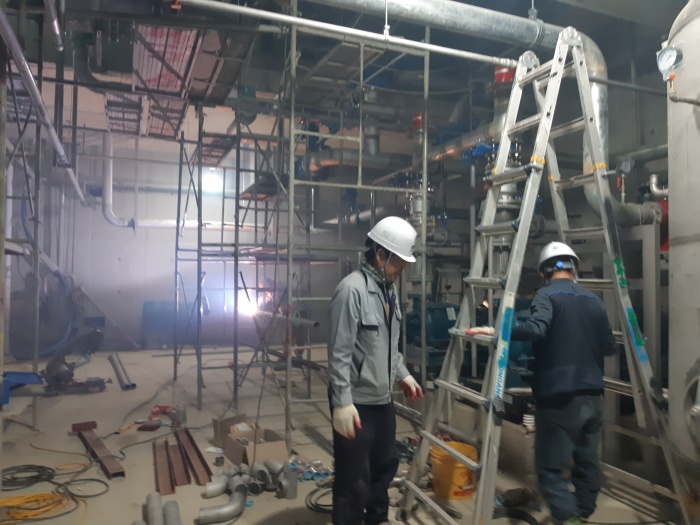

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사가, 전기공사는 인테리어 팀과 함께 지상층 경량벽체 취부 및 판넬 취부 작업, 지하층 전기실 트레이 작업 및 접지 작업이 진행되었습니다.

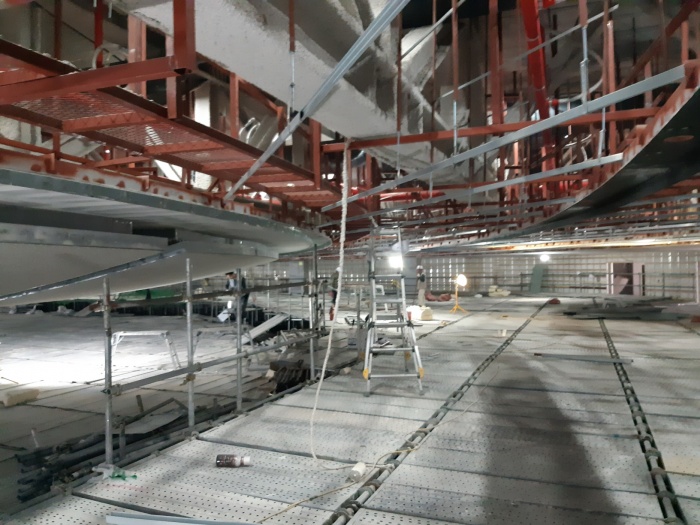

인테리어 공사의 금속공사는 지상1층(콘서트홀) 라인디퓨져프레임 제작/현장설치 및 천정 보강작업, 지상5층(식당) 라인디퓨져프레임 제작/현장설치 및 천정 보강 작업, 지상3~4층(대예배당) 천정 보강 작업 및 로비 천정 간접등박스 작업이 진행되었습니다.

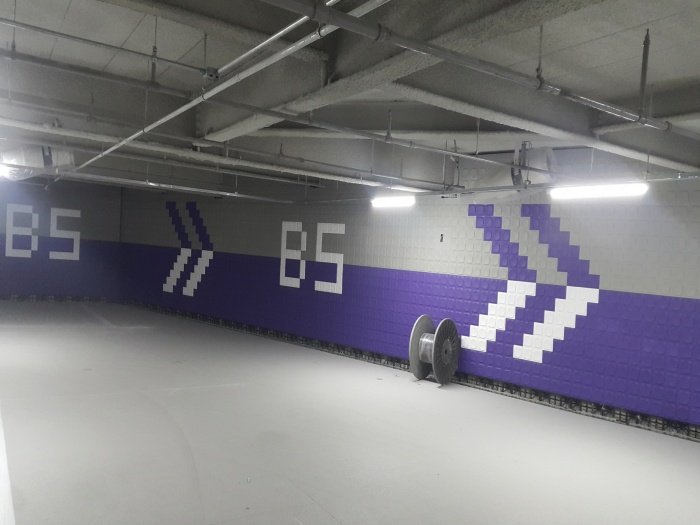

경량공사는 지상3~4층(대예배당) 기둥 벽체 석고보드 취부 작업, 지하1층~지하5층 E.V홀 외부 벽체 스터드 & 석고 보드 취부 작업이 진행되었으며, 목공공사는 콘서트홀 흡음판넬벽체 하지 합판 취부 작업, 대예배실 배면 하지합판 작업, 본당 강단 및 성가대석 바닥 먹메김 작업이 진행되었습니다.
