165주차 - 외관 공사 및 인테리어 공사(5.6~5.11)
2019-05-12 00:00:00 조회수 572 도림교회

<165주차>

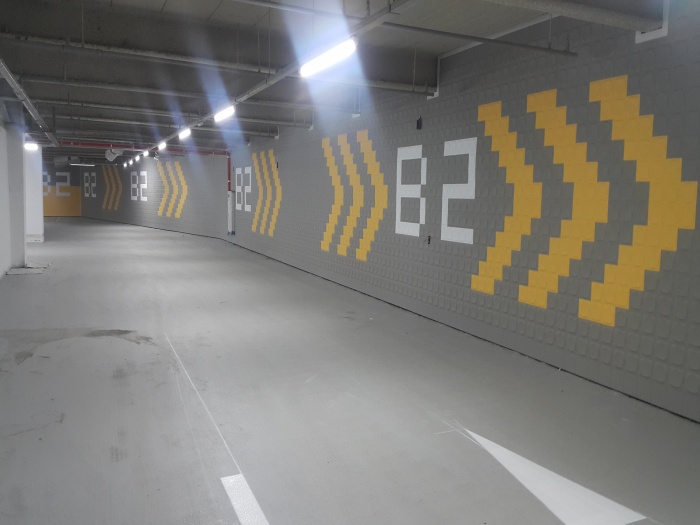

건축 파트는 조적,미장,방수 공사가 지하층 벽체 배수판 시공과 지하층 보수작업이 진행되었으며, 금속 창호공사는 지상5층 폴딩도어 후레임 시공 및 발주, 알루미늄 창호 설치, 지하주차자 카스토퍼 시공 작업이 진행되었습니다.

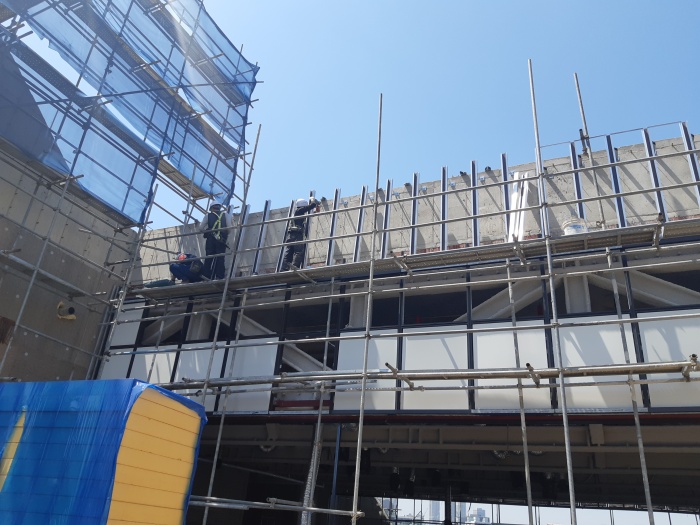

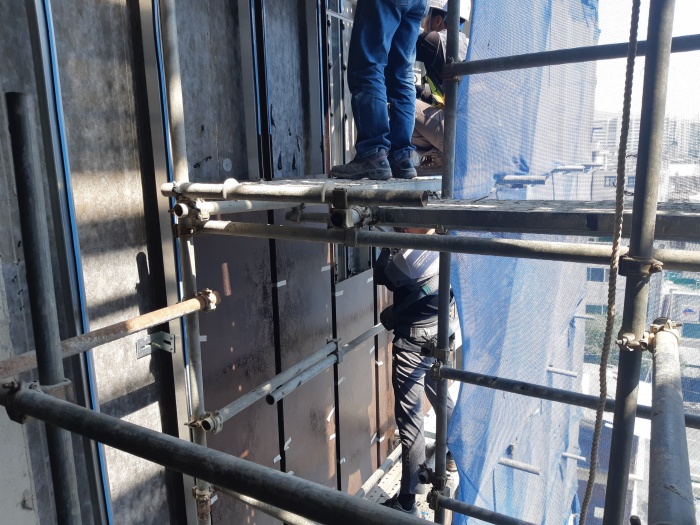

석공사는 외부 석공사 좌측면 발주, #1#2#3 계단실 석자재 현장 내 자재 반입 작업이, 도장 공사는 지하1층 바닥 라인 마킹 작업이, 세라믹판넬 공사는 좌측, 배면 외부 세라믹판넬 취부, 지상5층 전면부 세라믹판넬 하지틀 설치 작업이 진행되었습니다.

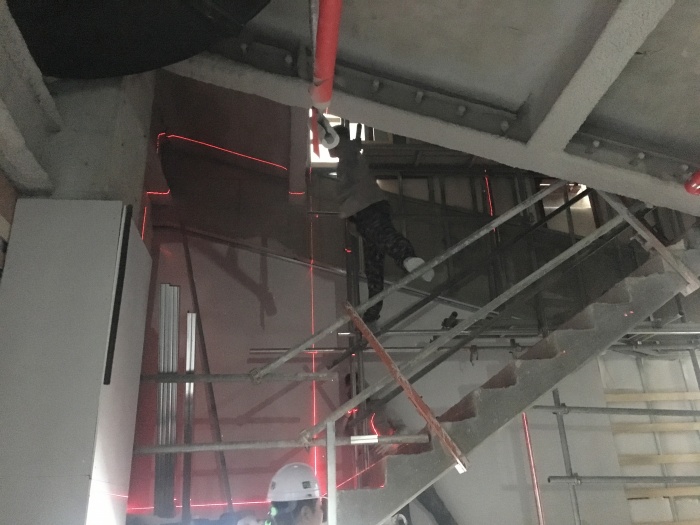

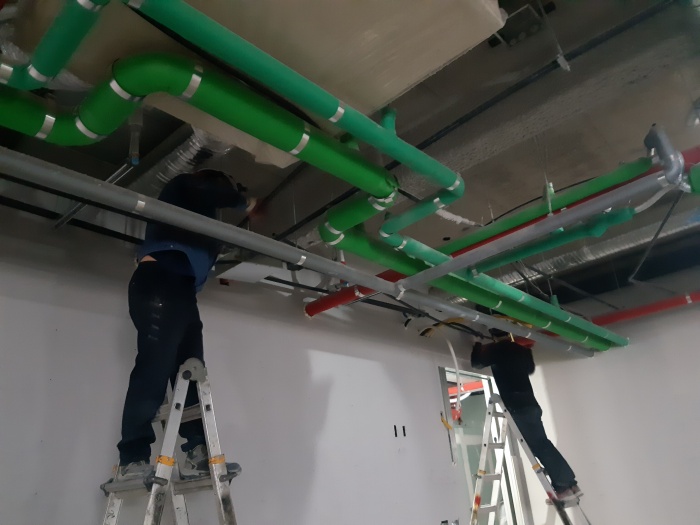

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사, 내화 충진제 작업, 전기공사는 인테리어 팀과 함께 지상층 경량벽체 취부 및 판넬 취부 작업, 지하2층 비내력벽 전기배관 작업이 진행되었습니다.

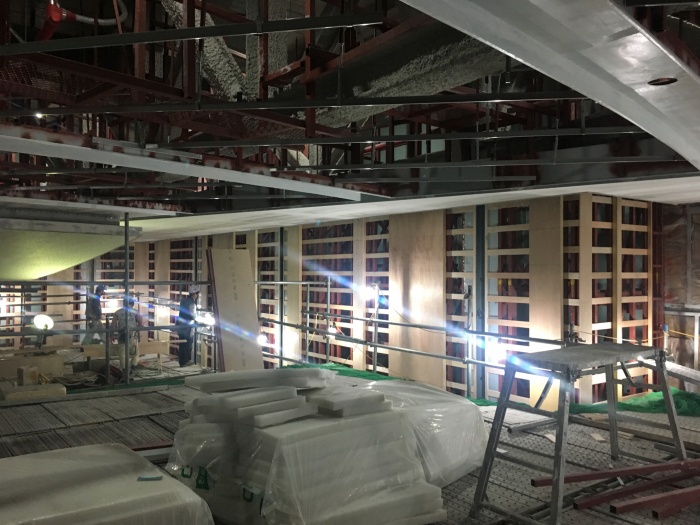

인테리어 공사의 금속공사는 지상1(콘서트홀) 라인디퓨져 프레임 제작/현장설치 및 천정 보강작업, 지상3~4(대예배당) 벽체 구조 보강작업, 천정 구조 보강작업, 지하1~지하5E.V Hall 외부 석고보드 및 코너비드 취부작업이, 경량공사는 지상3~4(대예배당) 천정 라운드 구조틀 석고보드 취부작업, 지하1~지하5E.V Hall 외부 벽체 스터드 & 석고 보드 취부 작업이, 목공공사는 지상3~4(대예배당) , 우 확산구조체 벽체 하지 합판 작업이, 도장공사는 지상3~4(대예배당) 천정 라운드 등박스 퍼티 및 샌딩 작업이 진행되었습니다.
