169주차 - 외관 공사 및 인테리어 공사(6.3~6.8)
2019-06-09 00:00:00 조회수 619 도림교회







<169주차>

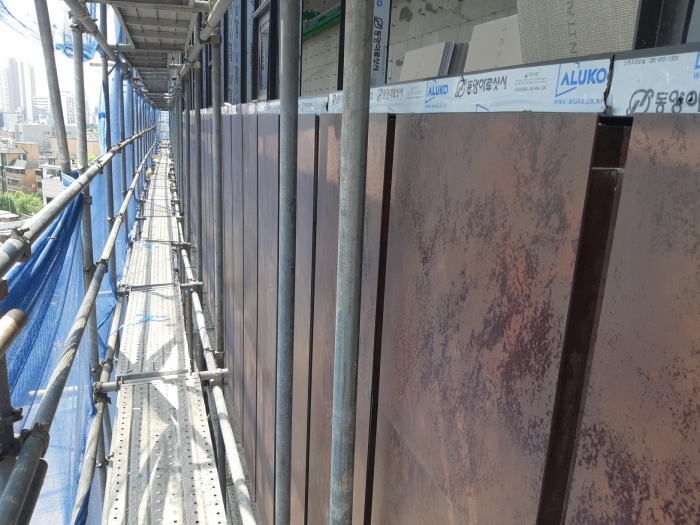

건축 파트의 조적,미장,방수 공사는 계단실 벽체 마감 스톤코트 발주 및 작업 준비작업이, 금속 창호공사는 알루미늄 창호 설치(전면부 구조보강) 작업이 진행되었습니다.

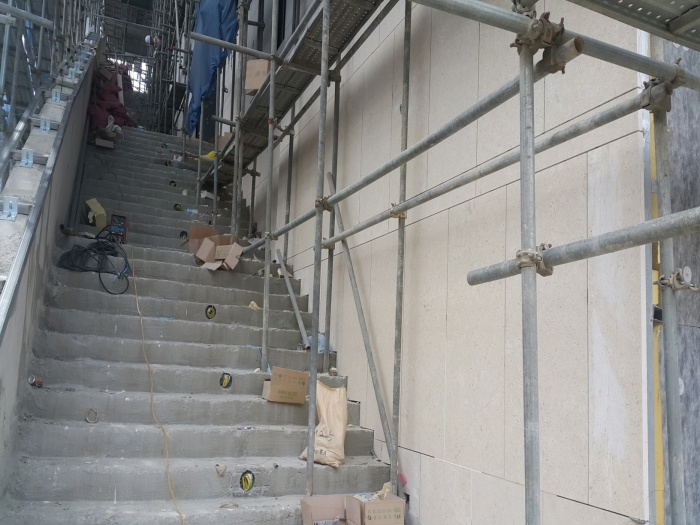

석공사는 #3계단실 자재 운반 작업 및 외부 석공사 우측면 건식 시공이, 도장 공사는 지하층 홀 및 기둥 그래픽 도장 작업이, 세라믹판넬 공사는 지상3층 세라믹판넬 수정 작업 및 종탑 지상5층 세라믹판넬 취부 / 하지틀 설치 작업이 진행되었습니다.

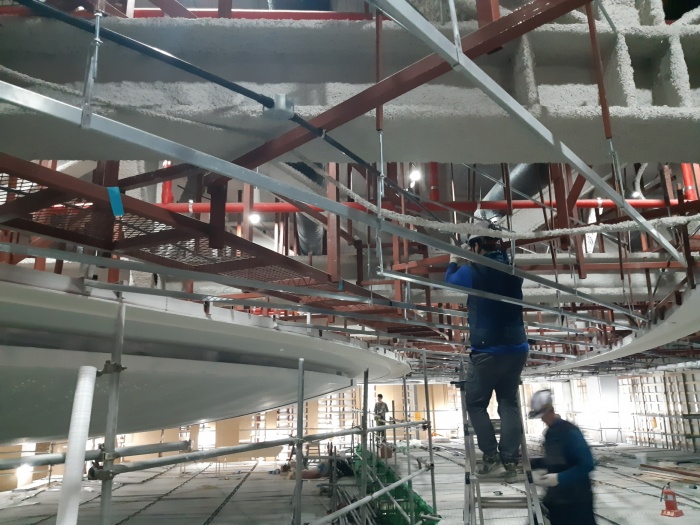

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사, 전기공사는 지상4, 5층 비내력벽 전기배관 작업이 진행되었습니다.

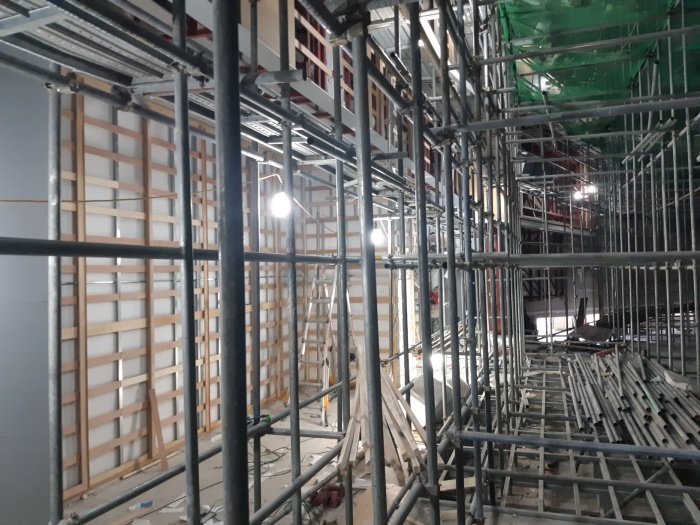

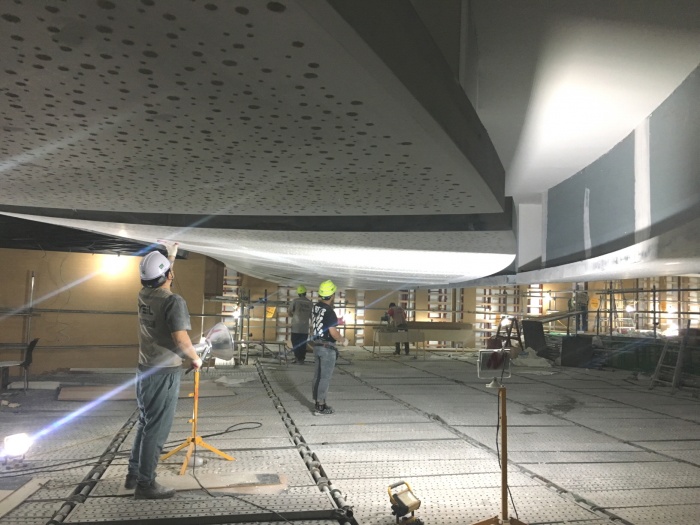

인테리어 공사의 경략공사는 지상5(찬양단연습실/체육실/식당B) 차음석고, 차음시트, 글라스울, 일반석고보드 취부작업이, 금속공사는 지상5(식당) 천정 라인디퓨져 설치 및 보강 작업, 커텐박스. 간접등박스, 현장제작 및 설치 작업이, 목공공사는 지상3~4(대예배당) 배면부 흡음판넬 하지 목상구조틀 작업, 좌우 벽체 타공판넬 취부 작업이, 지상2(기도실/당회실/교역자실) 목도어 프레임 및 메지, 걸레받이 몰딩 취부 작업이, 도장공사는 지상4층 천정 퍼터 작업 및 등박스 도색작업이, 필름공사는 지상3~4(대예배당) 확산구조체(전면,,) 벽체 무늬목 씨트 작업이 진행되었습니다.
