171주차 - 외관 공사 및 인테리어 공사(6.17~6.22)
2019-06-23 00:00:00 조회수 271 도림교회







<171주차>

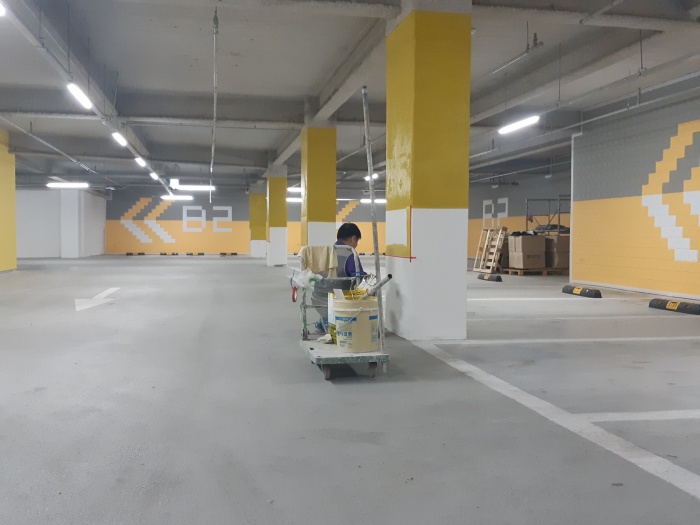

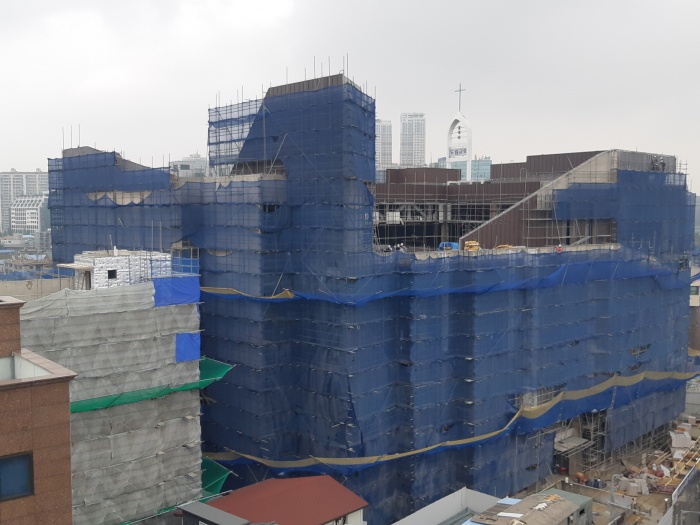

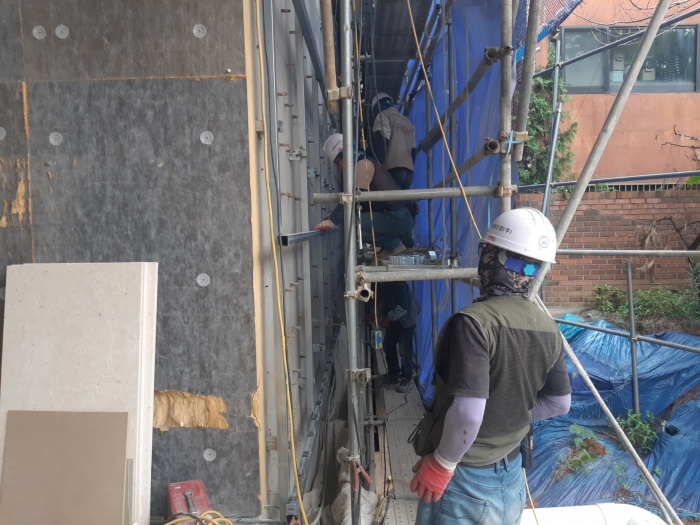

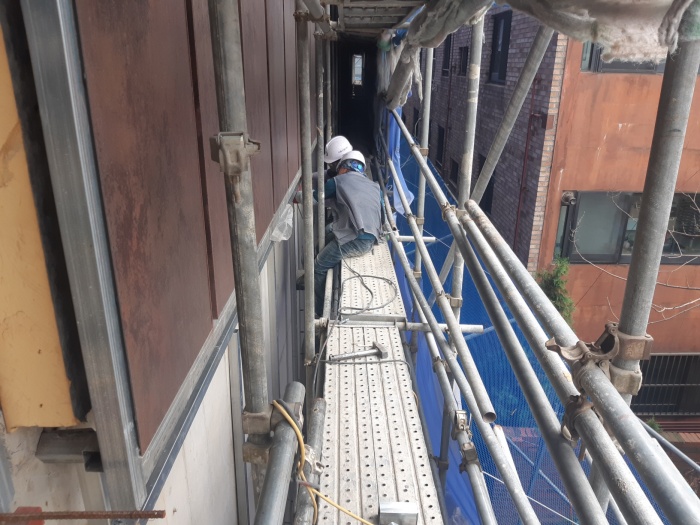

건축 파트의 조적,미장,방수 공사는 계단실 벽체 마감 드라이비트 발주 및 작업준비, 석공사는 #3계단실 바닥 설치 작업, 외부 석공사 좌, 우측면 건식자재 반입 및 양중 작업이, 도장 공사는 지하층 홀 및 기둥 그래픽 도장 작업, 세라믹판넬 공사는 지상3층 세라믹판넬 수정 작업 및 종탑 지상5층 세라믹판넬 취부, 하지틀 설치 작업, 외부 두겁 하지틀 시공 작업이 진행되었습니다.

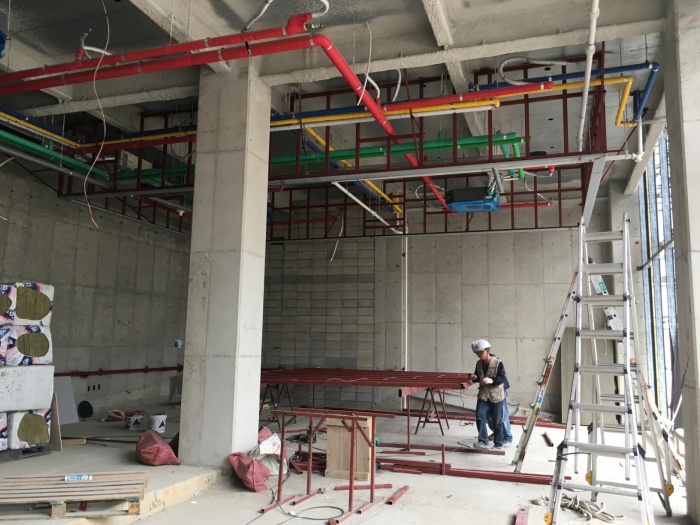

설비공사는 기계실 배관 작업 및 펌프 설치, 지하층 자동제어 공사, 전기공사는 지상4, 5층 비내력벽 전기배관 작업이 진행되었습니다.

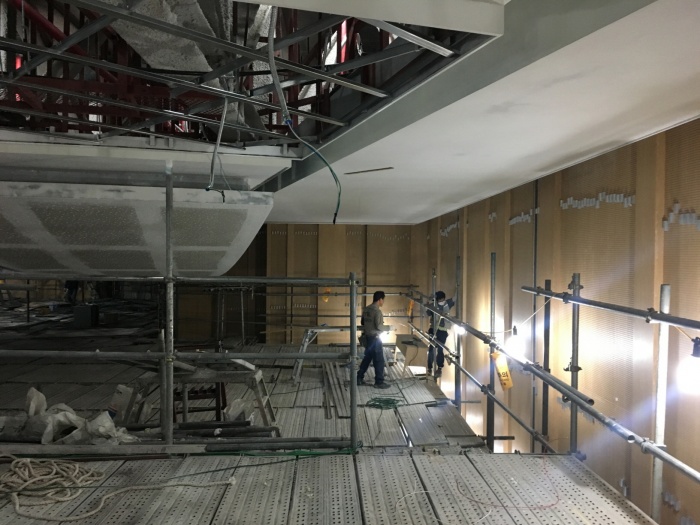

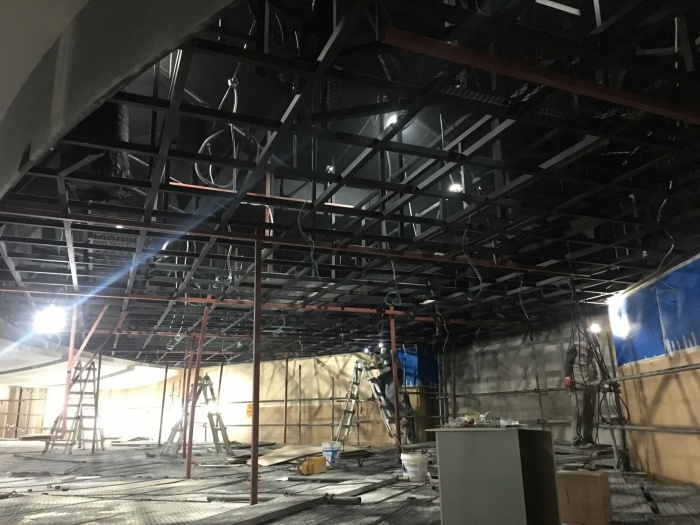

인테리어 공사의 경량공사는 지상1(십자가 전시실) 상부 수벽 석고보드 취부작업이, 금속공사는 지상1(유녀부실/십자가전시실) 라운드 각파이프 구조틀 제작 및 설치/벽체 보강구조틀 설치, 오픈천정 금속구조틀 및 레일조명하우스 제작 설치, 지상4층 수벽 구조틀 작업이, 목공공사는 지상3~4(대예배당) 배면 하지목상 구조틀 및 흡음타공 판넬 작업, 전면 좌우 확산판 알판 작업이, 필름작업은 지상3~4(대예배당) 배면벽체 무늬목씨트 작업이, 에코폰 작업은 지상4층 천정 에코폰 설치작업이, A.L루버공사는 지상3~4(대예배당) 확산구조체(,) 벽체 A.L 루버 작업이 진행되었습니다.
