173주차 - 외관 공사 및 인테리어 공사(7.1~7.6)
2019-07-07 00:00:00 조회수 433 도림교회








<173주차>

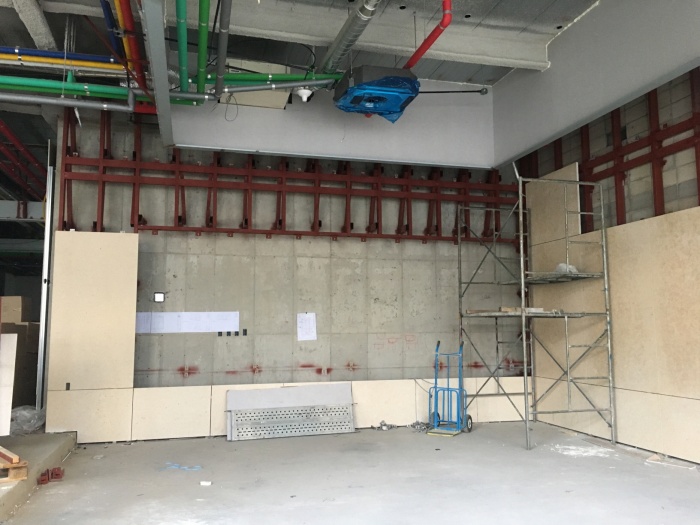

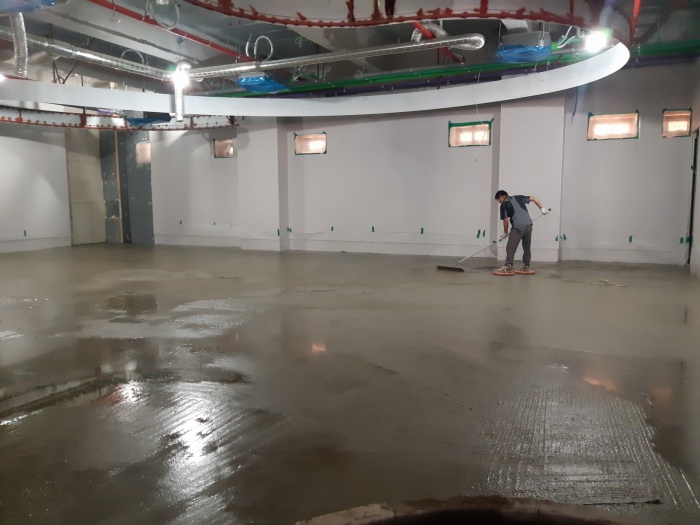

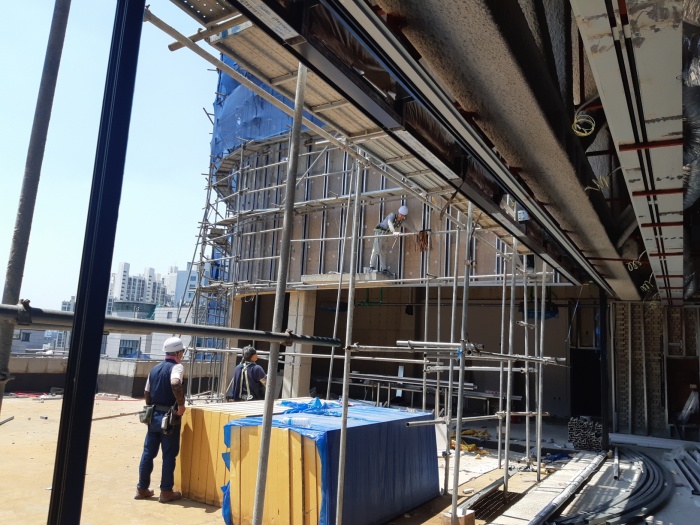

건축 파트의 조적,미장,방수 공사는 계단실 #1,#2,#3 계단 측면 미장 및 사춤 작업, 지상1, 지상5층 바닥 모르타르 작업, 창호주변 사춤 작업이, 금속창호공사는 알루미늄 창호설치, 스팬드럴 작업 준비, 석공사는 배면 석공사 돌 자재 반입 및 시공, 도장공사는 지하층 기둥 걸레받이 시공, 세라믹판넬 공사는 지상3층 전면부 세라믹판넬 취부 작업, 종탑 지상5층 세라믹판넬 취부/하지틀 설치, 외부 두겁 하지틀 시공 작업이 진행되었습니다.

설비공사는 기계실 배관 작업 및 펌프 설치, 지상1층 유년부실, 지상5층 남녀선교회실 바닥 엑셀 작업, 본당 디퓨져 작업이, 전기공사는 지상4, 5층 비내력벽 전기배관 작업, 인테리어팀과 함께 벽체 작업이 진행되었습니다.

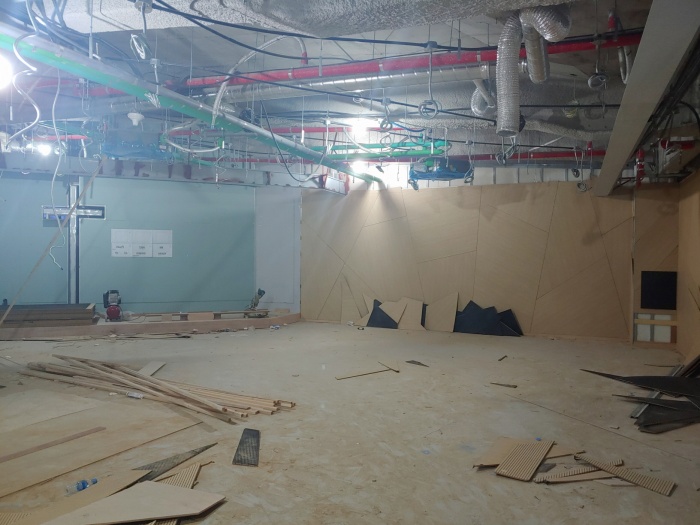

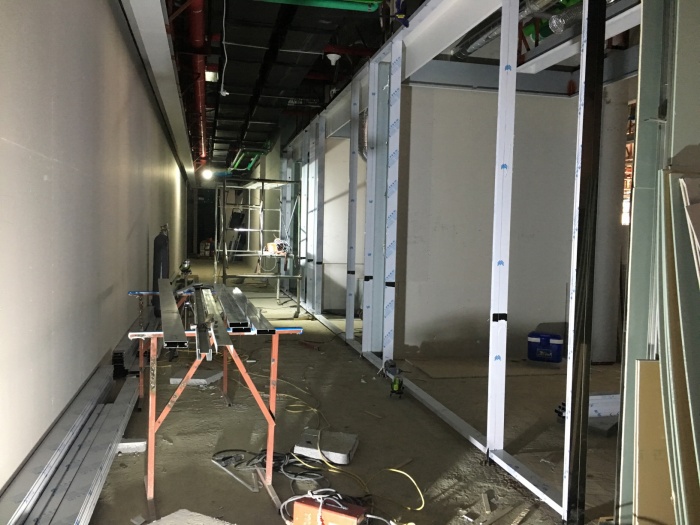

인테리어 공사의 경량공사는 지상2(당회실/기도실/소강당/오케스트라실) 천정달대, 케링판넬 제작 및 설치, 지상1(신협/엘리베이터홀) 지상2(사무실/회의실/엘리베이터홀) M-STUD 및 석고 취부, 지상1(오케스트라실) 차음벽체 M-STUD 차음시트 및 차음석고 취부 작업이, 금속공사는 지상1(십자가전시실) 벽체 보강구조틀 설치, 지상2(교역자실/계수실/창업센터/전도대) SSL'T 프레임 제작 및 설치, 단천정/커튼박스 제작 및 설치, 지상3~4(대예배당) 노출천정 작업 등박스 및 보강 작업. 4층 로비 등박스 작업, 4층 수벽 구조틀 작업, 3층 로비 출입구 상부 단접기 및 상부 등박스 작업이 진행되었습니다.

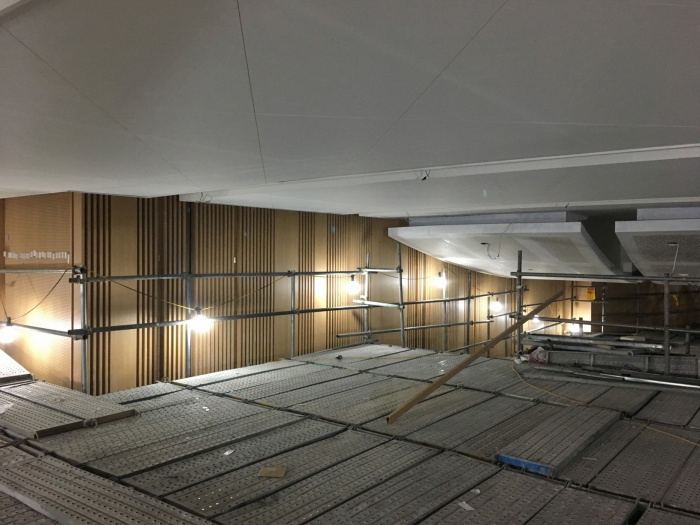

목공공사는 지상2(소강당) 흡음라인타공판넬 벽체 마감 취부, 지상3~4(대예배당) ,LC 배면 하지목상 구조틀 및 흡음타공 판넬작업, 석공사는 지상1(십자가전시실) 지정마감석재 벽체 위부작업, 에코폰 공사는 작업이 완료되었습니다.

도장공사는 지상3~4(대예배당) 본당 천정 간접등박스 및 석고보드 및 유공석고보드면 퍼티 및 도색작업이, A.L루버 작업은 지상3~4(대예배당) ,우 벽체 A.L루버 작업이, 방음문공사는 지상3~4(대예배당) 본당 출입구 방음도어 양중 및 도어 설치 작업이 진행되었습니다.
