178주차 - 외관 공사 및 인테리어 공사(8.5~8.10)
2019-08-12 00:00:00 조회수 296 도림교회

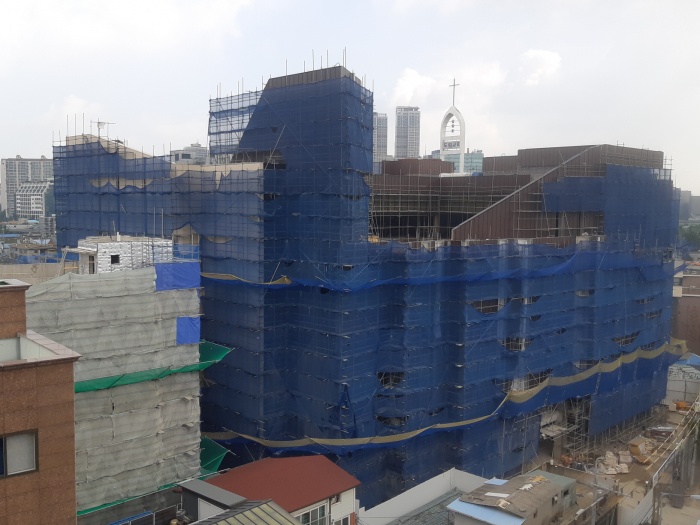

<178주차>

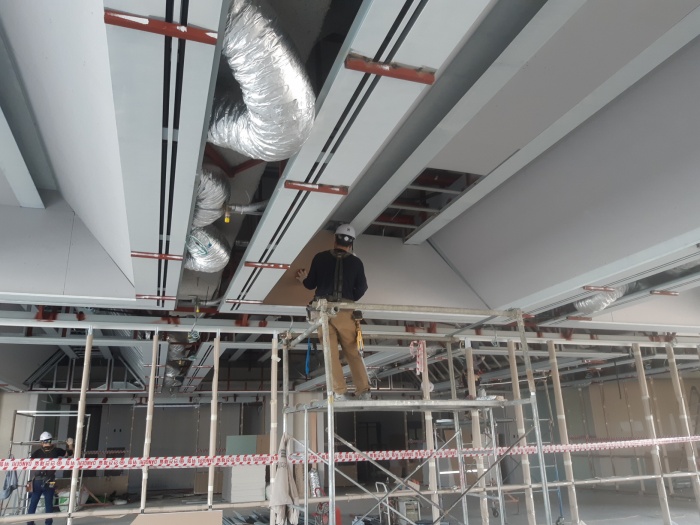

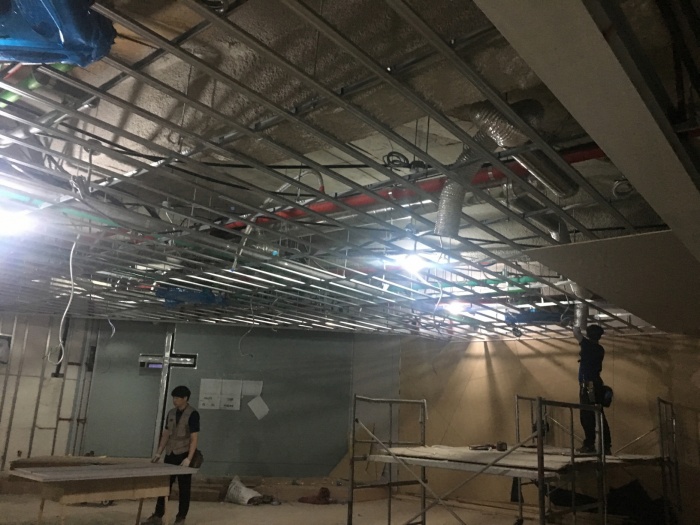

건축 파트의 조적,미장,방수 공사는 창호주위 사춤 및 코킹, #3 계단실 사춤 및 보수작업, 4층 스탠드석 보수 작업이, 금속창호공사는 알루미늄 창호 및 백판넬 설치 작업, 석공사는 우측면 코킹 및 벽면 돌 작업, 세라믹판넬 공사는 알루미늄 두겁면 쉬트 취부 및 알루미늄 쉬트 취부, 판넬부분 코킹 작업, 유리 공사는 좌측면 유리 반입 및 설치, 실리콘 작업이, 설비공사는 지상1~5층 스프링클러 취부, 배관 잔손보기 작업, 전기공사는 인테리어팀과 함께 벽체 및 천정 배관 작업이 계속해서 진행되었습니다.

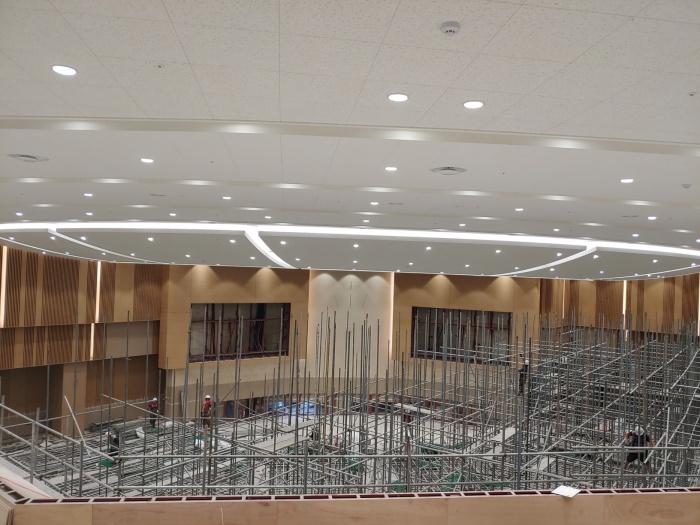

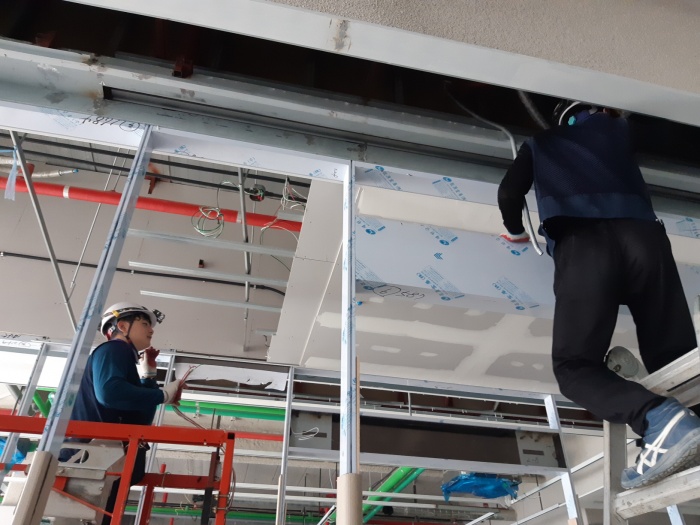

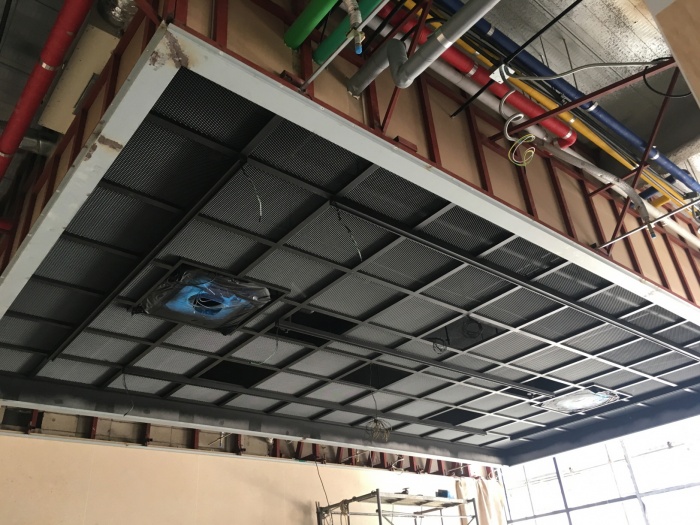

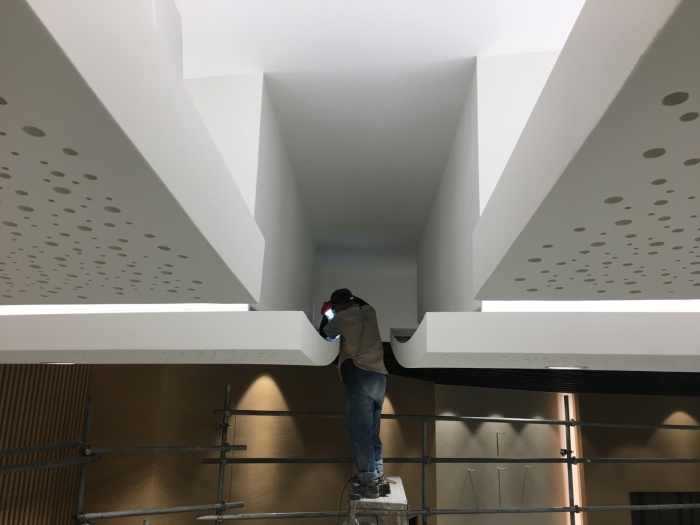

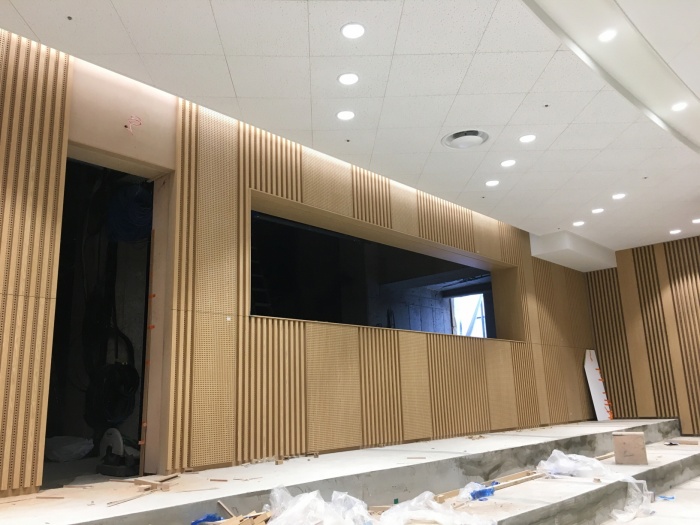

인테리어 공사의 경량공사는 지상1(문화시설/복도) 지상2(교역자실/사무실/소강당/회의실/당회실/청년부/교육부/영접부/창업센터/복도) 지상5(식당천정) 천정골조작업+석고보드/마이톤 취부, 1, 25층 기둥벽체/차음벽체/프레임상부인방/M-STUD 골조 및 석고보드 취부, 4층 로비 천정 석고보드 취부작업이, 금속공사는 1,2층 도어프레임/픽쳐레일몰딩/화장실 자동도어프레임 설치, 5층 식당 컬러SUS프레임/커튼박스/픽쳐레일몰딩 설치, 로비 3층 천정 픽쳐레일 설치 작업이, 목공공사는 1(음악실), 2(회의실/당회실/오케스트라실) 메지몰딩 합판하지 취부 작업, 도장공사는 1(복도 및 각천정), 2(복도/회의실/행정목사실) 벽체금속몰딩/천정금속몰딩/벽체,천정 석고보드면 도장작업, 본당4층 천정 간접보수작업이, 비계 공사는 본당 비계 철거 작업이 계속해서 진행되었습니다.
