195주차 - 외관 마무리 공사 및 인테리어 마무리 공사(12.2~12.7)
2019-12-19 00:00:00 조회수 781 도림교회

<195주차>

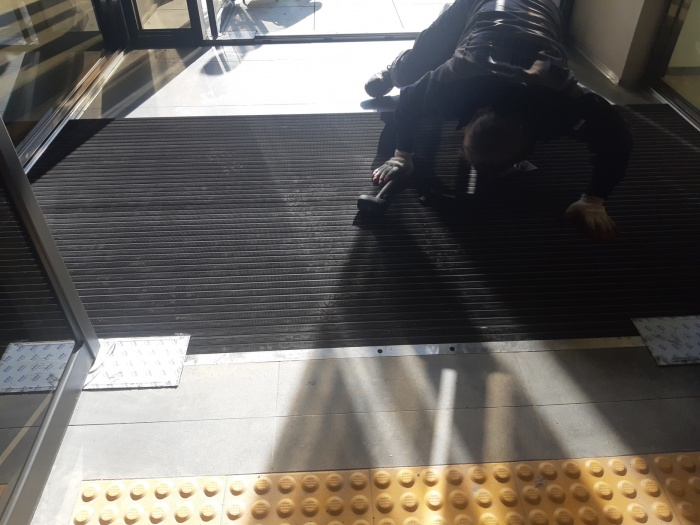

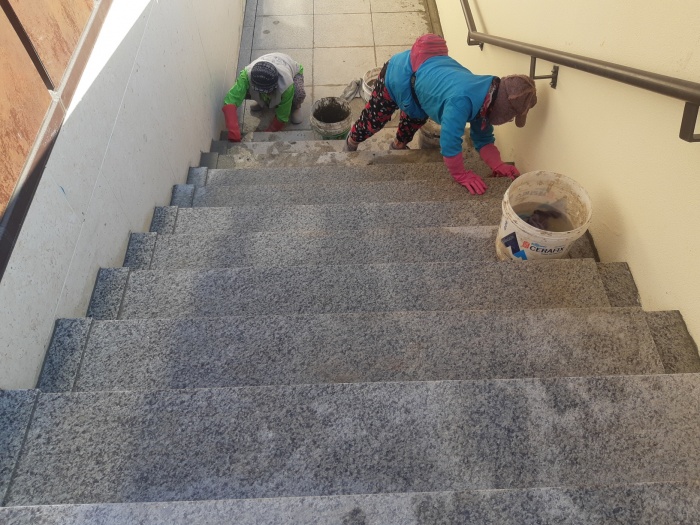

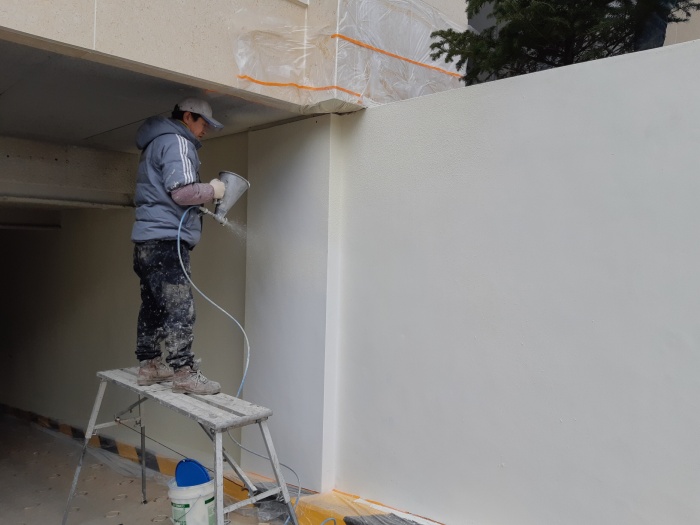

건축 파트의 부대토목 공사는 인도블럭 수정 작업이, 세라믹판넬 공사는 전면 삼각뿔 코킹 및 잔손보기 작업이, 설비, 전기공사는 소방준공을 위한 보강작업 및 각종 장비 테스트 작업이 진행되었습니다.

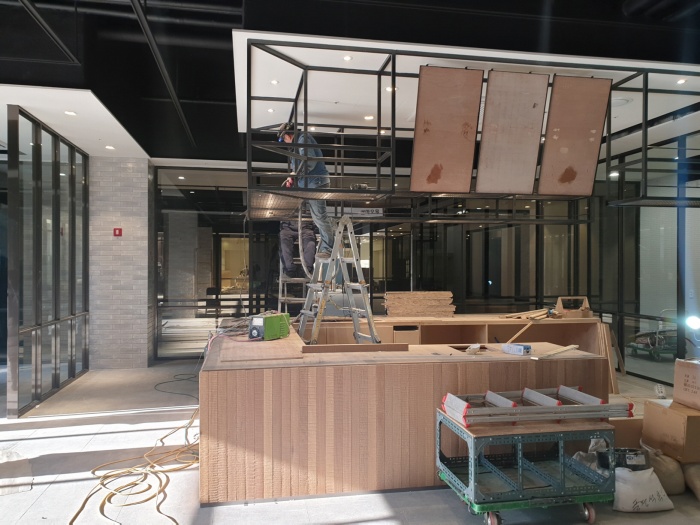

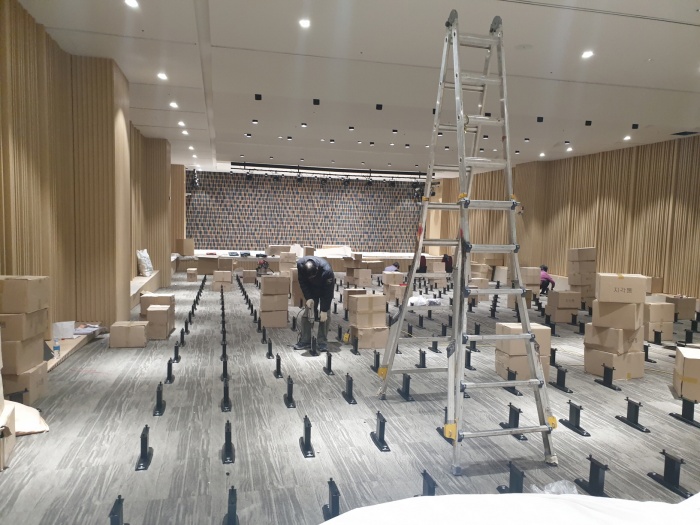

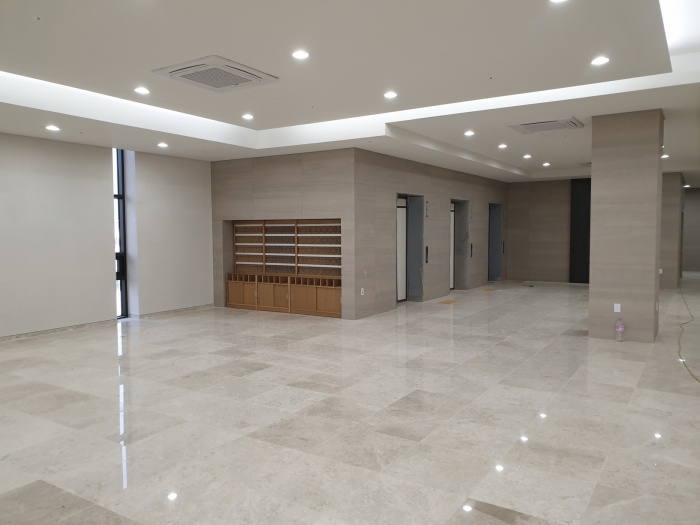

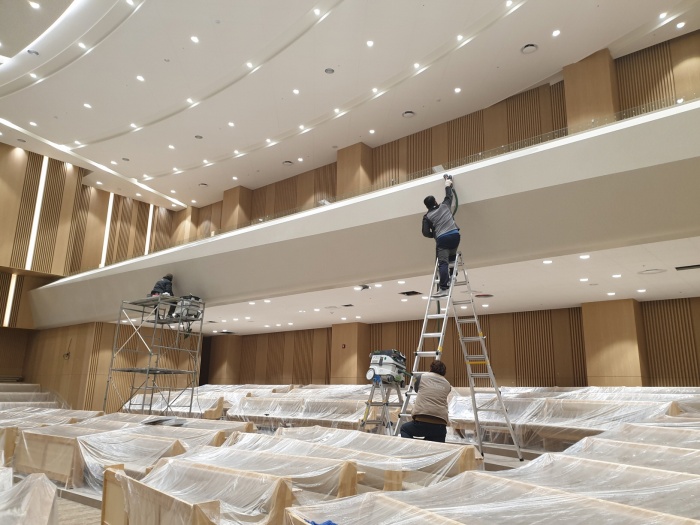

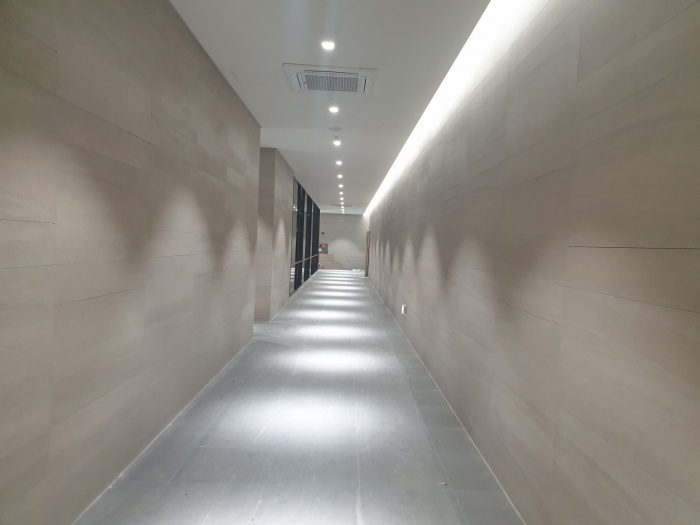

인테리어 공사는 각층 마무리 공사 및 잔손보기 작업이, 교회발주 공사는 입당을 위한 음향 영상 작업이 계속해서 진행 중에 있습니다.
